前言

一级建造师21天通关秘笈是根据历年考试的命题方向及命题规律总结而成,其中:

Bl

超频必考点(每年必考)

B3

中频可考点(3-5年一■次)

B2

高频易考点(每2年一次)

B4

低频BOSS考点(超过5年一次)

Bl涵盖卷面的40%的分值;

B2涵盖卷面20%的分值;                  (I S

B3涵盖卷面15%的分值,涉及的内容占教材的窮壁?)及'

B4涵盖卷面5%内容;剩余20%分值为變劇匾。

本手册在编纂时只涵盖了 BI喧"羅壽内容(本手册中只标注了 B1/B2考点,其余未标注的均为B3 考点),不涉及B4内容,考虑至晓精力有限,记忆力有限,只建议背诵BLB2以及部分B3知识点!!

21天通关秘笈中每天的学习任务之后均有[考情预测】模块,该模块根据历年考试方向和命题规律总 结而成,命中率历年较高。建议大家在学习此模块时,能达到默写的程度。

注:本资料仅供内部交流使用,严禁使用于任何商业用途!

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

目录

1天 城镇道路工程结构与材料...............................................................................................................................1

2天 城镇道路路基施工技术.................................................................................................................................H

3天 城镇道路路面施工

18

4天 城市桥梁结构形式及通用施工技术

5天 城市桥梁下部结构施工及支座、伸缩装置安装技术.

6天 城市桥梁上部结构施工

7天 施工方法与结构形式

32

48

59

71

8天 地下水控制及明挖法施工.............................................................................................................................76

9天 基坑的变形控制及基坑的地基加固............................................................................................................83

10天 浅埋暗挖法隧道施工...................................................................................................................................89

11天 城市给水排水处理厂站工程......................................................................................................................97

12天 开槽管道施工.............................................................................................................................................107

13天 不开槽管道施工.........................................................................................................................................Hl

14天 城镇燃气管道工程.....................................................................................................................................118

15天 城镇供热管道工程........................................................... 122

16天城市综合管廊、生活垃圾填埋处理、海绵苗馨献迳....................................................................126

17天 城市基础设施更新工程..............寸胃^證£::.....................................................................................133

18天 施工测量与施工监测∙...∙∙.∙.臻使..........................................................................................................136

19天 企业资质与施工组织、招投标与合同、进度管理................................................................................139

20天 施工质量管理与施工成本管理................................................................................................................149

21天 施工安全管理与绿色建造及施工现场环境管理....................................................................................153

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

1天城镇道路工程结构与材料

1天城镇道路工程结构与材料

考纲要求

核心考点

核心素养聚焦

1.道路结构特征

2.道路路面结构特征

1.城镇道路分类

2.沥青路面结构组成特点

3.水泥混凝土路面结构组成特点

掌握道路的基本常识为主,各种修 建道路所使用材料的认识。

命题分析预测

城镇道路工程结构与材料基本以选择题为主。

^*-

'∕駐聲圖『道路分

类       ▼

0

[>» ( 经/典/例/题 )VVV

£ 1. (2022二建真题)依据城镇道路分级和技术标准,不属于城镇道路的是()。

A.快速路                       B.主干路

C.次干路                        D.高速路

______城镇道路分为快速路、主干*M⅜碎霜麦路四个等级【锦囊妙记:快知主次】

道路等级

道路-廳支L

使用年限(年)

图示

快速路

完全为交通功能服务,解决城市长 距离、大容量、快速交通的主要道 路,又称城市快速路。

沥青路面:15

水泥混凝土路面:30

1

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

主干路

以交通功能为主,为连接城市各主 要分区的干路,是城市道路网的主 要骨架。

沥青路面:15

水泥混凝土路面:30

r

I

次干路

是城市区域性的交通干道,主要为 区域交通集散服务,兼有服务功能。

沥青路面:15

水泥混凝土路面:20

支路

用来解决局部地区的

能为主。   囉/

沥青路面:10

水泥混凝土路面:20

r,∙∙ ∙F ∙is ∙∙*∙r

Q 工 _^a~^4 ■

=6

【答案】D

[本题答疑】城镇道路按道路在道路网中的地位、交 通功能以及对沿线的服务功能等,分为快速路、主干 路、次干路和支路四个等级。

竇考试时也许会这样问]

解答

以解决局部地区交通,服务功能为主的路是O路。

答案:

迎幼1 口或厂门口的那条小道,有 字都没有。

答案:快速路

快速路没有服务功能,只有交通功能。

答案:B

2023年二建真题)以集散交通功能为主,兼有服务 功能的城镇路网由()组成。

A快速路,主干路  B.主干路,次干路

C.快速路,次干路   D.次干路,支路

主干路应连接城市各主要分区,以交通功 能为主。主干路两侧不宜设置吸引大量车流。 人流的共建筑物的出入口。次干路应与主干路 结合餌干路网,以集≡≡的功能为主,兼 有服务的功能。

2

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

1天城镇道路工程结构与材料

>>[> 经/典/例/题 )<«1

根据路面材料划分[B2]

结构 类型 分类

▲沥青路面

类型

适用范围

沥青混凝土

各交通等级

沥青贯入式

沥青表面处置

支路、停车场

水泥混凝土 路面

普通混凝土、钢筋混凝土、 连续配筋混凝土、钢纤维 混凝土

各交通等级

_

砌块路面

▲仅可适用于:支路、广场、停车场M步

行街

【答案】AD

[本题答疑】本题考查的是路面结构的适用范围。 只有沥青混合料和混凝土路面才能适用于所有等级 的道路。

3

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

为考试时也许会这样问)

解答

砌块路面可适用于()道路等级。

A.次干路        B.支路

C.人行道        D.步行街

E.主干路

碗、人向、步行街。

沥青表面处置的适用范围()

支路、停车场

知识点二

道路结构分层

0

»[> ( 经/典/例/题 )VVV

*1.(经典例题)下列路面结构层中,主要作用为改善土基的湿度和温度状况的是()。

A.中间层                        B.下面层

C.基层                             D.垫层

4

面层

直接承受汽车车轮的作用并直接受阳光、雨雪、冰冻等温度和湿度及其变化的作用,应具 有足够的结构强度、高温稳定性、低温抗裂性以及抗疲劳、抗水损害能力;为保证交通安 全和舒适性,面层还应有足够的抗滑能力及良好的平整度。(防护,美观)

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

1天城镇道路工程结构与材料

基层

主要起承重作用,应具有足够的强度和扩散荷载的能力并具有足够的水稳定性。(承重、 核心)

垫层

主要作用为改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力,扩 散由基层传来的荷载应力,以减小土基所产生的变形。

垫层应具有一定的强度和良好的水稳定性。(特殊要求)

【答案】D

【本题答疑】本题考查的是城镇道路结构特征。改善 土基的湿度和温度状况的是垫层。

温馨提示:

3切记路基不属于路面,路面 只包括垫层、基层、面层。

解答

基层是路面结构中的承重层,主要承受车辆荷载 的(),并把面层下传的应力扩散到路基。

A.竖向力        B.冲击力

C.水平力        D.剪切力

答案:A

基层主要承受竖向力;承重层是基层,面层 其实的作用是保护基层不被破坏,当然面层还有 ^作用。

()直接承受汽车车轮的作用并直接受阳光、雨 雪、冰冻等温度和湿度及其变化的作用。

面层

5

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

考/查/知/识/点

沥青路面结构组成特点【B1

沥青路面结构自下至上由垫层、基层、面层组成

≡≡≡≡≡≡≡≡

■■■■■■■■■■■■■■■■■■■^

›面层

:基层›路面

垫层

垫层是介于基层和路基之间的层位7磷愿童展温度和湿度状况不良的路段上,以改善路面结 构的使用性能。在季节性冰懿參孤构厚度小于最小防冻厚度要求时,设置防冻垫层可以 使路面结构免除或减健胀綸浆病害。(上冻、水多)以下路段按设计要求设置垫层: ①季节性冰冻地区的或潮湿路段。

②地下水位高、排水不良,路基处于潮湿或过湿状态的路段。

③水文地质条件不良的土质路堑,路床土处于潮湿或过湿状态的路段。(上冻、水多)

垫层宜采用砂、砂砾等颗粒材料,小于O. 075mm的颗粒含量不大于5%。(大颗粒)

基层

应根据道路交通等级和路基抗冲刷能力来选择基层材料。

材料

应用

石灰粉煤灰稳定类

特重、重交通的下基层

——

石灰稳定类

各类交通等级的下基层

中、轻交通的基层

热拌沥青碎石

——

重交通及以下道路的基层

级配碎石

中、轻交通道路的下基层

轻交通道路的基层

级配砾石

轻交通道路的下基层

③常用的基层材料。                  匹、I-

a.无机结合料稳定粒料:无机结合料稳定粒料基^^⅛!∏i基层,包括石灰稳定土类基层、 石灰粉煤灰稳定砂砾基层、石灰粉煤灰钢變魏蜂基层、水泥稳定土类基层、水泥稳定碎石 基层等,其强度高,整体性好,噸舞第宴大、轴载重的道路。

b.级配型材料:级配型材料裴融■配砂砾与级配砾石基层,属于柔性基层,可用作城市次 干路及其以下道路基层藤戸

面层

沥青路面面层类型

热拌沥青混合料

热拌沥青混合料,按空隙率大小将沥青混合料分为密级配、半开级配、 开级配三大类。密级配,又可分粗型(AC-C)和细型(AC-F) 0 AC型 混合料以及骨架型混合料SMA均属于密级配混合料。热拌沥青碎石 (AM)是一种半开级配混合料,OGFC排水沥青混合料是一种开级配沥 青混合料。

温拌沥青

可在较低温度摊铺、尤其适用于较冷的地区。

6

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

1天城镇道路工程结构与材料

冷拌沥青混合料

适用于支路及其以下道路的面层、支路的表面层,以及各级沥青路面 的基层、连接层或整平层;可用于沥青路面的坑槽、井周冷补。

沥青贯入式

沥青贯入式面层宜用作城市次干路以下道路面层。≤IOOmm

沥青表面处治

沥青表面处治面层主要起防水层、磨耗层、防滑层或改善碎(砾)石 路面的作用,其集料最大粒径应与处治层厚度相匹配。

沥青路面结构层的性能要求具体如下:

垫层性 能主要 指标

1)垫层宜采用砂、砂砾等颗粒材料,小于0.075mm的颗粒含量不宜大于5%

2)排水垫层应与边缘排水系统相连接,厚度宜大于150ιnm,宽度不宜小于基层底面的宽度。

(3)防冻垫层和排水垫层宜采用砂、砂砾等颗粒材隱了随]性垫层宜采用低剂量水泥、石灰等 无机结合稳定粒料或土类材料。     cj2 '

基层性 能主要 指标

⑴应满足结构强度、扩散荷整算例鼠莉性和抗冻性的要求。

2)不透水性好。底基层顶穌鋼鑫封层或防水土工织物;为防止地下渗水影响路基,排 水基层下应设置由水薛竟證或密级配粒料组成的不透水底基层。

【记忆口诀:谁强谁巡1

面层路 面使用 指标

承载能力、平整度、温度稳定性、抗滑能力、噪声量。

【记忆口诀:华仔文凭糟】

降噪排水路面结构组合一般为:上面层采用OGFC沥青混合料,中面层、下面层采用密级配沥 青混合料。

7

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

8

知识点四

〉〉〉(

水泥混凝土路面结构组成特点

θ

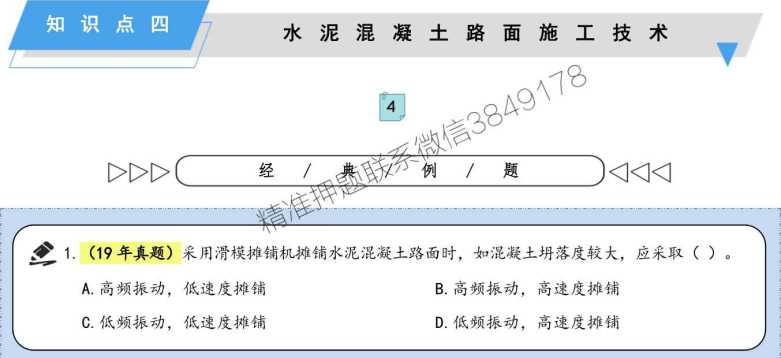

e1. (2019年真题)刚性路面施工时,应在(

A.检查井周围

纵向施工缝

G小半径平曲线

E.邻近桥梁

D.板厚改变

基层

考/查/知/识/点

水泥混凝土路面构造特点【B2

水泥混凝土路面结构的组成包括垫层、基层以及面层

}面层、

基层

,垫层

>路面

①水泥混凝土道路基层作用:防止或减轻由于唧泥导^

路基

喪亂矗■和错台等病害;与垫层共

同作用,可控制或减少路基不均匀冻胀或体魁參魏魂土面层产生的不利影响;为混凝土 面层提供稳定而坚实的基础,并改善接爨竊:窩递能力。

②基层材料的选用原则:根电罢⅜^^9和路基抗冲刷能力来选择基层材料。

特重交鸣云就1

贫混凝土、碾压混凝土、沥青混凝土

重交通

水泥稳定粒料、沥青稳定碎石

中、轻交通

水泥或石灰粉煤灰稳定粒料或级配粒料基层

湿润和多雨地区、繁重交通路段

排水基层

③基层的宽度应根据混凝土面层施工方式的不同,比混凝土面层每侧至少宽出30Onnn (/J 机具施工时)、500≡ (轨模式摊铺机施工时)或65Omm (滑模式摊铺机施工时)。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

1天城镇道路工程结构与材料

面层

▲胀缝 (横向)

缩缝(横 竖都有)

(假缝)

施工缝

■  混凝土面层

基层

≥300mm

>500mm ≥650mm

>300mm

≥ 500mm ≥650mm

小型机具 轨模 滑模

⑤为防止下渗水影响路基,排水基层下应设置由水泥稳定粒料或密级配粒料组成的不透水底 基层,底基层顶面宜铺设沥青封层或防水土工织物。

⑥碾压混凝土基层应设置与混凝土面层相对应的接缝。

①面层混凝土通常分为普通(素)混凝土、钢筋混粗IS)连续配筋混凝土、预应力混凝土等。 目前多采用普通(素)混凝土。水泥混凝书解聂Xl足够的强度、耐久性(抗冻性),表 面应抗滑、耐磨、平整。     卜彦用

"^胀缝板

传力杆(圆钢)

作用:混凝土板在温度升高自由伸展(热胀冷缩),补偿膨胀变形。

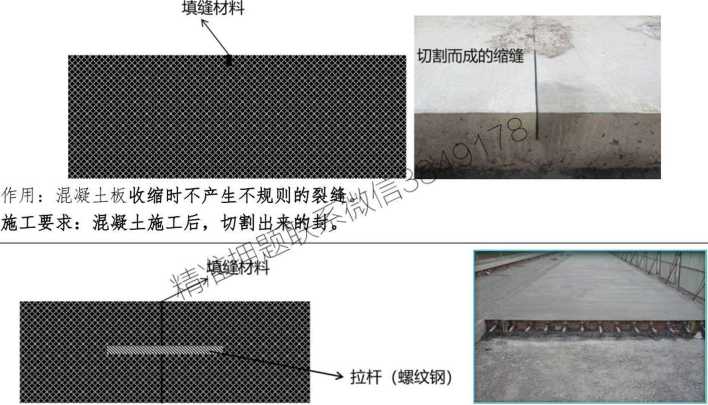

施工要求:1.与路中心线垂直;2.缝壁必须垂直,缝隙宽度应一致;3.缝中不得连浆,缝隙 下部设胀缝板,上部灌注嵌缝料。

胀缝设置部位:板厚改变处、邻近桥梁或其他固定构筑物处、小半径平曲线等

施工的过程中停顿后,再施工形成的施工缝。

④对于特重及重交通等级的混凝土路面,横向胀缝、缩缝均设置传力杆。在自由边处,承受繁重交通的 胀缝、施工缝,小于90°的面层角隅,下穿市政管线路段,以及雨水口和地下设施的检查井周围,应配 筋补强。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

可采用刻槽、压槽、拉槽、拉毛等方法

抗滑构造

主要原材

(1)重交通以上等级道路、城市快速路、主干路应采用42. 5级及以上的道路硅酸盐水泥或硅酸 盐水泥、普通硅酸盐水泥;其他道路可采用矿渣硅酸盐水泥,其强度等级不宜低于32. 5级。

(3)海砂不得直接用于混凝土面层。

(6)胀缝板宜用厚20mm,水稳定性好,具有一定柔性 料宜用树脂类、橡胶类、聚氯乙烯胶泥类、 【记忆口诀:请你指教】

[答案]CDE

【本题答疑】本题考查的是混凝土接缝的要求。板 厚改变处、邻近桥梁或其他固定构筑物处、小半径 平曲线等处应设置胀缝(变形不一致之处)。

.材制作,且应经防腐处理。填缝材 缝材料,并宜加入耐老化剂。

温馨提示:

?[考试时也许会这样问)

拉杆是把混凝土板块拉在 一起,更牢固;传力杆是传力作 用,在胀缝处还需要活动。

解答

胀缝下部设置的是拉杆还是传力杆?

答案:传力杆;

传力杆是传力作用,在胀缝处还需要活动。

关于普通混凝土路面胀缝施工技术要求有哪些?

1.与路中心线垂直;

2•缝壁必须垂直,缝隙宽度应一致;

3•缝中不得连%,■陳下部设胀缝板,上部灌 ^≡攣EW2

2022二建真题]采用假缝形式的接缝是水泥飴 凝面层的()。

A纵向施工l⅛    B.横向噌督

C.横向缩缝       D.胀缝

策^)^? C

横缩缝:一般采用假缝形式,缝宽4 ~ 6mm, 假缝可在混凝土结硬后锯切或在混凝土浇筑过程中 做出压入缝。

VwN 考情预测 Iiiiiiii

1 •城镇道路路面的结构特征(选择题)

2.水泥混凝土路面结构组成特点(选择题)

10

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

2天城镇道路路基施工技术

2天 城镇道路路基施工技术

考纲要求

核心考点

核心素养聚焦

L城镇道路路基施工技术

L路基施工特点与程序

2.路基施工要点

3.路基压实作业要点

路基的施工及碾压是高频考点,需理 解掌握

命题分析预测

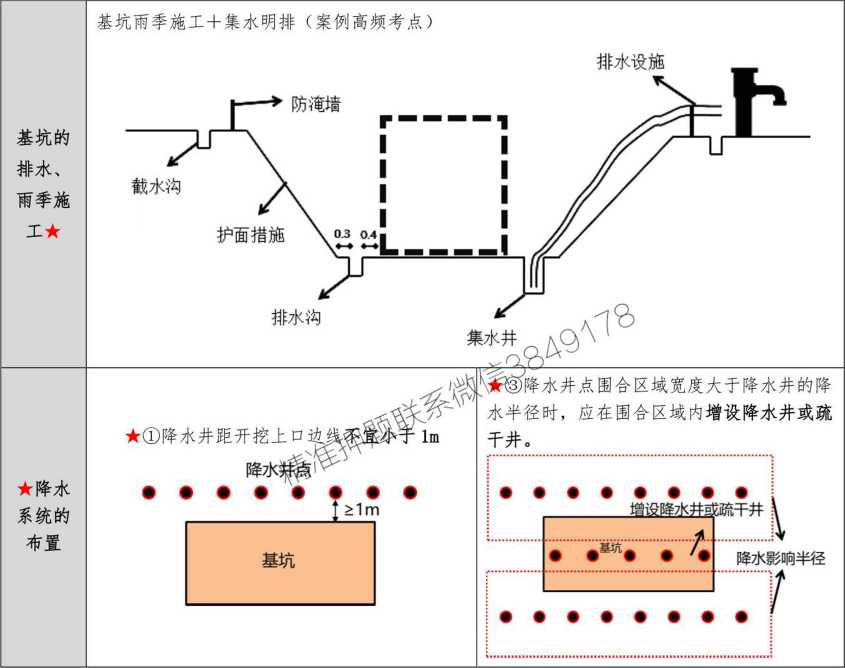

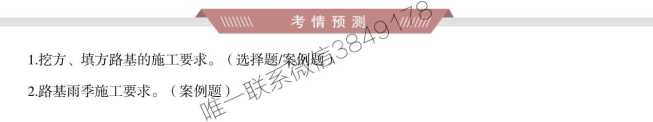

该部分知识点路基的施工及碾压考訣W务案例题,其他考查形式以选择题为主。

知识点一

施工特点与程序

S

0〉〉( 经/典/例/题 «<1

£. 1. (2016年真题)下列工程项目中,不属于城镇道路路基工程的项目是()。

A.涵洞                          B.挡土墙

C.路肩                         D.水泥稳定土基层

特点

(1)露天作业;梨产结构物多;各专业管线纵横交错;专业之间及社会之间 配合工作多、书球"导致施工变化多。尤其是旧路改造工程,交通压力极大,地下 管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。

2)路基施工以机械作业为主,人工配合为辅;人工配合土方作业时,必须设专人指 挥;采用流水或分段平行作业方式。

施工项目

路基(路床)本身、土(石)方、涵洞、挡土墙、路肩、边坡、各类管线

准备工作

①按照交通管理部门批准的交通导行方案设置围挡,导行临时交通。

②开工前,施工项目技术负责人应依据批准的施工方案向施工人员进行技术安全交底, 强调工程难点、技术要点、安全措施。使作业人员掌握要点,明确责任。

■■■■• 11

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

賓考试时也许会这样问I

人行道^ 动车 道

给水管道 DN15∞

14

原机动车道

D

BC之间为施工临时道路

道 路 红 线

雨水方沟22*1.5m

项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧 人行道及隔离带(绿化)作了施工部署。

问:本工程的总体施工顺序(用①-④表达)。

答案:本工程的施工顺序是④-③-②-①-⑤。

"先地下,后地上"、"先深 后浅"的原则地上部分以先主后次 的原则。

热力管 DX300

300

^-2'J 基础 ^

\

§

答案:各种管道施工顺序的原 则为:"先地下,后地上"、"先 深后浅"。

12

燃气管

给水骨 DX300

DN3∞

确定了各种管道施工顺序为:燃气管T给水管一热力管 问:给出项目部编制各种管道施工顺序的原则。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

2天城镇道路路基施工技术

>>[> 经/典/例/题 )<«1

■2. (2019年真题)关于填土路基施工要点的说法,正确的有()。

A.原地面标高低于设计路基标高时,需要填筑土方

B. 土层填筑后,立即采用8t级压路机碾压

C.填筑前,应妥善处理井穴、树根等

D.填方高度应按设计标高增加预沉量值

E.管涵顶面填土 300mm以上力

,碾压

考/查/知/识/点

路基施工要点[BlJ

(1)排除原地面积水,清除树根、杂草、淤泥等。妥善处理坟坑、井穴、树根坑的坑槽, 分层填实至原地面高程。

★(2)填方段内要事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶 高度不宜大于300mm,宽度不应小于1. Om0

路基宽度

★填土路基

(3)根据测量中心线桩和下坡脚桩,分层填土、压实。

(4)碾压前检查铺筑土层的宽度、厚度及含水量,合格后即可碾压,碾压遵循"先轻后重" 原则,最后碾压应采用不小于12t级的压路机。

(5)填方高度内的管涵顶面填土 500mm以上才能用压路机碾压。

(6)路基填方高度应按设计标高增加预沉量值。填土至最后一层时,应按设计断面, 高程控制填土厚度并及时碾压修整。

(7)性质不同的填料应分类、分层填筑、压实;路基高边坡施工要制定专项施工方案。

■■■■• 13

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

★挖方路基

(1)路基施工前,要将现状地面上积水排除、疏干,将树根坑、坟坑、井穴等部位进行技 术处理。

(2)根据测量中线和边桩开挖。

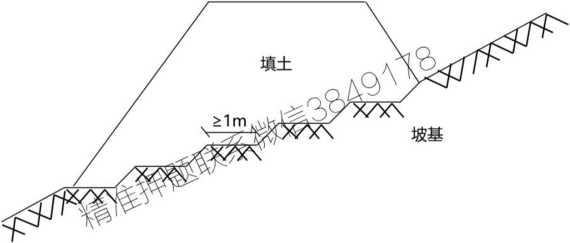

(3)挖土时应自上向下分层开挖,严禁掏洞开挖。机械开挖时,必须避开构筑物、管 线,在距管道边Inl范围内应采用人工开挖;在距直埋缆线2m范围内必须采用人工开挖。

挖方段不得超挖,应留有碾压到设计标高的压实量。       ____

(4)压路机不小于12t级,碾压应自路隗解中‘心进行,直至表面无明显轮迹为止。

(5)碾压时,应视土的干湿程度藤I鎧涼或换土、晾晒等措施。

(6)过街雨水支管沟槽及检查井周围应用石灰土、石灰粉煤灰砂砾或设计要求的材料填实。

石方路基

先码砌边部,然后逐层水平填筑石料

路基工程质 量控制指标

土方路基压实度和弯沉值应100%合格,纵断面高程、中线偏位、平整度、宽度、横坡及 路堤边坡等应符合要求。★

路基冬期 施工

(1)采用机械为主、人工为辅方式开挖冻土,挖到设计标高立即碾压成型。

(2)如当日达不到设计标高,下班前应将操作面刨松或覆盖,防止冻结。

▲道路雨季 施工要求

(路基、基 层、面层)

(1)加强和气象部联系,掌握天气预报,安排不下雨时施工;

(2)集中力量分段施工;

(3)做好防雨准备,在料场及搅拌站搭雨棚;

(4)建立完善的排水系统,发现积水、挡水处,剧%%;

(5)道路工程有损坏,及时修复。掰爆

▲路基雨季 施工

(1)分段开挖,切忌全面开蜀

(2)挖方地段要做横堤底駐陽;

(3)当天挖完、填春厳,因雨翻浆的地段坚决换料重做;

(4)雨期开挖路壁,当挖至路床顶面以上300-500mm时应停止开挖,并在两侧挖好临时排 水沟,待雨期过后再施工;

(5)填方地段施工,应按2%-3%的横坡整平压实,以防积水。

挖方路基               填方路基

14

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

冬考试时也许会这样问

解答

i I I0面结构請良寐親e

IIIK

—≡u^^

1-2路基典型横断面及路基压实度分区示意图

事件三路基施工前,项目部技术人员开展现场调查和测量 复测工作,发现部分路段原地面横向坡度陡于1 50在路基填筑 施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范 要求对地表进行相应处理后,开始路基填筑施工。

【问题】事件三中,路基填筑前,项目部应如何对地表进行 处理?

答案:1清理原地面积水、植被、 腐殖土;

2坡度陡于1 5,修成台阶形式, 每级台阶的高度不宜大于0.3m,宽度不 应小于LOmo

路基施工过程中的雨水支管沟槽和检查井周围应如何处 理,才能让路基压实的更密实?

答案:采用石或石灰#»

费不___

路基施工过程中突降大雨,雨后应做什么恐艷冢阍2

答案:应将积存的雨水排出,然后 进行晾晒。

挖方路基在挖方过程中直接城献F标高是否正确? 为什么?

答案:不正确,因为应留有碾压到 设计高程的压实量。

事件二:路基范围内有一处干涸池塘,甲公司将原始地貌 杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监 理工程师发现后责令甲公司返工处理。

【问题】指出事件二中的不妥之处,并说明理由。

答案:池塘杂草清理后,挖方段取 土一次性填平碾压,不妥。理由:挖方 段取土应符合填土要求,不良土不得用 于填方。填土应分层填土分层碾压。

15

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

S

*[> ( 经/典/例/题 )«<!

C 3.(经典例题)城镇道路施工中,正式进行路基压实前,设置试验段的目的不包含()。

A.确定路基预沉量值              B.合理选用压实机具

C.确定压实遍数                 D.确定实铺厚度

路基压实作业要点【B2

材料要求

②不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土做路基填料,填土内不 得含有草、树根等杂物,粒径超过IOomm的土块应打碎。

填筑

①填土应分层进行。下层填土合格后,方可进行上层填筑。路基填土宽度应比设计宽度每 侧宽500mm o

②对过湿土翻松、晾干,或对过干土均匀加水,使其含水量在最佳含水量范围之内。

★试验段的 目的

a.确定路基预沉量值。b.合理选用压实机具。c∙按压实度要求,确定压实遍数。d.确定路 基宽度内每层虚铺厚度。e∙根据土的类型、湿度、设备及场地条件,选择压实方式。

【口诀:语句辨虚实】

路基下管 道回填与 压实

①管顶以上50Cm范围内应采用轻型压实机具。▲

②当管道结构顶面至路床的覆土厚度不大于50cm时,应对管道结构进行加固。

③当管道结构顶面至路床的覆土厚度在50s80cm时,路基眈(卷应对管道结构采取保护或

加固措施。                  Ca

压实原则

①压实方法(式):重力压实(静压)夕禅宸实痴种。

②土质路基压实应遵循的原则:#^^宣7先静后振、先低后高、先慢后快,轮迹重叠。” 压路机最快速度不宜超融喫辭

③碾压应从路基边举^⅛⅜进行,压路机轮外缘距路基边应保持安全距离。

④碾压不到的部位应采用小型夯压机夯实,防止漏夯,要求夯击面积重叠1/4SI/3

【答案】D

[本题答疑】本题考查的是试验段的目的:(1 )确定路 基预沉量值;2)合理选用压实机具;3确定压实遍 数;4)确定每层虚铺厚度;5)选择压实方式。

16

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

2天城镇道路路基施工技术

?考试时也许会这样问]                 才 解答 ]

路基压实的原则是什么?

答案:先邑后重;先静后振;先低后高;先 慢后快;轮迹重叠"四先四后一重叠”。

在碾压过程中,碾压不到的位置应如何处理。

答案:采用小型夯压机夯实。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

3天 城镇道路路面施工

考纲要求

核心考点

核心素养聚焦

1•城镇道路基层施工

2.城镇道路面层施工

3•挡土墙结构形式及分类

4•挡土墙施工技术

1•城镇道路基层施工技术

2•热拌沥青类混合料面层施工技术

3.水泥混凝土路面施工

4•挡土墙结构形式及分类

沥青混凝土面层的施工及碾压是高频考 点,需理解掌握。

3

命题分析预测

基层、沥青混凝土面层的施工單^^形‘式为案例题,其他考查形式以选择题为主。

0

>1» (   经 /典/例/题   «]<]

£l. (2014年真题)下列城市道路基层中,属于柔性基层的有()。

A.级配碎石基层

B.级配砂砾基层

C.二灰稳定粒料基层

D.水泥稳定碎石基层

E.石灰粉煤灰稳定砂砾基层

考/查

识/点

基层材料的 分类▲

刚性:混凝土类(例:碾压式混凝土、贫混凝土、钢筋混凝土等); 半刚性:稳定土、稳定粒料类(石灰土、水泥土、二灰稳定粒料); 柔性:级配类、沥青类(例:级配碎石、级配砂砾)。

各种基层材 料的特点★

水稳性、抗冻性、初期强度:水泥›石灰; 收缩性、抗冻性:二灰>水泥、石灰。

基层材料的 使用▲

只有水泥稳定粒料和二灰稳定粒料才能做为高级路面的基层,其他只能作为底基层

18

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工

【答案】AB

[本题答疑]本题考查的是基层材料的分类。级配类、 沥青类为柔性基层材料。

可用于高等级道路基层的是()。

A.二灰稳定土

C.级配砾石

B.级配碎石

D.二灰稳定粒料

0有上灰稳定粒料和水泥稳定粒料可以作为 备等级道路基层。

[2022二建真题]道路基层材到手:^^:水泥 稳定土和二灰稳定土共同的特性疑)O

A.早期强度较高

C.有良好的抗冻性

E.抗冲刷能力强

B.有朝的板体性

D.有明显的收缩性

答案:BD

石灰稳定土,其水稳性、抗冻性以及早期强 度不如水泥稳定土。水泥土的抗冲刷能力低。

知识点二

城镇道路基层施工技术

0

考/查/知/识/点

城镇道路基层施工技术【B2

石灰稳定土类 基层与水泥稳

(1)运输与摊铺:

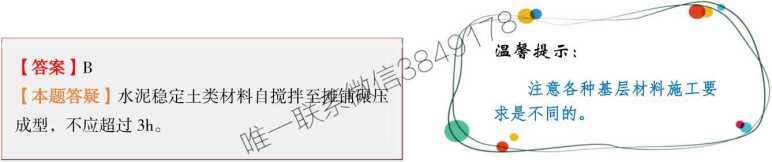

▲①水泥稳定土类材料自搅拌至摊铺碾压成型,不应超过3h

19

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

定土类基层

②运输中应采取防止水分蒸发和防扬尘措施。

③宜在春末和气温较高季节施工,施工气温应不低于5七。

④厂拌石灰土类混合料摊铺时路床应润湿,但应避免在雨天施工。

2)压实与养护:

▲①压实系数应经试验确定。

▲②当天碾压成型,碾压时的含水量宜在最佳含水量的允许偏差范围内。水泥稳定土宜 在水泥初凝前碾压成型。

③直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向 外侧碾压。纵、横接缝(槎)均应设直槎。

▲⑤压实成型后应立即洒水(或覆盖)养护,保黄岁润,直至上部结构施工为止;水泥 土分层摊铺时,应在下层养护7d后方可摊因《意冲料。

⑥稳定土养护期应封闭交通。眼

二灰类基层的 施工▲

(1)运输与摊铺:

①运送混合料应乎奪礴翁C分蒸发和遗撒、扬尘。

②应在春末和賤组织施工,施工期的日最低气温应在5七以上。

③根据试验确定的松铺系数控制虚铺厚度。

2)压实与养护:

①每层最大压实厚度为20Onm1,且不宜小于IOOnimO (10-20)

②碾压时采用先轻型、后重型压路机碾压,宜在当天碾压成型。

③禁止用薄层贴补的方法进行找平。

④混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养 护,养护期视季节而定,常温下不宜少于7d

级配砂砾(碎 石)、级配砾 石(碎砾石) 基层

(1)运输与摊铺

①运输中应采取防止遗撒、防止水分蒸发和防扬尘措施。

②宜采用机械摊铺,摊铺应均匀一致,发生粗、细集料离析(“梅花”、"砂窝”)现 象时,应及时翻拌均匀。

③压实系数均应通过试验段确定,每层应按虚铺厚度一次铺齐,颗粒分布应均匀,厚度 一致,不得多次找补。

2)压实与养护                    O

①碾压前和碾压中应先适量洒水,保持砂砾■配齡应导致基层下翻浆。

②碾压中对存在过碾压现象的部位,残議機負处理。级配碎石及级配碎砾石视压实碎 石的缝隙情况撒布嵌缝料。

③控制碾压速度,碾压議^^子5mm,表面平整、坚实。基层压实后至面层施工前 适量洒水。

④未铺装面层前型开放交通。

路面工程质量 控制指标▲

①石灰稳定土、水泥稳定材料、石灰工业废渣(石灰粉煤灰)稳定砂砾(碎石)等无机 结合料稳定基层:原材料质量、压实度、7d无侧限抗压强度等应符合规范规定要求。

②级配碎石(碎砾石)、级配砾石(砂砾)基层:集料质量及级配、压实度、弯沉等应 符合规范规定要求。

基层冬期施工 ▲

①石灰及石灰粉煤灰稳定土(粒料、钢渣)类基层,宜在进入冬期前30-45d停止施工,不 应在冬期施工。②水泥稳定土(粒料)类基层,宜在进入冬期前15-3Od停止施工。

20

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工I

▲基层雨季 施工

▲ (1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。

(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。

(3)在多雨地区,应避免在雨期进行石灰土基层施工;石灰稳定中粒土和粗粒土施工时, 应采用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。

▲ (4)雨期施工水泥稳定材料,特别是水泥土基层时,应特别注意天气变化,避免雨天 施工,防止水泥和混合料遭雨淋。遇突然降雨时应停止施工,已摊铺的水泥混合料应尽 快碾压密实。路拌法施工时,应排除下承层表面的水,防止集料过湿。

賣考试时也许会这样问)

汇解答 )

施工期间为雨季,项目部针对水泥稳定土底基层的施工 置顶了雨期施工质量控制措施如下:

(1)加强与气象站联系,掌握天气预报,安排在不下 雨时施工;

(2)注意天气变化,防止水泥和混合料遭雨淋;

(3)做好防雨准备,在料场和搅拌站搭雨棚;

(4)降雨时应停止施工,对已摊铺的混合料尽快碾压 密实。

【问题】补充和完善水泥稳定土底基层雨期施工质量控

制措施。                丁比姿熠

答案:

(1)应坚持拌多少、铺多少、压多少、 完成多少。

(2)防止水泥和混合料遭雨淋。

(3)集中力量分段施工。

(4)建立輦排水系统。

(秘^蘇孫有损坏,及时修复。

水泥稳定土摊铺后因某种原因未能簪程爵蜜 5h开始碾压,是否妥当?为什么? ■毋

褊后

答案:不妥当因为水泥稳定土自拌合至 摊铺完成,不得超过3h

基层的材料为石灰土基层厚度共600mm,项目部拟分 两层进行摊铺碾压,是否妥当?应该最少分几层?为什么?

答案:不妥当,应该最少分三层,因为 基层的每层的厚度在l∞~200mmo

・・・・• 21

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

知识点三

沥青类混合料面层施工

S

>>[> (   经 /典/例/题 )«<|

考/查/知/识/点

沥*混维土面层施工及验收[B2J

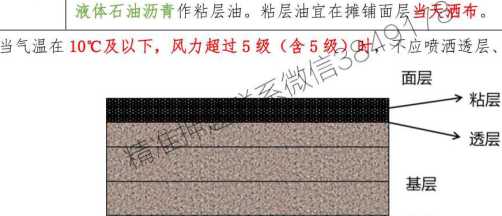

▲透层和粘层

运输

普通沥青

22

透层

沥青混合料面层摊铺前应在基层表面喷洒透层油。根据基层类型选择渗透性 好的液体沥青、乳化沥青作为透层油。用于石灰稳定土类或水泥稳定土类基 层的透层油宜紧接在基层碾压成型后表面稍变干燥,但尚未硬化的情况下喷 洒,洒布透层油后,应封闭交通。透层油洒布后的养护时间应根据透层油的品 种和气候条件由试验确定。

在既有结构和路缘石、检查井等构筑物与沥青混合料层的连接面应喷洒粘层

粘层 油。粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快凝或中凝

/∕X∖W∕X∖W∕X∖W∕XW∖∖ 路基

粘层油、封层油。

b.用篷布覆盖的目的:保温、防雨、防污染。

C.沥青混合料不符合施工温度要求或结团成块、巳遭雨淋则不得使用。

d.等候的运料车宜在5辆以上。

e.运料车应在摊铺机前IOO-30Omm外空挡等候。

摊铺①机械施工

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工

混合料

a∙热拌沥青混合料应采用机械摊铺。摊铺机的受料斗应涂刷薄层脱模剂或防粘 结剂。

b.城市快速路、主干路宜采用两台以上摊铺机联合摊铺,其表面层宜采用多 机全幅摊铺,以减少施工接缝。每台摊铺机的摊铺宽度宜小于6限通常采用2 台或多台摊铺机前后错开IoS20m呈梯队方式同步摊铺,两幅之间应有30-60mm宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开20Omm以上。 C.提前0. 5~lh预热熨平板使其不低于100

d.摊铺机必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途停顿。 e.摊铺机应采用自动找平方式。下面层宜采用钢丝绳或路缘石、平石控制高程 与摊铺厚度,上面层宜采用导梁或平衡醪控制方式。

f.最低摊铺温度根据铺筑层鹤繡貢沥青混合料种类、风速、下卧层表 面温度等,按规范要求蓼甘?)"

g.沥青混合摩藏義应根据混合料   /£ ■,

类型、■炉噺鑰工工艺等通过试铺试压刃I 确定

h.为减少摊铺中沥青混合料的离析,布料器

两侧应保持有不少于送料器2/3高度的混gβKHKMR∣B、 合料。摊铺的混合料,不宜用人工反复修整。

压实 成型

a.压路机分初压、复压和终压三阶段。压实层最大厚度不宜大于lOOmm。各 层压实度及平整度应符合要求。

b.碾压速度做到慢而均匀。

c.压路机的碾压温度根据沥青和沥青混合料种类、压路机、气温、层厚等因 素经试压确定。

d.初压宜采用钢轮压路机(轻型)静压12遍。碾压时应将压路机的驱动轮 面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。

复压应紧跟在初压连续进行。★碾压路段长度宜为60s80m

e.密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压。对粗骨料为 主的混合料宜优先采用振动压路机复压。层厚林意宜采用高频大振幅,厚度 较薄时宜采用低振幅。当采用三轮钢筒式睛知M?总质量不小于12t,相邻 碾压带宜重叠后轮的1/2轮宽,^A⅛ 200≡o

f.终压应紧接在复压后进务麒飴确双轮钢筒式压路机或关闭振动的振动 压路机,至无明嘰嚇務'

g∙为防止吻^^镰轮,对压路机钢轮可涂刷隔离剂或防粘结剂,严禁刷柴 油。亦鳩讎喷淋添加少量表面活性剂的雾状水。

h.压路机不得在未碾压成型路段上转向、掉头、加水或停留。在当天成型的路 面上,不得停放各种机械设备或车辆,不得散落矿料、油料及杂物。

接缝

a.路面接缝必须紧密、平顺。上、下层的纵缝应错开15Omm (热接缝)或300-400mm (冷接缝)以上。相邻两幅及上、下层的横向接缝均应错位InI以上。应 采用3m直尺检查,确保平整度达到要求。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

上层

下层

150m (热接缝)

300-400m (冷接缝)

★纵缝:刨出毛槎一刷粘层油一铺新料重叠50-100ι≡软化旧料后铲走一跨缝 碾压。

★横向接缝:厚度、平整度检查-清除不合格部分一清缝一刷粘层油一铺新料 软化后f先横向后纵向碾压。

摊铺

a.在喷洒有粘层油的路面上铺筑改性沥鬱合料时,宜使用履带式摊铺机。改 性沥青SMA混合料施工温闘磔■,确定,一般情况下,摊铺温度不低于

160oCo

b.摊铺速度皂放蓼J爾为紹Inin (普通:2-6m∕min) o

c∙摊铺、峥瞬鶴找平方式,中、下面层宜采用钢丝绳或导梁引导的高程控 制方験上面层宜采用非接触式平衡梁。

改性沥青 混合料

压实与 成型

a.初压开始温度不低于15(TC,碾压终了的表面温度应不低于90-120r≡

b∙摊铺后应紧跟碾压,保持较短的初压区段,使混合料碾压温度不致降得过 低。

160 (摊铺)-150 (初压)→90-120 (终压)-50 (开放交通)

c.宜采用振动压路机或钢筒式压路机碾压,不应采用轮胎压路机碾压。OGFC排 水沥青混合料宜采用12t以上钢筒式压路机碾压。

d.振动压实应遵循"紧跟、慢压、高频、低幅"的原则

e.碾压改性沥青SMA混合料过程中应密切注意压实度变化,防止过度碾压。

▲路面工程质 量控制指标

①沥青混合料面层压实度对城市快速路、主干路不应小于96%对次干路及以下道路不 应小于95%。厚度应符合设计要求,允许偏差为-5~+lOinm。弯沉值不应大于设计要求。

开放交通

▲自然降温至表面温度低于5(TC,可以开放交通

▲冬季施工

(1)城市快速路、主干路的沥青混合料面层严禁冬期施工「鱼干路及其以下道路在施工 温度低于5七时,应停止施工。当风力在6级及以入丹A^青混合料面层不应施工。

2)粘层、透层、封层严禁冬期施工。  七方厶

雨季施工

沥青面层不允许下雨时或下层潮驟參翦矗缩短施工长度,加强施工现场与沥青拌合 厂及气象部门联系,做到總管?及时完成碾压。沥青混合料运输车辆应有防雨措施。

【答案】B

本题答疑】铺筑高等级道路青混合料时,1台摊铺机 的铺筑宽度不宜超过6m,通常采用2台或多台摊铺机 前后错开IO-20m呈梯队方式同步摊铺,两幅之间应 有30 ~ 60mm宽度的搭接,并应避开车道轮迹带,上下 层搭接位置宜错开200mm以上。

温馨提示:

注意普通沥青混合料和改 性沥青混合料的施工要求不同。

24

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工

冬考试时也许会这样问]               M解答

2台摊铺机呈梯队方式推进,并保持摊铺机组前后错 开40 ~ 50m距离是否妥当?为什么?

答案:不妥当,因为摊铺机应前后错开

10 ~ 20mo

改性沥青混凝土上面层碾压时,初压采用振动压路 机,复压采用轮胎压路机,终压采用双轮钢筒式压路机是 否妥当?为什么?

答案:不妥当

1•因为初压应选用静压压路机。

3可羅沥青混凝土不宜采用轮胎压路机。

该工程属于城市主干路,沥青混凝土車舞^^后 需要快速开放交通,终压完成后脾威臨编的降温速 度是否妥当?为什么? 心

答案:不妥当,因为应待摊铺层自然降温 至表面温度低于50七后,方可开放交通。

为加快施工速度,保证每日5 30前恢复交通,项目 部拟提前一天采用机械洒布乳化沥青(用量0∙8Lzm2),为 第二天沥青面层摊铺创造条件。

【问题】改正项目部为加快施工速度所采取的措施的 错误之处。

答案:粘层油应在施工面层的当天洒布, 若夜间洒布粘层油应当夜施工面层。

・・・・• 25

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

考/查/知/识/点

水泥混凝土路面施工|B2]

工艺流程

▲施工准备一模板安装f钢筋设置-摊铺与振捣一拉毛与切缝f养护一填缝一开放交通。

②宜使用钢模板,钢模板应直顺、平整,每InI设置1处支撑装置。如采用木模板,应质地 坚实,变形小,无腐朽、扭曲、裂纹,且用前须浸泡,木模板直线部分板厚不宜小于50≡u 模板与混凝土接触面及模板顶面应刨光。

③模板安装检验合格后表面应涂脱模剂,接头应粘贴麻带或塑料薄膜等密封。

模板

1•胀缝传力杆应与胀缝板

、提缝板一起安装

钢筋设置

/7提缝板(施工后取出,用填選材料密封)

传力杆(圆钢)

摊铺与 振捣

接缝

①三辐轴机组铺筑混凝土面层时,辐轴直径应与摊铺层厚度匹配,且必须同时配备一台安装 插入式振捣器组的排式振捣机;当面层铺装厚度小于15Onim时,可采用振捣梁;当一次摊铺 双车道面层时应配备纵缝拉杆插入机,并配有插入深度控制和拉杆间距调整装置。

②采用轨道摊铺机铺筑时,最小摊铺宽度不宜小于3. 75m

③采用滑模摊铺机摊铺时应布设基准线,清扫湿润基层,在拟设赞缝处牢固安装胀缝支架, 支撑点间距为4060cm。混凝土坍落度小,应用高频驟^磁%摊铺;混凝土坍落度大, 应用低频振动、高速度摊铺。

④采用小型机具摊铺混凝土施工时,混參■芽两次摊铺时,上层混凝土的摊铺应在下层 混凝土初凝前完成,且下层厚度騎磷誨』/5 一块混凝土板应一次连续浇筑完毕,并按要 求做好振捣。 爆陋管

①胀缝应与路面中心縫蒙缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝 料,下部安装胀缝板和传力杆。侬⑺当一次铺筑宽度小于面层加硬路肩总宽度时,应按设计 要求设置纵向施工缝。

▲②传力杆的固定安装方法有两种。一种是端头木模固定传力杆安装方法,宜用于混凝土板 不连续浇筑时设置的胀缝。另一种是支架固定传力杆安装方法,宜用于混凝土板连续浇筑时 设置的胀缝。

③缩缝应垂直板面,采用切缝机施工,宽度宜为4s6mm。切缝深度:设传力杆时,不应小于 面层厚的1/3,且不得小于70mm不设传力杆时不应小于面层厚的1/4,且不应小于60≡o

26

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

3天城镇道路路面施工

混凝土达到设计强度的25%s30%时,采用切缝机进行切割。切割用水冷却时,应防止切缝水 渗入基层和土层。

④纵缝施工缝有平缝、企口缝等形式。

⑤在面层混凝土弯拉强度达到设计强度,且填缝完成前,不得开放交通。

养护

1•养护时间,不宜小于设计弯拉强度80%

2. 一般为14-21d。应特别注重前7天的保湿(温)养护。

▲开放 交通

1.在混凝土达到设计弯拉强度的40%以后,可允许行人通过

2.混凝土完全达到设计弯拉强度(100%)且填缝完成后,方可开放交通。

▲路面工 程质量控 制指标

②水泥混凝土面层的原材料质量、混凝土弯拉冊(土面层厚度、构造深度等应符合设 计要求。

▲混凝土 面层冬季 施工要求

(1)施工中应根据气温变鱗辦据冻措施。当施工现场环境日平均气温连续5d稳定低 于5(,或最低气鹽于巡⅛S宜停止施工。

(2)拌合物中不得遥带有冰雪的砂、石料,可加防冻剂、早强剂,搅拌时间适当延长。

▲ (3)混凝土板弯拉强度低于IMPa或抗压强度低于5MPa时,不得受冻。

▲ (4)混凝土板浇筑前,基层应无冰冻、不积冰雪,摊铺混凝土时气温不低于59

(5)尽量缩短各工序时间,快速施工。成型后,及时覆盖保温层,减缓热量损失,使混凝土

的强度在其温度降到0前达到规范要求。养护期混凝土面层最低温度不应低于5o

雨期施工

水泥混凝土面层施工前应准备好防雨棚等防雨设施。施工中遇雨时,应立即使用防雨设施完 成对已铺筑混凝土的振实成型,不应再开新作业段,并应采用覆盖等措施保护尚未硬化的混 凝土面层。

【答案】D

[本题答疑]本题考查的是水泥混凝土路面施工要求。 混凝土坍落度小,应用高频振动,低速度摊铺;混凝土 坍落度大,应用低频振动,高速度摊铺。

?考试时也许会这样问]

温智提示:

注意混凝土路面都是弯 拉曝典,领不是抗压强度。

解答

水泥混凝土路面设置胀缝时,犠嚴*。

A.模板          B.传力杆

C.(胀)缝       D.预应力筋

^1⅛力筋。

混》t#面达到()可允许行Λ≡行?

A.抗压强度30%    B.弯拉强度30%

C.抗压强度40%    D湾拉强度40%

在混凝土达到设计弯拉强度40%以后,可允 许行人通过。

•…•

27

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

知识点五

挡土 墙施工

B

>>∣>C

不同形式挡土墙的结构特点[B2J

类型

结构示意图

结构特点

▲重力式 砌体

I

-混凝土压顶

浆砌块石挡墙

S浆砌块石基础

①依靠墙体自重抵挡土压力作用。

②一般用浆砌片(块)石砌筑,外观有天然之美。

③形式简单,就地取材,施工方便,造价低。

④人工耗用量大,工货^ 总期长,挡土墙高度受限。

重力式混 凝土

靠墙体自重抵挡土压力作用。

②一般采用现场浇筑混凝土或片石混凝土。

③形式简单,就地取材,施工方便

重力式钢 筋混凝土

墙趾/ \

[钢筋 j凸椎

①依靠墙体自重抵挡土压力作用。

②在墙背设少量钢筋,并将墙趾展宽

(必要时设少量钢筋)或基底设凸棒抵抗滑动。

③可减薄墙体厚度,节省混凝土用量。

28

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工

衡重式

上墙、

Γ

7、衡重台 六下墙

①上墙利用衡重台上填土的下压作用和全墙重心的后 移增加墙体稳定。

②墙胸坡陡,下墙倾斜,可降低墙高,减少基础开挖。

钢筋混凝 土悬臂式

立壁、

墙趾板

//ILXr墙踵板

①由立壁、墙趾板、墙踵板三部分组成

②墙高时,立壁下部弯矩大,配筋多,不经济。

▲钢筋混 凝土扶壁 式【2022

墙面板

墙趾板

墙蹄板

①沿墙长,隰色蠱离加扶壁,使墙面与墙踵板连接。 啰^^⅛7条件好,在高墙时较悬臂式经济。

带卸荷板 的柱板式

立柱、

...........L

•卸荷板底梁

r牛腿

基座

①由立柱、底梁、拉杆、挡板和基座组成,借卸荷板上的 土重平衡全墙。

②基础开挖较悬臂式少。

③可预制拼装,快速施工。

锚杆式

肋柱—g

wvwww∕ L

岩层分界线 仁杆g 7预制挡板

①由肋柱、挡板和锚杆组成,靠锚杆固定在岩体内拉住 肋柱。

②锚头为楔缝式或砂浆锚杆。

自立式 (尾杆 式)

立柱

预制既

K /X/WWVWW

∙→k^-拉杆(尾杆)

锚锭块

①由拉杆、挡板、立柱、锚锭块组成,靠填土本身和拉 杆、锚锭块形成整体稳定。

②结构轻便、工程量节省,可以预制、拼装,施工快速、

便捷。          d

③基础处理简单,有我禾寃裒软弱处进行填土施工,但 分层碾压期煤£½ 有一定选择。

加筋土挡 土墙

面心一

基础-E⅛-

經卷

'填土

,撼嬢隔I填土、拉筋和面板三者的结合体。拉筋 磕裒1间的摩擦力及面板对填土的约束,使拉筋与填土 ‘结合成一个整体的柔性结构,能适应较大变形,可用于

软弱地基,耐震性能好于刚性结构。

②可解决很高(国内有3. 612m的实例)的垂直填土, 减少占地面积。

③挡土面板、加筋条定型预制,现场拼装,土体分层填 筑,施工简便、快速、工期短。

④造价较低,为普通挡墙(结构)造价的40%-60%

⑤立面美观,造型轻巧,与周围环境协调。

▲挡土墙 的受力

被动土压力 >静止土压力 >主动土压力

29

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

【答案】D

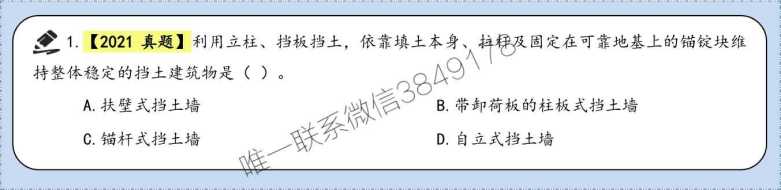

[本题答疑】自立式挡土墙是利用板桩挡土,依靠填 土本身、拉杆及固定在可靠地基上的锚锭块维持整体 稳定的挡土建筑物。

温馨提示:

悬臂式就像伸着的胳膊一 衡重式有衡重台;加筋土有 ;图片和名字对应题目。

冬考试时也许会这样问)

下图所示挡土墙的结构形式为()。

立壁

墙趾板

墙踵板

构造A

混凝土压顶石

泄水孔

地面线

图中挡土墙的形式为哪一种挡土墙?

[2022二建真题】下列挡土结构类型中,要依靠墙踵板的 填土重量维持挡土墙稳定的有()。

A.仰斜碧土墙

C∙衡重式挡土墙

B.俯斜式挡土墙

D.钢筋混

E.钢筋混凝土扶壁式挡土墙

注墙

解答

答案:悬臂式;像人伸着胳膊一样

答案:重力式挡土墙。

悬臂式挡土墙和扶壁式挡土墙主要依 靠墙踵板上的填土重量维持挡土构筑物的 稳定O

挡土墙施工技术

一般要求

▲施工中应按设计要求施作挡土墙的排水系统、泄水孔、反滤层和结构变形缝。

【锦囊妙记:排泄变绿】

30

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

3天城镇道路路面施工

基础施工要点

现浇(钢筋) 混凝土挡土墙 施工要点

砌筑式挡土墙 施工要点

▲ (2)挡土墙基坑分段开挖,距基坑底30cm,采用人工辅助清底,严禁超挖。对地基 承载力进行检测,经验收合格后及时浇筑混凝土垫层。

(3)将地下水位控制在基坑底以下50cm

▲ (4)挡土墙基础按设计要求设置结构 棒、插筋,接触面要凿毛, 毛时强度宜为IOMPa)

与墙身连接应按设计要求设置石 (人工凿毛时强度宜为2.5MPa,机械凿

▲ (4)挡墙浇筑混凝土要水平分层浇筑,分层振捣密实,分层厚度W300mm,混凝土

要通过导管送入模内,导管出料口距离浇筑面高度W2m,防止混凝土在落料时离析,

影响墙身混凝土质量。当墙身混凝土抗压强度、2∙5MPa,可拆除墙身模板,拆除模板后

对混凝土墙身及时进行养护。

▲ (1)施工中宜采用立杆、

筑高度不宜超过1. 2m,分段砌筑时

差不宜超过1. 2mo

o墙体每日连续砌 位。相邻砌筑段高

d W^  考情预测I  H川川A

1.基层、面层的材料及施工(选择题、案例题)

2•基层及面层的雨季施工(案例题)

3•挡土墙施工技术(选择题、案例题)

•…• 31

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

4天 城市桥梁结构形式及通用施工技术

考纲要求

核心考点

核心素养聚焦

1 •城市桥梁结构组成与类型

2.桥梁结构施工通用施工技术

1.模板、支架和拱架的设计、制作、安装与拆除

2.钢筋施工技术

3.混凝土施工技术

4.预应力混凝土施工技术       8

支架是每年考试的高频考 点,需理解掌握

命题分析预测

支架的安装与拆除,混凝土 ,rf風'⅛⅛案例题考点;桥梁的组成与类型是选择题 I考点。

知识点

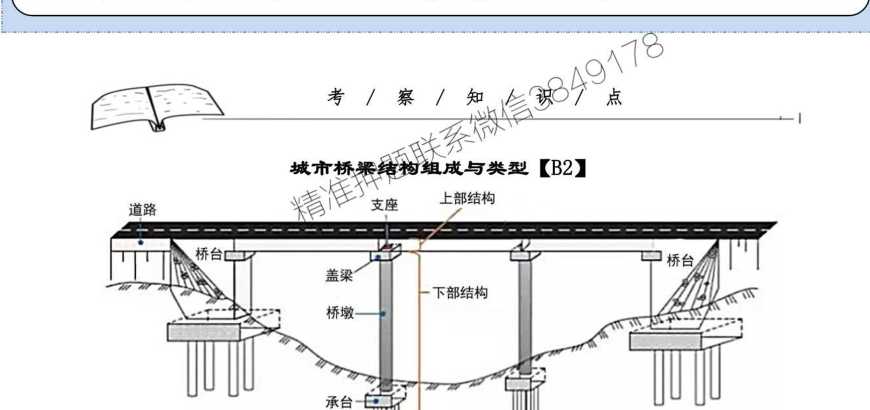

城市桥梁结构组成与类型

0

*[> 经/典/例/题 )<<M

£j. (2022二建真题)桥梁为三跨35+50+35) m预应力混凝土连续箱梁,总长120m。桥梁下 部结构为双柱式花瓶墩,埋置式桥台,钻孔灌注桩基础。

【问题】1.按桥梁总长或单孔跨径大小分类,该桥梁属于哪种类型?

桩基一

32

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

4天城市桥梁结构形式及通用施工技术

桥梁的组成

(上部结构(桥跨结构)

j桥墩

下部结构K桥台:与路堤相衔接,抵御路堤土压力

-AOi丿        I墩台基础

桥梁的基本组成V      、

支座系统:传递荷载、保证桥跨结构能产生一定的变位

'防排水系统

桥面铺装

[附属设施<栏杆   n

够照明

▲桥梁按受力 特点分类

在力学上也可纏为球丁式、悬吊式三种基本体系以及它们之间的各种组合。

①梁式桥(简残桥、连续梁桥和悬臂梁桥)

a.简支梁桥:主梁简支在墩台上,各孔独立工作,

不受墩台变位影响。施工时可用自行式架桥机或联

合架桥机将一片主梁一次架设成功。简支梁桥随着

跨径增大,主梁内力将急剧增大,用料便相应增

多,因而大跨径桥-般不用简支梁            r 7

b.连续梁桥:主梁连续支承在几个桥墩上,在荷载

作用下,主梁在不同截面上有的呈现正弯矩,有的j 1IlW 呈现负弯矩,而弯矩的绝对值均较同跨径桥的简支加啜

梁小。这样,可节省主梁材料用量

C.悬臂梁桥:又称伸臂梁桥。是将简支梁向一端或两 端悬伸出短臂的桥梁。

▲②拱式桥

主要承重结构是拱圈或拱肋。桥驕齡脸承受水平■W

推力,拱桥的承重结昶嘿^^y

▲③刚架桥

梁和柱的连接处具有很大的刚性,梁部主要受弯,柱 脚处也具有水平反力,受力状态介于梁桥和拱桥之

间。                     \      图

-■• 33

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

桥梁按跨径分

按主要承重结 构所用的材料

按上部结构的 行车道位置

④悬索桥

自重轻,刚度差,车辆动荷载及风荷载作用下有较大 变形和振动。

⑤组合体系桥

由几个不同体系的结构组合而成,最常见的为连续刚 构,梁、拱组合等。斜拉桥也是组合体系桥的二也

桥梁分类

/寤径总长L (nɪ)

单孔跨径L(nɪ)

特大鼠

L>1000

Lo>15O

大桥

1000≥L≥100

15O≥Lo≥4O

_____中桥

100>L>30

4O>Lo≥2O

小桥

30≥L≥8

20>Lo≥5

行工桥、钢筋混凝土桥、预应力混凝土桥、钢桥、钢-混凝土结合梁桥和木桥等。

上承式(桥面结构布置在主要承重结构之上)桥、下承式桥、中承式桥

【答案】属于大桥

[本题答疑】多孔跨径总长L ( m):大桥:IOOONLN

100 单孔跨径 LO ( m ) 150>L0>40

资考试时也i

温馨提示:

?(上为上部结构,以 3构。

解答

支座的作用是什么?

答案:传递荷载、保证桥跨结构 能产生一定的变位。

下列桥型中,在竖向荷载作用下,桥墩或桥台主要承受水平

推力的是O O

A.悬索桥

C.拱式桥

D刚架

答案:C

拱式桥把重力分解为压力和向桥 墩或桥台的水平推力。

34

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

4天城市桥梁结构形式及通用施工技术

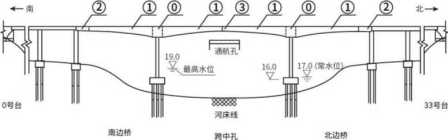

30000X3X5 ,        7 5000                   12 0000           ,       7 5 000       (30000 *3X5

160∞        118000         2000           118000       160∞

多孔跨径总长为:75 + 120 + 75 + 30×3×5×2 = 1170;该桥为特大桥。

主桥

列式计算该桥多孔跨径总长;根据计算结果指出 桥梁分类。

[2022二建真题】从受力特驚划分,斜拉桥属于()桥梁。

AM^

C.悬吊式

B拱式

D.组合

答案:D

组合体系桥由几个不同体系的结 构组合而成,最常见的为连续刚构, 梁、拱组合等。斜拉桥也是组合体系 桥的一种。

知识点二

通用施工技术及预应力混凝土

0

QVVV

1. (21年真题)现浇混凝土箱梁支架设计时

及验算刚度均应使用的荷载是()。

A.混凝土箱梁的自重

B.施工材料机具的荷载

C.振捣混凝土时的荷载

D.倾倒混凝土时的水平向冲击荷载

■•

35

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

考/查/知/识/点

通用施工技术[Bll

设计模

3架的 荷载组■合

模板构件名称

荷载组合      —

计算强度用(施工中)

验算刚度用(施工后)

梁、板和拱的底模及支承板、拱 架、支架等。

①+②+③+④+⑦+⑧

①+②+⑦+⑧

缘石、人行道、栏杆、柱、梁板、 拱等的侧模板(小体积混凝土)。

娉乩

基础、墩台等厚大建筑物的鳏画 (大体积混凝土嘴分

° ⑤+⑥

①模板、拱架和支憂董;(竖向力)

②新浇筑混凝土、钢筋混凝土或分工、砌体的自重力;(竖向力)

③施工人员及施工材料机具等行走运输或堆放的荷载;(竖向力,瞬时)

④振捣混凝土时的荷载;(竖向力,瞬时)

⑤新浇筑混凝土对侧面模板的压力;(水平力)

⑥倾倒混凝土时产生的水平向冲击荷载;(水平力,瞬时)

⑦设于水中的支架所承受的水流压力、波浪力、流冰压力、船只及其他漂浮物的撞击力;

⑧其他可能产生的荷载,如风雪荷载、冬期施工保温设施荷载等。(竖向力)

模板、 支架

(1)模板、支架和: (5)预拱度考虑 的豊性变形;③受 【锦囊妙记:谈谈核 2)支架和拱架搭世 理范围应宽出支架, 满足设计要求。▲ 3)支架宜采用新: 稳定性必须进行检.

拱架应具 的因素: 载后由于

R工】 ::支架法 搭设范围

型盘扣式 算。

:有足够 ①设计 -杆件接

E础必须 I不小于

,钢管支:

的承载能力 文件规定的 头处的挤压

具有足够方

O. 5m,表面

架,结构应

*

、刚度和稳定相 结构预拱度;② 产生的非建性变

〔载能力,并应倒 采用混凝土硬化

具有髭球裁 号

吱劣 :形;

w⅛ 髡 汾手

3和承受 ④基刊

血面防才 严格

口整体腰

:全部施工荷载引起 B受载后的況降。

(排水处理,地基处 .控制不均勻沉降,

(定性,其承载力和

2力和稳定性、消除 t大施工荷载的Ll 3体系。

J

IMi

1

F

▲ (6)钢管满堂支架搭设完毕后,支架应进行预压,以检验结构的承载傑 其非弹性变形、观测结构弹性变形及基础沉降情况。预压荷载应不小于海 倍。预压支架合格并形成记录。门式钢管支架不得用于搭设满堂承重支券

36

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

4天城市桥梁结构形式及通用施工技术

3)模板制作与安装

(1)支架、拱架安装完毕,经检验合格后方可安装模板;安装模板应与钢筋工序配合进行, 妨碍绑扎钢筋的模板,应待钢筋工序结束后再安装;安装墩台模板时,其底部应与基础预埋 件连接牢固,上部应采用拉杆固定;模板在安装过程中,必须设置防倾覆设施。

(2)模板与混凝土

(3)浇筑混凝土和拱桥砌筑前,应对模板、支架和拱架进行检查和验收,合格后方可施工。

▲ (1)模板、支架和拱架拆除应符合下列规定:

①侧模:结构棱角不损坏时方可拆除,拆除,混凝土强度宜为2. 5MPa及以上

②芯模:结构表面不发生塌陷和裂缝

③承重模板、支架:强度能够承受其自重荷载及其他可能的叠加荷载时,方可拆除

④预应力混凝土结构的侧模:预应力张拉前拆除

⑤预应力混凝土结构的底模: 4)模板、支架拆除顺序: ①一般原则:遵循先支后拆、 小渐大。每一循环中,横向:

结构建立预应力后拆除

后支先拆的原则。支架和拱架电輙个循环卸落,卸落量宜由 同时卸落;纵向:对称均衡绅麼

②简支梁、连续梁的拆模顺序由跨中向支座。 ③悬臂梁的拆模顺序由悬臂端部开始顺序

④预应力结构的侧模在张拉前拆闕

3)模板、支架和拱架拆除的安全要求:

(1)模板、支架和拱架拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人 员严禁入内。

(2)模板、支架和拱架拆除采用机械作业时应由专人指挥。

(3)模板、支架和拱架拆除应按施工方案或专项方案要求进行,遵循先支后拆、后支先拆的

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

钢筋施工

38

顺序,严禁上下同时作业。

4)严禁敲击与硬拉模板、杆件和配件。

5)严禁抛掷模板、杆件、配件。

6)拆除的模板、杆件、配件应分类码放。

模板支架主要控制项目:模板、支架和拱架制作及安装符合设计要求且稳固牢靠、接缝严密, 立柱基础有足够的支撑面和排水、防冻融措施。

2)一般要求

(3)钢筋在运输、储存、加工过程中应防止锈蚀、污染和变形。在工地存放时应按不同品 种、规格,分批分别堆置整齐,不得混杂,并应设立识别标志,存放的时间宜不超过6个月; 存放场地应有防、排水设施,且钢筋不得直接置于地畝应垫高或堆置在台座上,钢筋与地 面之间应垫不低于200mm的地楞;顶部应采用 J材料覆盖,防水浸、雨淋。

4)钢筋进场应按现行国家相关标准的规定,抽取试件作屈服强度、抗拉强度、伸长率、弯 曲性能和重量偏差检验,检验结果应符合相应标准的规定。

(5)钢筋的级别、种类和直径应按设计要求采用。当需要代换时,应由原设计单位作变更设 计。

▲ (6)预制构件的吊环必须采用未经冷拉的HPB300热轧光圆钢筋制作,不得以其他钢筋替代,

且其使用时的计算拉应力应不大于65MPao

(7)在浇筑混凝土之前应对钢筋进行隐蔽工程验收,确认符合①

3)钢筋加工

(1)钢筋弯制前应先调直。钢筋宜优先选瞿嗨 ★⑵钢筋下料前,应核对钢筋品改谏徐N 料。下料后应按种类和使用部 C 标明。

方法调直,且不得使用卷扬机调直。

队及加工数量,并应根据设计要求和钢筋长度配

4)箍筋末端弯钩形式应符合设计要求或规范规定。箍筋弯钩的弯曲直径应大于被箍主钢筋的直 径,HPB300不得小于箍筋直径的2. 5倍,HRB400不得小于箍筋直径的5倍,且末端弯钩的弯折角 度不应小于135。 ;弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构 不得小于箍筋直径的10倍。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

4天城市桥梁结构形式及通用施工技术

▲ (5)钢筋宜在常温状态下弯制,不宜加热。钢筋宜从中部开始逐步向两端弯制,弯钩应一次弯 成。

4)钢筋连接

▲ (1)热轧钢筋接头应符鱒奪呆个当设计无要求时,应符合下列要求:

①钢筋接头宜采用;^馨城血無连接接头。

③当普通混凝土中亩縫径等于或小于22mm,在无焊接条件时,可采用绑扎连接,但受拉构件中 的主钢筋不得采用绑扎连接。

④钢筋骨架和钢筋网片的交叉点焊接宜采用电阻点焊。

▲⑤钢筋与钢板的T形连接,宜采用埋孤压力焊或电弧焊。

▲ (2)钢筋接头设置应符合下列要求:

①在同一根钢筋上宜少设接头。

②钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处。

③在任一焊接或绑扎接头长度区段内,同一根钢筋不得有两个接头。

④接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍。

⑤施工中钢筋受力分不清受拉、受压的,按受拉办理。

⑥钢筋接头部位横向净距不得小于钢筋直径,且不得小于25≡o

⑦当在同一连接区段内钢筋接头面积百分率为100%时,应选用I级接头。

▲⑧通规应能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p。各规格的自检数量不 应少于10%.检聆合格率不府小干95%C

▲⑩直螺纹接头安装后用扭力扳手校核拧紧扭矩,校核用扭力扳手每年校核一次。

直螺纹接头现场抽检项目应包括极限抗拉强度试验、加工和安装质量检验。500个为一个

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

混凝土 施工

40

验收批进行检验与验收,不足500个也应作为一个验收批。

5)钢筋骨架和钢筋网的组成与安装

2)钢筋现场绑扎应符合下列要求:

①钢筋的交叉点应采用绑丝绑牢,出要时可辅以点焊。

②钢筋网的外围两行钢筋交叉点应全部扎牢,中间部分交叉点可间隔交错扎牢,但双向受力 的钢筋网,钢筋交叉点必须全部扎牢。

▲⑤绑扎接头搭接长度范围内的箍筋间距:当钢筋受拉时应小于5d (d为主筋直径),且不 得大于IOOInm当钢筋受压时应小于IOd (d为主筋直径),且不得大于200mm

m____

钢筋主要控制项目:钢筋的材料;钢筋剪馴測萩*钩;受力钢筋连接;钢筋安装。

(3)钢筋的混凝土保护层喚丿献您

①普通钢筋保护层厚度不嚼翁藤公称直径,后张法构件预应 力直线形钢筋不得應翁董直径的l/2o

②混凝土保护层厚度大于50mm时,应在保护层内设置钢筋网

③钢筋机械连接件的最小保护层厚度不得小于20≡

④钢筋与模板之间应设垫块

作用:确保钢筋的混凝土保护层厚度

要求:垫块应与钢筋绑扎牢固、错开布置

垫块要求:混凝土垫块应具有不低于结构本体混凝土的强度,宜 采用专业化压制设备和标准模具生产的垫块。

⑤混凝土浇筑前,应对垫块的位置、数量和紧固程度进行检查。

模板

1

垫块

钢筋

(2)混凝土搅拌

▲混凝土拌合物的坍落度应在搅拌地点和浇筑地点分别随机取样检测。每一工作班或每一单 元结构物不应少于两次。评定时应以浇筑地点的测值为准。如混凝土拌合物从搅拌机出料起 至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点检测。在检测坍落度时,还应 观察混凝土拌合物的黏聚性和保水性。

(3)混凝土运输

①混凝土运输能力应满足混凝土凝结速度、浇筑速度的要求,使浇筑工作不间断

★②混凝土拌合物在运输的过程中,应保持均匀性,不得产生分层、离析等现象,如出现分 层、离析现象,应对混凝土拌合物进行二次快速揽拌(返厂重新搅拌)

④混凝土拌合物运输到浇筑地点后,应按规定检测其坍落度,坍落度应符合设计要求和施工 工艺要求。

▲⑥严禁在运输过程中向混凝土拌合物中加水

⑦预拌混凝土从搅拌机卸入搅拌运输车至卸料时的运输时间不宜大于90min

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

4天城市桥梁结构形式及通用施工技术

(4)混凝土浇筑:

①浇筑混凝土前,应检查模板、支架的承载力、刚度、稳定性;检查钢筋及预埋件的位置、 规格并做好记录,符合设计要求后方可浇筑。★原混凝土面上浇筑新的混凝土时,相接面应凿 毛、清洗干净、表面湿润,不得有积水

▲④混凝土应按一定厚度、顺序和方向水平分层浇筑,上层混凝土应在下层混凝土初凝前浇 筑、捣实,上下层同时浇筑时,上层与下层前后浇筑距离应保持1. 5m以上。

⑤浇筑混凝土时,应采用振动器振捣。

⑥浇筑混凝土时,对预应力筋锚固区及钢筋密集部位,应加强振捣。

★⑧混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土 应连续浇筑,并应在底层混凝:

⑨施工缝设置应符合下列要求:

a.施工缝宜留置在结构受剪力和弯矩较小N

的部位,且应在混凝土浇筑之呼薰

缝不得呈

▲b.先浇混凝土表

內水泥砂浆和松弱层应及时凿除。凿除时的混凝土强度,水冲法应达到

d.有抗渗要求的施工缝宜做成凹形、凸形或设止水带。

f.施工缝处理后,应待下层混凝土强度达到2. 5MPa后,方可浇筑后续混凝土。

(5)混凝土养护:

③洒水养护的时间,采用硅酸盐水泥、普通硅酸盐水縛雖艙4酸盐水泥的混凝土,不得少 掺用缓凝型外加剂或有抗渗等要求以卷唐碗緩土,不少于14d

',,~、Ij ‘  ----------------上崛F混凝土内部和表面的温差不宜超过25(,

7do

④对于大体积混凝土,养护过程应进行麻黜?

表面与外界温差不宜大于20

施,不应对混凝土洒水养护。

【答案】A

[本题答疑】计算强度及验算刚度均应使用的荷 载为施工中和施工后都计算的荷载,只有A是正 确答案。

41

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

窩考试时也许会这样问)               竇 解答

现浇钢筋混凝土预应力箱梁模板支架刚度验算时,在冬期 施工的荷载组合包括()。

A.版嫌自重

B.现浇箱梁自重

C.施工人员、堆放施工材料荷载

D.风雪荷载

E.倾倒混凝土时产生的水平冲击荷载    X CSe

答案:ABD

刚度验算为施工后的荷载,CE是施 工中产生的。

关于预应力混凝土结构模板拆除的说朝餾糧7)。 A.侧模应在预应力张拉前拆魁丿琼/ B側模应在预应力张拉后拆蒙

C∙模跚除应遵循先支先拆,后支后拆的原则

D.连续梁结构的模板应从支架向跨中方向依次循环卸落

答案:A

预应力侧模应在张拉前拆除,选项C 雇先妨拆、后支班 选项Dβ⅛λ 跨中向支座方向。

商品混凝土的()应满足混凝土的凝结速度和浇筑速度的 要求。

A.配合比        B.运输能力

C.坍落度        D.粗骨料

答案:B

运输太慢,浇靛的混≡±会凝固。

支辘设完成和模板安装后用什么方法解决变形问题?支架 拼装间隙和地基沉降在桥梁建设中属哪一类变形?

答案:用预压的方法解决变形问题, 是非弹性变形。

[2022二建真题】受拉构件中的主钢筋不应选用的连接方 9()

A.闪光对焊      B.搭接焊         咫應

C绑扌進接      D.机械连接

答案:C

轡廡酶土中钢筋直径等于或小于 ^^‰焊^#时,可采用绑接,但受拉构件中的主钢筋不得采用绑扎

连接。

、慝资》

[2022二建真题]模板支架设计应满足浇筑混凝土时的

()要求。

A.承载力        B.沉降率

C∙稳定性        D.连续性

E.刚度

答案:ACE

模板、支架和拱架应结构简单、制造 与装拆方便,应具有足够的承载能力、刚 度和稳定性,并应根据工程结构形式、设 计跨径、荷载、地基类别、》2摊、施 工设备和材料供应等条件及有关标准进行 削。

42

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

4天城市桥梁结构形式及通用施工技术

B

»> 经/典/例/题 )<«1

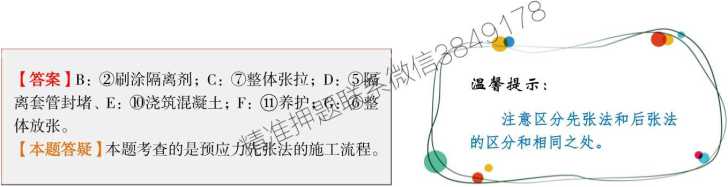

# 2. (2016年真题)将空心板的预制工作分解成①清理模板.台座,②刷涂隔离剂,③钢筋.钢 绞线安装,④切除多余钢绞线,⑤隔离套管封堵,⑥整体放张,⑦整体张拉,⑧拆除模板,⑨安 装模板,⑩浇筑混凝土,养护,吊装存放等12道施工工序,并确定了施工工艺流程如图所

【问题】写出图2-2中空心板施工工艺流程框图中施工工序B. C. D. E. F. G的名称。

(1)预应力筋材料要求:

①每批钢丝、钢绞线、嚏雜由同一牌号、同一规格、同一生产工艺的产品组成。

②预应力筋进场时,应%其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:

预应力筋类型

分批检验数量

检验方法

预应力筋 及管道

钢丝、钢绞线

不大于60t

对每批逐盘进行外形、尺寸和表面质量检查。再从每 批中任取3盘,在每盘任一端取样进行力学性能试验 及其他试验。试验结果有一项不合格则该盘报废,并从 同批次未试验过的盘中取双倍数量的试样进行该不合 格项的复验,如仍有一项不合格,应逐盘检验,合格者 接收。

••

43

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

预应力张 拉施工

44

精轧螺纹钢筋

不大于60t

对其表面质量应逐根进行外观检查,外观检查合格后 每批中任选2根钢筋截取试件进行拉伸试验。试验结 果有一项不合格,则取双倍数量的试样重做试验。如仍 有一项不合格,则该批钢筋为不合格。

存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。

存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超 过6个月。▲

(2)预应力筋的制作:

②预应力筋宜使用切断机或砂轮锯切断,不得使用电弧?割(电弧切割会产生热量对预应力 筋有破坏)

▲④预应力筋由多根钢丝或钢绞线组成咋携底誼应力钢筋内,应采用强度相等的预应力 钢材。编束时,应逐根梳理直顺礴嘉竊J牢固,不得互相缠绕。编束后的钢丝和钢绞线 应按编号分类存放。 多2

★④管道的检验:谑道懒畲,应检查出厂合格证和质量保证书,核对其类别、型号、规 格及数量,应进行域鳖外观质量检查、径向刚度和抗渗漏性能检验。检验方法应按有关规范、 标准进行。【记忆口快:外乡婶】

⑤管(孔)道的其他要求:a.在桥梁的某些特殊部位,设计无要求时,可采用符合要求的平 滑钢管或高密度聚乙烯管,其管壁厚不得小于2≡u b.管道的内横截面积至少应是预应力筋 净截面积的2. O倍。不足这一面积时,应通过试验验证其可否进行正常压浆作业。超长钢束 的管道也应通过试验确定其面积比

4)锚具、夹具和连接器

(2)验收要求:

★①锚具、夹具及连接器进场验收时,进行外观检查、硬度检验、静载锚固性能试验

②锚具、夹片应以不超过IOoO套为一个验收批。连接器的每个验收批不宜超过500套。

③静载锚固性能试验:对大桥、特大桥等重要工程、质量证明资料不齐全、不正确或质量有 疑点的锚具,在通过外观和硬度检验的同批中抽取6套锚具(夹片或连接器)组成3个预 应力筋锚具组装件,由具有相应资质的专业检测机构进行静载锚固性能试验予以复检。

★④预应力筋张拉时,应对张拉力、压力表读数、张拉伸长值、锚固回缩及异常情况处理等

作出详细记录。【记忆口诀:力读神回】

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

4天城市桥梁结构形式及通用施工技术

★⑥张拉设备的校准期限不得超过半年,且不得超过200次张拉作业。张拉设备应配套校准, 配套使用。

先张法

1.施工流程:预应力筋张拉、锚固一混凝土浇筑养护一善 体放张f吊装存放 " ①张拉台座应具有足够的强度和刚度,其睡貫樓全系数 不得小于1.5,抗滑移安全系琴方鲤卷V⅛ 3。张拉横梁 应有足够的刚度,受力后鱒察蘇得大于2mm。锚板 受力中心应与预应棚售辨-致。

②预应力筋连同隔縫管应在钢筋骨架完成后一并穿入 就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切 割或焊接。隔离套管应堵严。

③同时张拉多根预应力筋时,各根预应力筋的初始应力应 一致。张拉过程中应使活动横梁与固定横梁始终保持平 行。

⑥放张顺序应符合设计要求,设计未规定时,应分阶段、 对称、交错地放张。放张前,应将限制位移的模板拆除。

预埋管道

▲后张法 预应力施 工

1•施工流程:钢筋安装f预应力管道安装f混凝土浇筑、

养护f预应力筋安装f张拉、锚固一孔道压浆f封锚          . L

ɪɪɪuiɪɪlɪɪ

治__

★②预应力筋安装应醪樹第茶:-

a∙先穿束后浇混凝土,窿薪混凝土前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、

转动预应力筋(防止管道泄漏,预应力筋被粘)

b∙先浇混凝土后穿束:浇筑后应立即疏通管道,确保其畅通(防止管道泄漏,混凝土堵塞管 道)

c.混凝土采用蒸汽养护:养护期内不得装入预应力筋

③预应力筋张拉应符合下列要求:

a.混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%且应将限制位 移的模板拆除(侧模)后,方可进行张拉。

b.曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线

•…• 45

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

预应力筋,可在一端张拉。

当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错地设置在结构的两端。

d.预应力筋的张拉顺序应符合设计要求;当设计无要求时,可采取分批、分阶段对称张拉, 宜先中间,后上、下或两侧

⑤在二类以上市政工程项目预制场内进行后张法预应力构件施工不得使用非数控预应力张 拉设备。

5)孔道压浆:

①预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌 注一段。

⑤压浆作业,每一工作班应留取不少于3组砂浆试块,志养28d,以其抗压强度作为水泥浆

质量的评定依据。              Q

⑥压浆过程中及压浆后48h内,结构歌期礙不得低于5(,否则应采取保温措施。当 白天气温高于35(时,压浆岂岁奉服歸

⑦孔道内的浆料强度达到簪舞觀可吊移预制构件;设计未要求时,应不低于水泥浆设 计强度的75%

⑧在二类以上市政準项目预制场内进行后张法预应力构件施工不得使用非数控管道压浆 设备。

6)封锚:

①预应力筋的外露长度不宜小于其直径的1. 5倍,且不应小于30πuno

②锚具封闭保护应符合设计要求。当设计无具体要求时,应符合下列要求:

a.凸出或内凹锚具应采用与预应力结构构件相同强度等级的细石混凝土或无收缩防水砂浆封闭 保护。

b.外露锚具和预应力筋的混凝土保护层厚度:处于一类环境时,不应小于20≡i;处于二类环 境时,不应小于50mm处于三类环境时,不应小于80mm

c.锚具封闭前应将周围混凝土界面凿毛并冲洗干净,凸出式锚具封锚应配置钢筋网片。

d.后张无粘结预应力筋锚具封闭前,锚具和夹片应涂防腐蚀油脂,并设置封端塑料盖帽封闭。 对处于二类、三类环境条件下的无粘结预应力筋及其锚固系统应达到全封闭保护状态。

e.锚具封闭后,封锚混凝土或砂浆应密实、无可视裂纹。

@考试时也许会这样问I

*解答 )

46

预应力管道的排气孔、排水孔应分别设置在管道的哪些

排气孔应设置在曲线管道的波峰位置; 排水孔应设置在曲线管道的最低位置。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

4天城市桥梁结构形式及通用施工技术

预应力混凝土应优先采用O水泥。

预应力混凝土应优先采用硅酸盐水泥、 普通硅酸盐水泥。

关于预应力钢较线张拉的说法,错误的是()。

A.20m梁直线预应力钢绞线可采用一端张拉方式

B.构件混凝土强度不得低于设计值的75%

C.当设计无要求时,张拉顺序可采用对称张拉

D.工作人员可站在张拉千斤顶后面随时观察张拉情况

答案:D

预应力在张拉过程中旁边不允许站人; 因为预应力在张拉过程中受力非常大,非常 危险。

Iiiiiiii

1.桥梁的组成及类型。(选择题

2.支架的安装及拆除。(选辍/案例题)

3•预应力混凝土施工技术(选择题/案例题)

•…• 47

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

5天城市桥梁下部结构施工及支座、伸缩装置安装技术

考纲要求            核心考点            核心素养聚焦

1 •各种围堰施工要求

2.桩基础施工方法与设备选择

3.大体积混凝土浇筑施工

4.桥梁支座施工

L围堰的要求

2•钻孔灌注桩的施工流程

3.裂缝的产生及防止原因

钻孔灌注桩是高频考点,在理解其施 工工艺的前提下理解记忆。

命题分析预测

钻孔灌注桩是案例题高频考,秋延印表为选择及案例考点。

0

>1» 经/典/例/题 «<

£j. (2019年真题)河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m 卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s

【问题】围堰高程至少应为多少米?

考/查/知

2

围堰的施工 要求

1)高度应高出施嘤發靈高水位(包括浪高)0.5—0.7m

▲ (2)自上游开始紆游合龙;

▲ (3)围堰要求防水严密,减少渗漏;

48

土围堰

(1)宜用黏性土、粉质黏土或砂质黏土(防水效果好),填出水面之后应进行夯实。

2)内坡脚与基坑的距离不得小于1m

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

5天城市桥梁下部结构施工及支座、伸缩装置安装技术[.

钢板桩 围堰

双壁钢 围堰

(1)有大漂石或坚硬岩石的河床,不宜使用(沉入困难);

2)必须备有导向设备(保证在施工过程中钢板桩的垂直度);

(3)施工打前,对钢板桩的锁口用止水材料捻缝,以防漏水;

4)钢板桩可用捶击、振动、射水下沉,但在黏土才质宜使用射水下沉办法;▲ 5)接长的钢板桩,其相邻的两钢板桩接头悠度TE错开(防止出现通缝); 6)施打的过程中,随时检查钢板域/陣歸正确、桩身是否垂直。

在浮运、下沉的过程中,围堰露出水面高度不应小于1m

[答案]20m

[本题答疑]本题考查的是围堰施工的具体要求。 围堰应高出施工期间的最高水位(包括浪高)0∙5-0.7m;题目问的是最低高程19.5+ 0.5=2OmO

*考试时也许会这样问)

温馨提示:

此处的钢板桩围堰施工和基 坑的钢板粧围护结构是相同的只 是用处不属O

解答

某公司中标一座跨河桥梁工程*

:流量较

小,水深超过5m,主要为黏土。项目部编制了围堰施工 专项方案,监理审批时认为方案中以下内容描述存在问 题:堰顶标高不得低于施工期间最高水位;钢板桩采用 射水下沉法施工;围堰钢板桩从下游到上游合龙。

【问题】针对围堰施工专项方案中存在的问题,给 出正确做法。

存在的问题:

1•堰顶标高不得低于施工期间最高水位;

2•钢板嫁用IW下沉法;^ɪ;

3•围堰钢板桩从下游到上游合龙;

正确做法:

1•顶标高高出施工期间最高水位0,5-0.7m;

2.黏土中不宜采用射水下沉;

3•围堰钢板桩从上游到下游合龙。

•…• 49

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

关于钢板桩堰施工的说法,正确的有()。

A3S用于深水基坑工程

B.在粘土层施工时应使用射水下沉方法

C钢板桩的锁口应用止水材料捻缝

D.施打时应有导向设备

E.施打顺序一般从上游向下游合龙

答案:ACDE

在黏土层不适合用射水下沉的方法。

[2022二建真题】某河流水深2.0m,流速1.5m∕s, 不宜选用的围■型是()。

A. 土围堰        B.土袋围堰

C铁丝笼围堰    D.竹篱土围堰  ,城修3

答案:A

水將显5m,流速W0∙5m∕s,河边浅滩,河 夕蘇性较小。

知识点二

桩基施工的要求

0

[»[> ( 经 /典/例/题 )VVV

£.1. (2022年二建真题)适用干作业成孔桩的设备是()。

A.正循环回转钻机               B旋挖钻机

C.震动沉桩机                   D.长螺旋钻机

城市桥梁工程常用的桩基础通常可分为况入桩基础、灌注桩基础;按成桩施工方法又可分为:沉入桩、 钻孔灌注桩、人工挖孔桩。

沉入桩

L沉桩方式及设备选择

1锤击沉粧:用于砂类土、黏性土。桩锤选用根据地质条件、桩型、桩的密集程度、单 桩竖向承载力、现有施工条件等因素确定。

2)振动沉桩:用于锤击沉粧效果较差的密实的黏性土、砾石、风化岩

3)在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用射水 作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射

50

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

5天城市桥梁下部结构施工及支座、伸缩装置安装技术

钻孔灌 注桩

水沉桩

(4)静力压粧:用于软黏土、淤泥质土。

2)准备工作

(2)沉入桩施工噪声大,城区、居民区爹友

3)施工技术要点      勿’献后

(3)沉桩顺序:对于密集桩噪縮而四周对称施打;根据设计高程,宜先深后浅;根据桩的 大小,宜先大后小,絕后盡

施工中若锤击有窗难时,可在管内助沉。

曲场所不应进行

(4)

(5)

(6)

(7)

桩终止锤击的控制应以控制桩端设计高程为主,贯入度为辅。f22U 沉粧过程中检测:应加强邻近建筑物、地下管线等的观测、监护。 在沉粧过程中发现以下情况应暂停施工,并应采取措施进行处理:

①贯入度发生剧变;②桩身发生突然倾斜、位移或有严重回弹;③桩头或桩身破坏;④地面隆 起;⑤桩身上浮。

成粧方式与设备

土质适用条件

泥浆护壁 成孔桩

正循环回转钻

黏性土、粉砂、细砂、中砂、粗砂,含少量砾石、卵 石(含量少于20%)的土、软岩。

反循环回转钻

黏性土、砂类土、含少量砾石、卵石(含量少于20%, 粒径小于钻杆内径2/3)的土。

冲抓钻

黏性土2黴图毎土、填土、碎石土及风化岩层

冲击钻

旋挖钻及帛

黏性土、淤泥、淤泥质土及砂土

干作业成 孔桩

长螺旋钻孔

地下水位以上的黏性土、砂土及人工填土非密实的碎 石类土、强风化岩。

钻孔扩底

地下水位以上的坚硬、硬塑的黏性土及中密以上的砂 土风化岩层。

人工挖孔

地下水位以上的黏性土、黄土及人工填土。

-•

51

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

灌注桩 施工

52

沉管 灌注桩

夯扩

桩端持力层为埋深不超过20m的中、低压缩性黏性土 粉土、砂土和碎石类土。

振动

黏性土、粉土和砂土

爆破成孔

凿岩钻机

地下水位以上的黏性土、黄土碎石土及风化岩

护筒

泥浆

钻孔

吊放钢筋笼

★水下混凝 土灌注

作用:孔口定位、防止孔口坍塌;

要求:高出施工水位(地下水位)2m,且高出施工地面O. 3m

★①泥浆的主要作用是护壁、携带钻渣/焚P钻头;

★②现场应设置泥浆池和泥浆收用髒J输:警示装置、护栏、夜间警示

灯);        彦3

▲③废弃的泥浆、方囑蜂斤处理(罐车外运),不得污染环境。

③钻鼠噩中如发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应先停钻, 待采取相应措施后再继续钻进。

④在相同的地质、水文、桩径、钻机机械功率等条件下,反循环钻孔在成孔效 率、沉渣清除方面比正循环钻孔好,正循环钻孔在泥浆护壁效果方面比反循环 钻孔有利。

(4)冲击钻成孔

①冲击钻开孔时,应低锤密击。

③每钻进45m应验孔一次(注意:不是钻到底再验孔),在更换钻头前或容 易缩孔处,均应验孔并应做记录。

⑥稳定性差的孔壁应采用泥浆循环或抽渣筒排渣。

(5)旋挖成孔

②泥浆制备的能力应大于钻孔时的泥浆需求量。

④旋挖钻机成孔应采用跳挖方式,并根据钻进速度同步补充泥浆,保持所需的

1.安装导管、隔水栓 2.灌注首批混凝土  3.首批混凝土完成  4.连续灌注混凝土 5.灌注混凝土完成

1•混凝土坍落度宜为180-22Onin1

2.导管使用前应试拼、试压,导管底部至孔底0. 3-0. 5m

3.首批混凝土埋没导管底部不小于lɪn,灌注过程中导管埋入混凝土深度2-

6m o

4.混凝土超灌0.5-Im (此部分混凝土质量差,需凿除)。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

5天城市桥梁下部结构施工及支座、伸缩装置安装技术I

▲钻孔 灌注桩 事故预 防措施

钻孔垂直度 控制

1.场地一平整、压实;

2.钻机一检查钻机的平整度;

3.钻杆一检查主动钻杆的垂直度;

4.钻头一定期检查钻头;

5.土层一低速低钻压;发现钻孔偏斜,回填黏土;必要时加设扶正器。

塌孔缩径

1•地层复杂;

2.钻进一速度过快;

3•护壁泥浆-性能差;

4.成孔后f放置时间过长。

【记忆:土层、转得快、泥浆差、放的久JJ

★钢筋骨架 上浮

原因阳

措施

1.混凝土初凝和総照

2.清孔时孔皮磁鷹#的砂粒太多

3.灌注蕪吴快‘

【记忆:太短、太多、太快】

2.认真清孔

3.降低灌注速度

夹渣或断桩

1•初灌混凝土量不够

2•导管拔出混凝土面

3.初凝和终凝时间太短

4.清孔时孔内泥浆悬浮的砂粒太多 【记忆:太短、太多、不够、拔出】

2•导管的埋置深度宜控制在2-6叱 拔管 应有专人负责指挥

桩顶混凝土 不密实或强 度达不到设 计要求

L超灌高度不够

2.混凝土浮浆太多

3•孔内混凝土面测定不准。

【记忆:不够、太多、不准】

L超灌0.5-1,大体积桩粧顶Ioin增大 碎石含量

3.采用硬杆筒式取样法测定

干作业 成孔

长螺旋钻孔

工序:钻孔一泵入混凝土(边拔钻杆)→ >

入钢筋笼          处

注意:长螺旋钻孔和其他空予碑翔是先

混凝土再钢筋笼。3

钻孔扩底

灌注混凝土时,第一次应灌到扩底部位的顶面, 随即振捣密实;灌注桩顶以下5m范围内混凝土 时,应随灌注随振动,每次灌注高度不大于 ɪ ∙ 5m o

・・・・• 53

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

?i考试时也许会这样问I

r解答

预制桩的接桩不宜使用的连接方法是Oo   Cde

q7⅛桩的连接方式有焊接、法兰、机械 ’连接。

地下水位以下土层的桥梁基础施工^^^^储成桩设

级()。        #^

A.正循环回旋转机  B.旋挖钻机

C.长螺旋钻机     D.冲孔钻机

答案:C

长螺旋钻孔是干作业成孔,不适用于有 地下水的地层。

^^部工程

^^工程

^W½

答案:C为水下灌注混虹 钻孔灌注桩的施工流程。

灌注桩

机械成孔

54(^tt)

钢筋笼制作与安装

54 (根桩)

C

54 (根桩)

C是什么内容?

关于钻孔灌注桩水下混凝土灌注的说法,正确的有

Oo

A.灌注必须连续进行,避免将导管提出混土灌注面

B灌注首盘混凝土时应使用隔水球        界,

c.开始灌注混凝土时,导管底部应与孔底智緻薛" D.混凝土混合料须具有良好的晦喉^可为

200mm                  ¥®

E.导管安装固定后开始吊装钢筋笼

笋编&

6选项C应预留300-500mm (贴紧会导致 混凝土无法灌注);选项E先吊装钢筋笼再 安装导管。

关于钻孔灌注桩钻孔垂直度控制措施有哪些?

1.压实、平整施工场地。

2•检查钻机安装平整度,钻杆垂直度。

3•定期检查钻头、钻杆、钻杆接头。

4•低速低压钻进。

54

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

5天城市桥梁下部结构施工及支座、伸缩装置安装技术

钻孔灌注桩桩端持力层为中风化岩层,应采用()判定 ^^界面。

首先根据资料,其次钻到风化岩钻头受 力会变大,钻杆也会抖动,钻渣也会带有钻 碎的风化岩。

S

[>» ( 经/典/例/题 )«<]

3. (2020年真题)下列影响因素中,对混凝以磚该分影响最大的是()。

A.水的洁净度

C.碎石级配情况

B.砂的细度模数

D.水泥用量

考/查/知/识/点

大体积混凝土浇筑施工【B2

裂缝的分类

按深度不同分为:贯穿裂缝、深层裂缝、表面裂缝

▲裂缝产生 的原因

水泥水化热影响(内部温度高)、内外约束条件的影响、外界气温变化的影响(外部温 度降低)、混凝土的收缩变形、混凝土的沉陷裂缝。

【锦囊妙记:你内外受限】

★质量控制 主要措施

★①优化配合比:用水化热较低的水泥;尽可能降低水泥用量;控制骨料的级配及其含 泥量;合适的缓凝剂、减水剂等外加剂;控制好混凝土坍落区(不宜大于18Omm) 【锦囊妙记:你嫉妒弟弟】

②浇筑与振捣措施:              dβ)

b.整体分层连续浇筑或推移式连续浇苗”用盛轴歇时间,并应在前层混凝土初凝之前 将次层混凝土浇筑完毕。  /俨

c∙混凝土的浇灌应连续、、^^^少施工缝。

d.混凝土宜采用泵嶺緜三次振捣工艺。

★③养护措施:玉'

a.混凝土浇筑完毕后,在初凝前宜立即进行覆盖或喷雾养护工作。

b.应专人负责温度控制养护工作。

c∙大体积混凝土浇筑体内监测点布置,应能反映混凝土浇筑体内最高温升、里表温差、 降温速率及环境温度,做好测温记录,发现监测结果异常时应及时采取相应措施。

d.混凝土拆模时,混凝土的表面温度与中心温度之间、表面温度与外界气温之间的温差 不超过20

e.采用内部降温法来降低混凝土内外温差。内部降温法是在混凝土内部预埋水管,通入 冷却水,降低混凝土内部最高温度。

•…• 55

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

f.保温法是在结构外露的混凝土表面以及模板外侧覆盖保温材料;拆模后立即回填或再 覆盖保护。

g.大体积混凝土保湿养护时间不宜少于14d

h.保温覆盖层拆除应分层逐步进行,当混凝土表面温度与环境最大温差小于20(时,可 全部拆除。

【答案】D

[本题答疑]本题考查的是裂缝产生的原因。混凝土 内部的温度与混凝土的厚度及水泥用量有关,混凝

土越厚,水泥用量越大,内部温度越高。     伊

竇考试时也许会这样问)

裂缝对混凝土结构的危害性由大到小的#洌顺序是()。

A.贯穿裂缝、深层裂缝、表面裂缝

B.深层裂缝、表面裂缝、贯穿裂缝

C贯穿裂缝、表面裂缝、深层裂缝

D.深层裂缝、贯穿裂缝、表面裂缝

按深度不同分为:贯穿裂缝、深层裂 缝、表面裂缝。

某承台施工后,发现表面产生多条不规则裂缝。 问:裂缝产生的原因有哪些?

原因有:水泥水化热影响、内外约束 条件的影响、廿界气温变化的影响、混凝 混凝土的沉陷裂缝。

56

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

5天城市桥梁下部结构施工及支座、伸缩装置安装技术

知识点三

桥 梁 支 座 施工

»[> ( 经/典/例/题   )«]<

考/查/知/识/点

桥梁支座施工【B2

桥梁支座是连接桥梁上部结构和下部结构的重要结构部件,位于梁体和垫石之间,它能将 桥梁上部结构承受的荷载和变形(位移和转角)可靠地传递给桥梁下部结构,是桥梁的重 要传力装置。

▲支座的 作用

支座的 分类

▲①按支座变形可能性分:固定去崎徐修动支座、多向活动支座;减隔震支座;②按 支座所用材料分类:橡胶機科森、盆式)、钢支座、聚四氟乙烯支座(滑动支座); ③按支座的结构形式璃:除胶支座、弧形支座、帽轴支座、摇轴支座、球形钢支座、拉 压支座等;

桥梁支座可按其跨径、结构形式、反力值、支承处的位移及转角变形值选取不同的支座。

城市桥梁中常用的支座主要为板式橡胶支座和盆式支座等。【记忆口诀:跨界反专职】

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

支座施工 一般要求

1墩台帽、盖梁上的支座垫石和挡块宜二次浇筑。

2)当实际支座安装温度与设计要求不同时,应通过计算设置支座顺桥方向的预偏量。

3)支座安装平面位置和顶面高程必须正确,不得偏斜、脱空、不均匀受力。

4)支座滑动面上的聚四氟乙烯滑板和不锈钢板位置应正确,不得有划痕、碰伤。

5)活动支座安装前应采用丙酮或酒精解体清洗其各相对滑移面,擦净后在聚四氟乙烯板 顶面凹槽内满注硅脂。

7)调整支座的顶面高程时,应采用钢垫片支垫,支座安装完成后应对支垫处留下的空隙 采用环氧树脂砂浆填充密实。

▲支座施 工质量检 验标准

1.主控项目

1支座应进行进场检验。

2)支座安装前,应检查跨距、支座栓孔位置弁号卄石顶面高程、平整度、坡度、坡向,确 认符合设计要求。

3)支座与梁底及垫石之间望寥哪鹼不得大于0∙ 3≡o垫石材料和强度应符合设计要求。 4)支座锚栓的埋置用梦^^度应符合设计要求。支座锚栓应在其位置调整准确后固结, 锚栓与孔之间隙必礴捣密实。

5)支座的粘结灌浆和润滑材料应符合设计要求。

2.一般项目:项目:支座高程;支座偏位。

[答案]BCD

【本题答疑】按支座变形可能性分类:固定支座、 单向活动支座、多向活动支座、减隔震支座。

竇考试时也许会这样问I

解答)

桥梁活动支座安装时,应在聚四氟乙烯板顶面凹 槽内满注()。

A.丙酮          B.硅脂

C.清机油       D.脱模剂       穿

答案:七?

戶母竊作用,防止摩擦引起的热量破 警⅛⅜身。

N 考情預测  HHHH.

L桩基础施工。(选择题/案例题)

2.大体积混凝土施工。(选择题)

58

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工

6天城市桥梁上部结构施工

考纲要求           核心考点           核心素养聚焦

1 •桥梁上部结构施工

2.桥梁桥面系施工技术

3.箱涵顶进施工

L桥梁支架法施工的要求

2.桥梁悬臂浇筑法的施工要求

3.伸缩装置安装技术

支架法施工案例每年必考,悬臂浇筑 法是案例非常好的考点

命题分析预测

支架法,悬臂浇筑法施工,案照部陶要;箱涵顶进的出题的频率不高

B

»[> ( 经/典/例/题 )VVV

1. (2020年真题)关于先张法预应力空心板梁的场内移运和存放的说法,错误的是()。

A.移运时,混凝土强度不得低于设计强度的75%

B.存放时,支点处应采用垫木支撑

C.存放时间可长达3个月

D.同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开

•…• 59

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

构件的 存放

5)存放台座应坚固稳定,宜高出地面200mm以上。存放场地应有防水排水设施。

(6)支点处应采用垫木或其他适宜的材料支承,不得将构件直接的支承在坚硬的存放台座上; 存放时混凝土如果养护期未满,应继续洒水养护。

7)构件应按安装的先后顺序编号存放,预应力混凝土梁、板存放时间不宜超过3个月,特殊 情况下也不应超过5个月。

(8)当构件多层叠放时,层与层之间应设垫木隔开,上下层垫木应在同一条竖直线上;大型构 件宜2层,不应超过3层;小型构件宜为6-10层。

9)从预制台座上移出梁、板仅限一次,不得在孔道压浆前多次进行倒运。

【答案】D

[本题答疑】当构件多层叠放时,层与层之间应以垫 木隔开,各层垫木的位置应设在设计规定的支点处, 上下层垫木应在同一条竖直线上。

窩考试时也许会这样问]

解答

装配式桥梁施工中的架梁方法有哪些O O

起重机架梁外涉墩龙门吊架梁法、穿巷 式架懒L懒盒。

[2022年二建真题】装配式桥梁构件在移运雅慰 混凝土抗压强度不应低于设计要求:设计摩^^不 应低于设计抗压强度的()。 镇參

A.70%              B.75%

C.8O%              D.90%

*答案:B

装配式桥梁构件在脱底模、移运、堆放和 吊装就位时,混凝土的强度不应低于设计要求 的吊装强度,设计无要求时一般不应低于设计 强度的75%o

60

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工

知识点二

现浇预应力(钢筋)混凝土连续染施工技术

θ

〉〉〉( 经/典/例/题 )«]<

1. (2017年真题)悬臂浇筑法施工连续梁合龙段眈,

A.合龙前,应在两端悬臂预加压重,直

更成后撤除

规定有()。

B.合龙前,应将合龙跨一侧鹘^

C.合龙段的混凝土强反腹爲義的主要目的是尽早施加预应力

D.合龙段的长度可为2m

E.合龙段应在一天中气温最高时进行

考/查/知/识/点

现浇预应力(钢筋)混凝土连续梁施工技术[B1]

★支架法

(I)支架的地基承载力应符合要求,必要时,应采取加固

处理或其他措施。

延伸:应采取的措施:

①地面硬化;

②支架底部设垫板或垫块;              O

③带可调底座的支架。         X/H

3)各种支架和模板安装后,宜采取耍豊験為装 间隙和地基沉降等非弹性变形。鹦韜後水箱)

4)安装支架时,应根寶^^的弹性、非弹性变 形,设置预拱度。塞置

4

支架法验收 主控项目

结构表面不得出现超过设计的规定受力裂缝

移动模架法

浇筑分段工作缝,必须设在弯矩零点附近

■■■•

61

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

(2)挂篮结构设计应符合下列规定:

①在下列任一条件下不得使用精轧螺纹钢筋吊杆连接挂篮上部与底篮:

a.前吊点连接;

b∙其他吊点连接,上下钢结构直接连接(未穿过混凝土结构);与底篮连接未采用活动较; 吊杆未设外保护套。

②禁止篮后锚处设置配重平衡前方荷载。

3)挂篮组装后,应全面检查安装质量,并按设计荷载做载重试验(和预压一样),以消 除非弹性变形。

2)悬浇梁体一般应分四大部分浇筑:

①墩顶梁段0号块);

②墩顶梁段0号块)两侧对称悬浇梁段2胎'

③边孔支架现浇梁段;    心h謬Q

④主梁跨中合龙段。抹笋*

边跨支架法曉/ /号弋中跨合龙段次跨合龙段边跨合龙段边跨支架法

I-Xt二丄μ≤TLLuAUjLLL丄丄JJjI丄屮丄3 /小丿

▲ (3)连续梁T构)的合龙、体系转换和支座反力调整应符合下列规定:

★悬臂浇筑 法

①合龙段的长度宜为2m

②合龙前应观测气温变化与梁端高程及悬臂端间距的关系

▲③合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚 固放松或改成活动支座。

▲④合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保 持稳定。

⑤合龙宜在一天中气温最低时进行。

⑥合龙段的混凝土强度宜提高一级,以尽早施加预应力。  J

▲⑦连续梁的梁跨体系转换,应在合龙段及全部纵向魁稿9筋张拉、压降完成,并解

除各缴临时固结后进行。        @啰"

▲⑧梁跨体系转换时,支座反力的燙弊藏論制为主,反力作为校核。

⑨梁墩临时锚固的放松,⅛^^^w,逐渐均匀释放。在放松过程中,应注意各梁段

的高程变化。   、憶謬

▲5)确定悬臂浇筑雷普程时应考虑:

①挂篮前端的垂直变形值;

②预拱度设置;

③施工中E浇段的实际高程;

④温度影响。

【锦囊妙记:已变拱度】

62

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工

【答案】BBD

[本题答疑]本题考查的是悬臂浇筑合龙的要求。

(1 )合龙段的长度宜为2m; (2)合龙前合龙端临时连 接,并将合龙跨一侧墩的临时锚固放松或改成活动支 座;(3 )合龙前两端悬臂预加压重,浇筑过程中逐步撤 除,使悬臂端挠度保持稳定;4)合龙在一天中气温最 低时进行;(5 )合龙段的混凝土强度提高一级。

温箸提示:

竇考试时也许会这样问

在移动舞上浇筑预应力混; 工作缝需设置在()零点附近。

A.拉力

C.剪力

B湾矩

D.

注意悬臂浇筑两端对称、平 衡浇筑可以换很多种方法考核。

浇筑

预应力混凝土连续梁的悬臂浇筑段前端底板和桥面高 程的确定,是连续梁施工的关键问题之一,确定悬臂浇筑 段前段高程时应考虑()。

(30000×3) ×5        75000

120000

解答

答案B弯矩零点附近受拉力较小,所以 分段施工的缝隙留在受力小的地方。

挂篮前端的垂直变形值、预拱度设置、施 工中已浇段的实际高程、温度影响。

75000       (30000 ×3) ×5

南引桥

16000

南边桥

118000

2000 -H-

118000

I通航孔I

Pl

33号台

北边桥

北引桥

观察以上图片:

L分别指出各施工区段最适宜的施工方法。

2.指出该主桥"南边孔、跨中孔、北边孔“先后合龙 的顺序(用"南边孔、跨中孔、北边孔"及箭头"T 作 答;当同时施工时,请将相应名称并列排列);指出施工 区段③的施工时间应选择一天中的什么时候进行?

L施工区段⑥:托架法或膺架法; 施工区段①:挂篮施工(悬臂施工); ≡X区段②:刼法。

2.合龙顺J^南边孔、北边孔一跨中孔; 一天气温最低的时候进行。

63

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

采用悬臂浇筑法<r多跨预期混≡±i≡梁时,正 确的浇筑顺序是()。

AO号块、主梁节段、边跨合龙段、中跨合龙段

B.0号块、主梁节段、中跨合龙段、边跨合龙段

C∙争节段、0号块、边跨合龙段、中跨合龙段

D.主梁节段、0号块、中跨合龙段、边跨合龙段

0号块、主梁节段、边跨合龙段、中跨合 龙段。

64

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工[■

由中央向外的拧紧,并应在当天终拧完毕。

钢-混 凝土 结合 梁

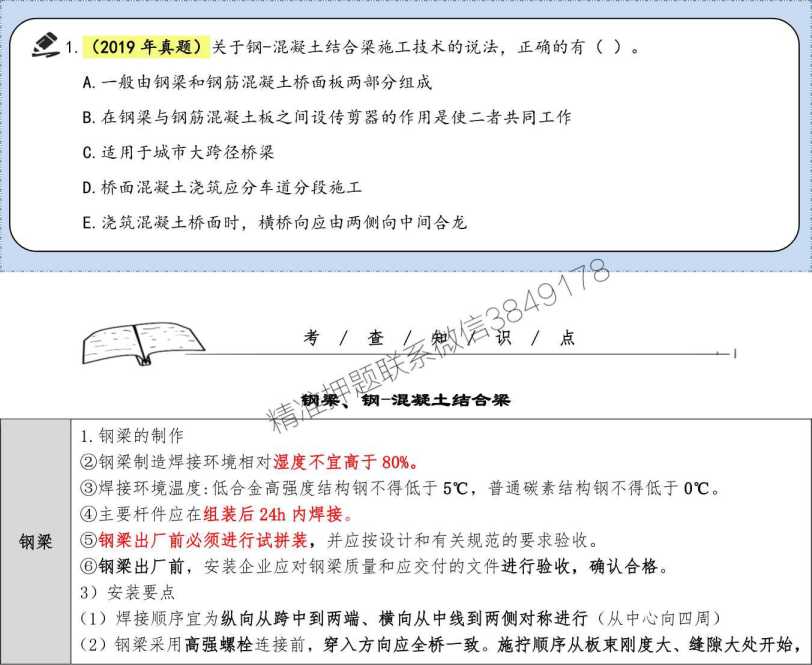

1钢一混凝土结合梁的构成与适用条件        8

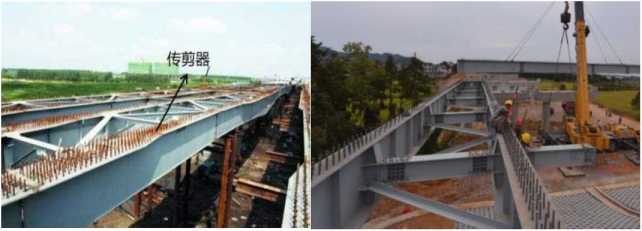

1在钢梁与钢筋混凝土板之间应设传翦器,二賣卷何生累

2)钢一混凝土结合梁结构适用于城市能喚讎大跨径桥梁工程,目的是减轻桥梁结构自 重,减少施工对现况交通、周边装麒侖、(施工速度快)

2)施工技术要点    嚼充

1钢梁顶面传剪器牒•僉演后,方可浇筑混凝土

2)现浇混凝土结构采用缓凝、早强、补偿收缩性混凝土

(3混凝土桥面结构全断面连续浇筑,浇筑顺序:顺桥向自跨中开始向支点处交汇,或者由一 端开始浇筑;横桥方向应先由中间开始向两侧扩展。

【答案】ABC

[本题答疑]本题考查的是钢-混凝土结合梁的 要求。选项D应全断面连续浇筑;选项 先由中间开始向两侧扩展

温馨提示:

钢梁、钢混结合梁考核都 是选择题,能判断对错即可。

为考试时也许会这样问)

钢梁采用高螺栓连接时,施拧顺序从板束()处开始

刚度大、缝隙大处,先施拧困难的地 方,再施拧容易的地方。

・・・・• 65

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

关于钢梁施工的说法,正确的是()

A.人行天桥钢梁出厂前可不进行试拼装

B.多节段钢梁安装时,应全部节段安装完成后再测量其 位置,标高和预拱度

C施拧钢梁高强螺栓时候,最后应采用木棍敲击拧紧

D.钢梁顶板的受压横向对接焊缝应全部进行超声波探伤 检验

答案D选项ABC都有明显的错误(注 意这种选项的排除技巧)。

£ 1. (2023年二建真题)桥面防水施工,宜先喷涂部位有()。

A.护栏底座转角

B.桥面上坡段

C.桥面下坡段

D.桥面排水口

E.车行道中部

基层 ▲ (1)基层混凝土的强度达到设计强度的80%以上,方可进行防水层的施工;

要求[5)基层混凝土表面粗糙度处理宜采用抛丸打磨。

66

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工

基层 处理

(I)基层处理剂可采用喷涂法或刷涂法施工,待其干燥后应及时进行防水层施工。

(2)喷涂基层处理剂前,应采用毛刷对桥面排水口、转角等处先行涂刷,然后再进行大面积 基层面的涂刷。

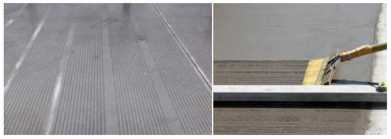

防水卷材 施工★

(1)卷材防水层铺设前应先做好转角、节点、排水口等部位的局部处理,然后再进行大面积铺设。 (2)当铺设防水卷材时,环境气温和卷材的温度应高于59基面层的温度必须高于0七;当 下雨、下雪和风力大于或等于5级时,严禁进行桥面防水层体系的施工。

(3)铺设防水卷材时,任何区域卷材不得多于3层,搭接接头错开500mm以上,严禁沿道路 宽度的方向搭接形成通缝。接头处卷材搭接宽度沿卷材的长度方向应为15Onnn,沿卷材宽度 方向应为100mm

(4)铺设防水卷材应平整、顺直,搭接尺寸应准确,欠扭曲、皱褶。卷材的展开方向应与 车辆的运行方向一致,卷材应采用沿桥梁%度數左处向高处的铺设方法,高处卷材应压 在低处卷材之上。          I

____________________jg^ʌ^J ____________________________

防水涂料 施工▲

(1)防水涂料严禁在雨天禱务僦%于或等于5级时施工。

(2)防水涂料配料%标不讎又已固化或结块的涂料。

(3)防水涂料宜多讎布。防水涂料应保障固化时间,待涂布的涂料干燥成膜后,方可涂布

后一遍涂料。涂刷法施工防水涂料时,每遍涂刷的推进方向宜与前一遍相一致。

(7)防水涂料施工应先做好节点处理,然后再进行大面积涂布。

防水层 要求

(1)防水层铺设完毕后,在铺设桥面沥青混凝土之前严禁车辆在其上行驶和人员踩踏,并应 对防水层进行保护,防止潮湿和污染。

▲ (3)防水层上沥青混凝土的摊铺温度应与防水层材料的耐热度相匹配。卷材防水层上沥青 混凝土的摊铺温度应高于防水卷材的耐热度;涂料防水层上沥青混凝土的摊铺温度应低于防 水涂料的耐热度。

伸缩装置 安装技术

(1)通常在两梁端之间、梁端与桥台之间或桥梁 (2)作用:调节由车辆荷载及桥梁建筑材料引起 ▲ (3)在设置伸缩缝处,栏杆和桥面铺装都要困

的较接位置上设置伸缩装置; 的上部结构之间的位移和连结; f开(完全断开)。

伸缩装置 的性能 要求

⑴ 满足桥梁纵、横、竖三向幽⅛^⅛τ、'

(2)伸缩装置应有可靠堂^^f泉系统,防水性能符合注满水24h无渗漏的要求;

▲ (3)伸缩装置严禁曝赢,存放场所应干燥通风,应远离热源Im以外,不得与地面直 接的接触。

伸缩装置 的分类

按传力方式和构造特点可分为:钢制支承式、对接式、组合剪切式(板式)、模数支承式以 及弹性装置。

伸缩装置 施工安装

(1)伸缩装置吊装前,预留槽内混凝土凿毛并清扫干净;▲

(2)安装时,保证伸缩装置的中心线与桥梁中心线重合;

(3)浇筑混凝土前,彻底清扫预留槽,并采用泡沫塑料将伸缩缝间隙处填塞,然后安装模板;

(4)伸缩装置两侧预留槽混凝土强度在没有满足设计要求前不得开放交通。

67

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

【答案】AD

[本题答疑]基层处理剂施工前应先采用毛刷对桥面排 水口、转角等处先行涂刷,再大面积喷涂,卷材防水层 应先做好节点、转角、排水口等部位,再进行大面积铺 设。涂料应先做好节点处理,然后再进行大面积涂布。

量考试时也许会这样问)

关于桥面防水系统施工的说法,正确的是

A.任何区域的卷材不得多于3层,

^^Fl50m

B.卷材防水层铺设前,先对喊 转角、排水口等部位局 WS,再进行大面积触

C∙防水涂料每遍涂刷推进方向宜垂直于前一遍方向

D.卷材防水层上沥青混凝土摊铺温度应低于防水卷材的耐 热度,并小于170

知识点五

»>C

68

解答

答案:B

卷材防水层铺设前应先做好节点、转 角、排水口等部位的局部处理,然后再进 行大面积铺设。

箱涵顶进施工技术

* 1.(仿真预测题)关于箱涵顶进福

A.箱涵顶进施工适用于

B

豆仔)VVV

<;正确的有()。

;可在汛期施工

B.实施前应按施工方案要求完成后背施工和线路加固

G在铁路路基下吃土顶进,不宜对箱涵做较大的轴线、高程调整动作

D.挖运土方与顶进作业同时进行

E.顶进过程中应重点监测底板、顶板、中边墙、中继间牛腿或剪力较和顶板前、后悬臂板

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6天城市桥梁上部结构施工

箱涵顶进施工

箱涵顶 进准备 工作

1)作业条件

(1)现场做到"三通一平”,满足施工方案设计要求。

(2)完成线路加固工作和既有线路监测的测点布置。

(3)完成工作坑作业范围内的地上构筑物、地下管线调查,并进行改移或采取保护措施。

(4)工程降水(如需要)达到设计要求。

施工 流程

现场调查一工程降水一工作坑开挖一后背制作一观青制/f铺设润滑隔离层一箱涵制作一顶 进设备安装一既有线加固一箱涵试顶进一驍) 礎」监控量测一箱体就位一拆除加固设施一 拆除后背及顶进设备一工作坑恢复心太移5

箱涵顶 进启动

1.液压千斤顶顶紧后(吵喷箍春结构自重),应暂停加压,检查顶进设备、后背和各部 位,无异常时可分级願W顶。

2.当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进。

顶进 挖土

(1)根据箱涵的净空尺寸、土质情况,可采取人工挖土或机械挖土。一般宜选用小型反铲挖掘 机按侧刃脚坡度自上往下开挖,每次开挖进尺宜为0∙5m;当土质较差时,可按千斤顶的有效 行程掘进,随挖随顶,防止路基塌方,配装载机或直接用挖掘机装汽车出土。

(2)侧刃脚进土应在0.1m以上;应设专人监护。

(3)列车通过时严禁继续挖土,人员应撤离开挖面

监控与 检查

(1)箱涵顶进前,应对箱涵原始(预制)位置的里程、轴线及高程测定原始数据并记录。顶进 过程中,每一顶程要观测并记录各观测点左、右偏差值;高程偏差值和顶程及总进尺。

(2)箱涵顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程,计算相对高差,展图, 分析结构竖向变形。对中边墙应测定竖向弯曲,当底板侧墙出现较大变位及转角时应及时分析 研究采取措施。

[答案】BCE

【本题答疑】本题考查的是箱涵顶进的要求。选驾 箱涵顶进不能带水作业,宜避开雨季;选黑博臧 顶进应循环交替进行,并非同时开蓼

示:

箱涵顶进和顶管法施工非

为考试时也许会这样问I

:唾解答

箱涵预制后,需做哪些工作后,才能进行顶进 作业?

L养护箱涵至达到设计强度;

2.防水层及保护层按设计完成;

3•降水已降至基底下500mm以下;

4.既有线已加固完毕。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

70

WXk 考情预测 Iiiiiiii

1•桥梁支架、悬臂浇筑法施工。(选择题/案例题)

2.桥梁桥面系施工技术(选择题)

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

7天施工方法与结构形式

7天施工方法与结构形式

考纲要求

核心考点

核心素养聚焦

1.城市隧道工程施工方法

2.城市隧道工程结构形式

3.地铁车站结构形式与施工方法

1 •明挖法施工方法

2.浅埋暗挖法结构形式

明挖法施工工序重点掌握

命题分析预测

这个地方今年教材改动较大,明秤動工工序可以考查案例题,其他的考点以 选择题进行备考。  83 '

‘知识点一

城市隧道工程施工方法

考/查/知/识/点

城市隧道施工方法

主要包括:明挖法、浅埋暗挖法、钻爆法、盾构法、TBM法。

明挖法

是从地表面向下开挖基坑至设计标高,然后在基坑内的预定位置由下而上建造隧道 主体结构及其防水措施,最后回填土并恢复路面的施工方法。按基坑围护不同可分 为敞口放坡明挖法和有围护结构明挖法两大类。

JBB

浅埋暗挖法

(城市轨道交通工程中有嘰汽在城镇软弱围岩地层中,在浅埋条件下 修建地下工程,以繡^^&为前提,以控制地表沉降为重点,以钢筋格柵(或 钢拱架)和鹽^^作为初期支护手段,按照十八字方针(即管超前、严注浆、 短开挖、强至靠、快封闭、勤量测)进行城市隧道设计和施工的一种方法。

钻爆法

是通过钻孔、装药、爆破开挖岩石的隧道施工 方法。

盾构法

是在地表以下土层或松软岩层中暗挖隧道的一种施工方法。盾构法已能适用各种水

71

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

^■11 21天通关秘笈I

文地质条件,无论是软松或坚硬的、有地下水或无地下水的暗挖隧道工程基本可以 采用该工法施工。(可以带水作业)

隧道结构由围岩、支护、洞门、附属设施四部分组成的。

结构断面形式可分为矩形、拱形、圆形及其他形式(如马蹄形、椭圆形等)。

.•…

72

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

7天施工方法与结构形式

明挖法修建的城市隧道结构通常采用矩形断面,一般为现浇式结构或装配式结构。

明挖法

浅埋暗挖法

,一般采用复合式衬砌结构形式,主要包括初期支护、防 水层和二次衬砌三部分。一般采用拱形或马蹄形结构,其基本断面形式以单拱为多,也有 双拱和多跨连拱形式。

盾构法修建的隧道衬砌主要为预制装配式衬砌。预制装配式衬砌,又称管片,它是在盾构 尾部拼装而成的,管片种类按材料可分为钢筋混凝土、钢、铸铁以及由几种材料组合而成 的复合管片。

盾构法

TBM

按照掘进方式可采用圆形管片衬砌或复合式衬見

竇考试时也许会这样I

解答

明挖法修建的城市隧道结构通■臬后()断面形式。

矩形断面

浅埋暗挖法修建的城市隧道,一般采用()结构形式, 主要包括O三部分。一般采用O结构。

^^式衬砌

初期支护、防水层和二次衬砌

拱形或马蹄形

TBM法按照掘进方式可采用()结构。

圆形管片衬砌或复合式衬砌

73

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

Il

知识点三

地铁车站结构形式与施工方法

明挖法

盖挖法

♦•■■

74

考/查/知/识/点

地铁车站结构形式与施工方法【B2

①使用条件:地面建筑物较少、拆迁少、地表干扰小的地区通常采用明挖法。(需先降水)

②优点:作业面多、施工速度快、工期短、易保证工程联、造价低(放坡开挖、支护开挖)

缺点:对周围环境影响较大        K'

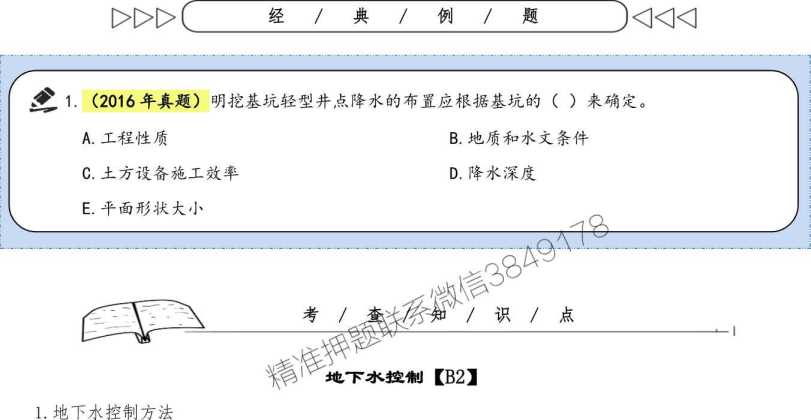

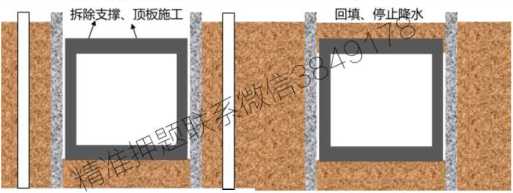

★④施工工序:围护结构一降水(或呈囂髓屋加固)一第一层开挖一设置第道层支撑一…

一第n层开挖一设置第n道事? 可能保留在结构完成后歩球J

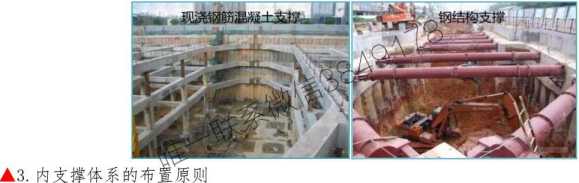

/国护施〔

僦寢开挖一底板浇筑一自下而上逐步拆支撑(局部支撑 一撑拆除逐步完成结构侧墙和中板f顶板浇筑

降水井

.i:   第一道支撑    √

.^H

拆險3或、侧墙施工∙χ

①优点:围护结构变形小、坑底隆起小、安全、可尽早恢复路面,对交通影响小(盖板强度到 达后即可开放交通)、不受季节影响、噪声低、扰民少。

②缺点:混凝土结构水平施工缝处理较为困难;由于竖向的出口少,需水平运输,后期开挖 土方不方便;作业空间小,施工速度比明挖法较慢、工期长。

③盖挖法分为盖挖顺作法、盖挖逆作法、盖挖半逆作法,采用最多的是盖挖逆作法。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

7天施工方法与结构形式

▲浅埋暗 挖法施工

浅埋暗挖法(城市轨道交通工程中有时称为矿山法)是在城镇软弱围岩地层中,在浅埋条件 下修建的地下工程,该工法以改造地质条件为前提,以控制地表沉降为重点,以钢筋格栅(或 其他钢拱架)和喷锚混凝土作为初期支护手段,遵循"十八字”方针,即管超前、严注浆、短 开挖、强支护、快封闭、勤量测。 Q(∣'

浅埋暗挖法不允许带水作业,从减少磨攣隘和地下水控制考虑,还必须辅之以其他配 套技术,比如地层加固、降水立體讎M十分讲究开挖方法的选择,尤其是地铁车站多跨 结构和大跨结构,一个考^^rf形式和正确的施工方法能起到事半功倍的作用。

浅埋暗挖法车站施工鹼用中隔壁法CD工法)、交叉中隔壁法CRD工法)、中洞法、侧 洞法、柱洞法、洞桩法等方法。

竇考试时也许会这样问)

才解答 ]

基坑明挖法相比,盖挖施工最显著的优点是()

A.施工成本低     B.出土速度快

C∙围护变形小     D.可尽快恢复交通

答案:D

盖挖法只需要把盖板做好,就可以恢复交通 在地下继续作业了。

关于隧道线埋暗挖法施工的说法,错误的是()。

A.施工时不允许带水作业

B.要求开挖面具有一定的自立性和稳定性

C.常采用预制装配式衬砌

D.与新奥法相比,初期支护允许变形量较小

答案C

常用现浇衬砌;■埋暗挖也没办法用预制装 ≡^衬砌。AO

1 •明挖法基坑施工。(选择题/案例题)

2.浅埋暗挖法、盾构法施工。(选择题)

…・・

75

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

8天 地下水控制及明挖法施工

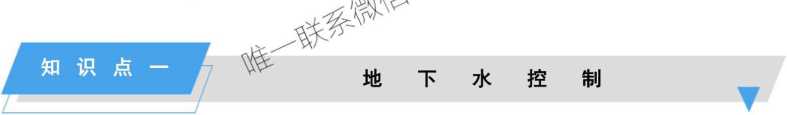

考纲要求

核心考点

核心素养聚焦

1•地下水控制的方法

2.明挖法施工的具体要求

1 •降水井的布置数据要求 2•基坑的排水设施的名称

3.基坑支护施工

降水井的布置理解记忆相关数据,了解基坑 的雨季施工各排水设施的名称;基坑支护施 工考案例题的点比较密集,需要重点复习

命题分析预测

降水系统的布置、基坑雨季施工图形整夢

考案例。      /号或

話眾钉墙支护是今年教材新增的内容,可以

0

集水 明排

当基坑、沟槽开挖较浅,涌水量不大时,集水明排法是应用最广泛,也是最简单、经济的方法。 明沟、集水井排水是在基坑、沟槽的四周或两侧设置排水明沟,在基坑四角或毎隔30-50ιn设置 集水井。

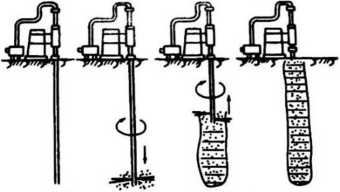

降水

2)降水方法的分类和选择:降水方法应根据场地地质条件、降水目的、降水技术要求、降水工 程可能涉及的工程环境保护等因素。

【记忆口诀:要换目的地】

・・・•

76

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

8天 地下水控制及明挖法施工

(1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于 O. 5m,对基底以下承压水应降至不产生坑底突涌的水位以下,对局部加深部位宜采取局部控制 措施。

▲ (2)真空井点(降水深度:单级≤6m;多级W12m)

▲ (3)喷射井点(降水深度:≤20m)

4)管井(降水深度:不限)

▲隔 水帷 幕方 法分

分类方式

帷幕方法

按布置方式

落底式竖向隔水帷幕、悬挂式竖向隔改隹幕、水平向隔水帷幕

按结构形式

嵌入式隔水帷幕、独立式晚磁结构自抗渗式隔水帷幕

按施工方法

压力注浆隔梦鹏脸%射注浆(旋喷、摆喷、定喷)隔水帷幕、水泥 土搅拌些瞰I論栄:地下连续墙或咬合式排桩隔水帷幕、冻结法隔水帷幕、 钢靜篇水帷幕、沉箱。

2.地下水控制施工技术

77

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

★④在运土通道出口的两侧应增设降水井

降水井点

运土通道出口

增设降水井

水井点

★⑤真空井点间距宜为0. 8-2. Om

降水井点间距:0.8-2m

基坑

基坑

降水井点

(2)真空井点布设:

①当真空井点孔口至设计降水水位権

6. Om时宜采用单级真空井点;当大于6. Om

场地条件允许时,可采用多怨寥給嘴降水,多级井点上下级高差宜取4. 0~5∙ 0m。 ④降水区域四角位置

【答案】ABDE

[本题答疑]教材原文“轻型井点布置应根据基坑 平面形状与大小、地质和水文情况、工程性质、降 水深度等而定”。

禽考试时也许会这样问]

降水措施采用止水帷幕外侧设置观察井、回灌井,坑内 设置管井降水,轻型井点辅助降水。

【问题】 瞬井、回灌井、管井的作用分别是什么?

瞬井:观察地下水位

回灌井:"轡&下水位,避免周边地层 沉鸵薩副周边环境。

^¾: ^Zk

在砂土地层中,降水深度不受限拗蜉疑是O O

A潜駢     B.管井應巧

C.喷射井点       D.真空井点

管井的降水深度不限

.•… 78

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

8天 地下水控制及明挖法施工

知识点二

F7

基坑支护施工

考/查/知/识/点

边坡支护LBl]

土钉墙是一种经济、简便、施工快速、不需大型施工设备的萎坑支护形式,适应于地下水位以上

或降水的非软土基坑。当基坑潜在滑动面内有建筑物1

(1一般要求:                Cd隠

①土钉墙、预应力锚杆复合土钉墙的坡胸

黑敏不管线时,不宜采用土钉墙。

1 0.2当基坑较深、土的抗剪强度较低时,

宜取较小坡比。

②土钉水平间距和竖向间 土钉倾角宜为5~20。。

当基坑较深、土的抗剪强度较低时,土钉间距应取小值。

土 钉 墙 支 护

(2)成孔注浆型钢筋土钉的构造符合下列要求:

①成孔直径宜取70~120≡o

②土钉钢筋直径宜取1632mm。应沿土钉全长设置对中定位支架,其间距宜取L 5~2. 5m, 土钉 钢筋保护层厚度不宜小于20≡o

(2)成孔注浆型钢筋土钉的构造应符合下列要求:

④土钉孔注浆材料可采用水泥浆或水泥砂浆,其强度不宜低于20MPao

3)采用预应力锚杆复合土钉墙时,预应力锚杆符合下列要求:③锚杆与喷射混凝土面层之间设 置腰梁连接,腰梁与喷射混凝土面层紧密接触。

4) 土钉墙高度不大于12m时,喷射混凝土面层的构造应符合下列要求:

①喷射混凝土设计强度等级不宜低于C20,面层厚度宜取80-100≡o

②喷射混凝土面层中应配置钢筋网和通长的加强钢筋,土钉与加强钢筋宜采用焊接连接,其连接 应满足承受土钉拉力的要求。

④喷射混凝土终凝2h后应及时喷水养护。

⑤应在土钉、喷射混凝土面层的养护时间大于2d后,方可云

)<]<]<]

C 1. (2022年补考真题)下列围护结构中,属于柔性墙体的有()。

A.水泥土搅拌墙

B.地下连续墙

C.钢板桩围护墙

D.旋喷桩墙

E.钢管桩围护墙

79

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

考/查/知/识/点

基坑围护结构体系EBll

围护结构类型

特点

★基坑 围护结 构类型

1.钢板桩(和桥梁章节的 钢板桩围堰相同)

1•成品制作,可反复使用;

2•施工简便,但施工有噪声;

3.刚度小,变形大;

4.新的时候止水性尚华

2.灌注桩(和桥梁章节的桩 基相同)

1.刚度大,7礁齡冉上昆;

2∙苗雨魏避层、环境影响小;

巒麗差与能止水措施配合使用,如搅拌粧、旋喷粧等。

3. SMW工法桩(搅曬插大 型钢)

强度大(和搅拌桩对比),止水性好;

2.内插的型钢可反复使用,经济性好;

4.咬合桩

①配筋率较低。②受力整体性好。③施工灵活。

5.地下连续墙(在地下浇 筑的墙)

1•刚度大,开挖深度大,适用于所有地层;

2.强度大,变位小,隔水性好,可兼作主体结构的一部分;

3•可邻近建筑物、构筑物使用小;

4.造价高。

6.重力式挡土墙(水泥搅拌 桩,与地基加固相同)

1•无支撑,墙体止水性好,造价低;

2•墙体变位大(一般适用于较浅的基坑)。

★地下 连续墙 的施工

(2)按挖槽方式分为抓斗式、冲击式、回转式,槽段长度宜取4-6m

【锦囊妙记:会爪鸡】

(4)当地下连续墙作为主体地下结构外墙,且需要形成整体墙体时,宜采用刚性接头;刚

■…•

80

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

8天 地下水控制及明挖法施工

性接头可采用一字形或十字形穿孔钢板接头、钢筋承插式接头等。

(5)泥浆的性能指标:相对密度、粘度、PH值、含砂率;泥浆液面保持在导墙顶面以下0in, 并且商出地下水位1%以稳定槽壁[锦囊妙记:傻子撵米]

1•支撑结构挡土的应力传递路径是围护(桩)墙一围標(冠梁)-支撑

▲ 2•现浇钢筋混凝土一一混凝土结硬后刚度大,变形小,强度的安全、可靠性强, 施工方便。但支撑浇制和养护时间长,围护结构处于无支撑的暴露状态的时间长; 施工工期长,拆除困难,爆破拆除对周围环境有影响。

▲ 3•钢结构一一装、拆除施工方便,可周转使用,支撑中可加预应力

支撑结 构体系

1采用连接可靠、受力明确、施工方便的结构形式

(2)采用对称平衡性、整体性强的结构形式

3)便于主体结构施工。

4)应利于基坑土方开挖和运输

4.内支撑体系的施工:内支撑结构的施工与拆除顺序应与设计工况一致,必须坚持先支撑后开 挖的原则。围標与围护结构之间紧密接触,不得留有缝隙。如有间隙,应用强不低于C30的细 石混凝土填充密实或采用其他可靠连接措施。钢支撑应按设计要求施加预应力。当监测到预应 力出现损失时,应再次施加预应力。

★支撑拆除应在替换支撑的结构构件达到换撑要求的承载力后进行。

答案]BCE

[本题答疑】当基坑开挖较浅,还未设支撑时,不论对 刚性墙体(如水泥土搅拌桩墙、旋喷桩墙等)还是柔性 墙体(如钢板桩、地下连续墙等),均表现为墙咚限 最大,向基坑方向水平位移,呈三角形分用絶戀力

9市政工程支护基坑几乎 年年都有案例出现,必须理解 记忆。

照考试时也许会这样问)

/1解答 )

关于地下连续墙施工的说法,错误的是()。

A.施工振动小,噪声低

B.不适用于卵砾石地层

C.刚度大,开挖深度大

D.可作为主体结构的一部分

答案:B

地下连续墙可适用于所有地层。

81

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

采用锁口管接头的地下连续墙的施工工序包括:①开 挖沟槽②吊放钢筋笼③下导管④吊放接头管余出接头管 ⑥≡注水下混凝土⑦导墙施工。正确的地下连续墙施工顺 序是()。

A.(Mw)TO   B.(ɪ)②④③⑤⑥

CaXMXIXgXgXB) d.(M>3X2xWD

答案:D

导墙施工、开挖沟槽、吊放接头管、吊放 钢筋笼、下导管、灌注水下混凝土、拔出接头 管。

主要材料可反复使用,止水性好的基坑围护结构是

Oo

a.钢管桩       B.灌注桩         σɑ

CSMW工法桩    D.型钢桩  /丿親侈χ3

方 安

答案:C

0r法桩强度大(和搅拌桩对比), ‰;内插的型钢可反复使用,经济性

Fo

关于地下连续墙围护结构的耀<蠡編()。

A.刚度大、强度大

B.适用于所有地层

C.隔水性好

D.导墙结构对地基无特殊要求

E.可兼作为主体结构的一部分

地下连续墙特点:1)刚度大,开挖深 度夫,可适用于所有地层;2强度大,变 位小,隔水性好,同时可兼作主体结构的一部 分;3可临近建、构筑物使用,环境影响 小;⑷造价高。

施工地下连续墙时。导墙的作用主要有哪四项?

挡土、基准作用、承重、存蓄泥浆

下列地下连续墙的接头形式中,属于刚性接头的是

Oo

A.锁口管接头     B.波纹管接头

C楔形接头      D.钢筋承插式接头

答案:D

钢筋承插式接头为刚性接头。

[V≡  考情預景

I川川IA

4

L地下水控制施工技术(案例题)、底承^命 2深基坑支护结构。(选择题屬输盟)

・•・・

82

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

9天基坑的变形控制及基坑的地基加固

9天基坑的变形控制及基坑的地基加固

考纲要求

核心考点

核心素养聚焦

L基坑变形控制

2.基坑的地基加固

L基坑变形控制的方法

2.坑底稳定的措施

3.基坑地基加固的方式

4.城市隧道工程质量控制要点     [(

想象自己就站在基坑旁边去理解记忆基

坑变形的相关考点

3

命题分析预测

基坑变形控制选择题,、饗号退^

现。

知识点

基坑的变形控制

0

»[> ( 经 /典/ 例/题一ɔ «]<]

1. (2019年真题)关于沟槽开挖的说法,正确的是()。

A.机械开挖时,可以直接挖至槽底高程

B.槽底土层为杂填土时,应全部挖除

C.沟槽开挖的坡率与沟槽开挖的深度无关

D.无论土质如何,槽壁必须垂直平顺

基坑的变形控制[B2]

基坑变形的特征有:土体变形、围护结构水平变形、围护结构竖向变形、基坑底部隆起、地表沉降

★基坑变形 控制

1.增把围护结构和支撑的刚度;2.增把围护结构的入土深度;3•加固基坑内被动区土体:

4.减小每次开挖围护结构处土体的尺或和开挖支津囲旦;5.控制降水对环境变形的影响 【锦囊妙记:321降水】

★坑底稳定 控制

L拉深围护结构入土深度;2.坑底土体加固;3•坑内井点降水;4.适时施作底板结构。 【锦囊妙记:谁办佳隹】

”….

83

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

▲放坡基坑的 边坡稳定措施

1.确定基坑边坡坡度;

2•按设计坡度开挖,不得挖反坡;

3.防水、排水、截水等防护措施;

4.禁止在基坑边坡坡顶堆放材料;

5.严密监测坡顶位移。

▲放坡基坑的 护坡措施

▲ 1•护坡措施:常用 网喷浆或混凝土;其 ★当边坡有失稳迹象

的防护措就 他措施:布 时,应及日

£有:叠放砂包或土袋、 4括锚杆喷射混凝土护i j采取削坡、坡顶卸荷. M^

.水泥砂浆或 郁、塑料膜或 、坡脚压载域

■■

细石混凝土抹面、挂 土工织物覆盖坡面等 :其他有效措施。

基坑回填质量 验收的主控项 目有

▲①基坑回填輻工质、含水率应符合设计文件要求。

②基坑回填宜分层、水平机械压实,压实后的厚度应根据压实机械确定,且不应大于 0.3m结构两侧应水平、对称同时填压;基坑分段回填接槎处,已填土坡应挖台阶,其 宽度不应小于1. 0m,高度不应大于0. 5mo

城市隧道工程 安全技术控制 要点

1.地下管线保护

1)工程地质条件及现况管线调查

(2)在管理单位人员在场情况下进行坑探以查明现状。

(4)将调查的地上、地下管线及建(构)筑物的位置、埋深等实际情况按照比例标注在 施工平面图上,并在现场做出醒目标志。

3)现况管线改移、保护措施

(1)对于基坑开挖范围内的管线,应与建设单位、规划单位和管理单位协商确定管线拆 迁、改移和悬吊加固措施。

(3)开工前,由建设单位召开工程范围内有关地上、地下管线及建(构)筑物、人防、地铁等 设施管理单位参加的调查配合会,由管理单位指认所属设施及若准确位置,设明显标志。

(4)在施工过程中,必须设专人随时检查地上、地0嶽统(构)筑物、维护加固设

施,以保持完好。                心

城市隧道工程 质量控制要点

5)主体结构防水施工

(1)防水采用的原材料、配您礎缩设计要求,并有出厂合格证,经检验符合要求后 方可使用。    、^覧

(2)防水卷材铺贝^O面应干燥、洁净。基层面必须坚实、平整,阴阳角处理成圆弧

形或钝角。

(3)结构底板防水卷材先铺平面,后铺立面,交接处应交叉搭接;卷材从平面折向立面 铺贴叶,与永久保护墙粘贴应严密,对于临时保护墙则应临时贴附于墙上。

(4)卷材防水层采用满粘法施工时,搭接允许宽度值为80mm采用空铺法、点粘法、条

粘法施工时,搭接允许宽度值为100mm

(5)防水卷材在阴阳角、变形缝处、穿墙管等部位必须铺设加强层。

(6)防水层施工完成后应做好成品保护。

2) 土方开挖、初期支护施工质量控制

84

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

9天 基坑的变形控制及基坑的地基加固

(1) 土方开挖:

①宜用激光准直仪控制中线和隧道断面仪控制外轮廓线。

②按设计要求确定开挖方式,经试验选择开挖步序。

③每开挖一相钢拱架的间距,应及时架设支护、喷锚,形成闭合。

④在稳定性差的地层中停止作业时间较长时,应及时喷射混凝土封闭开挖面。

⑤相向开挖的两个开挖面相距约2倍洞径时,应停止一个开挖面作业,进行封闭,从另 一个开挖面作贯通开挖。

为考试时也许会这样问I

某公司承建城市桥区泵站调蓄工程,其中调蓄池为 地下式现浇钢筋混凝土结构,混凝土强度等级C35,池 内平面尺寸为62.0m X 17.3m,筏板基础。

【问题】简述稳定坑底应采取的措施。

坑底稳定的措施有:加深围护结构入土深 度、坑底土体加固、坑内井点降水、适时施作底 板结构。

・・・・・

85

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

考/查/知/识/点

地基加固处理方法[B2]

★地基加固 的目的

1.基坑外加固的目的:

(1)止水;

2)减少围护结构承受的主动土压力。

2.基坑内加固的目的:

1提高土体的强度及土体的侧向抗力;

(2)减少围护结构位移,从而保护基坑周边隼献矗下管线;

3防止坑底土体隆起;      QB^

4)防止坑底土体渗流破坏;成2威3

5)弥补围护墙体插入:^^^l

加固方式

^≡W^ LJ

IW N Wl Ill

墩式加固    裙边加固   抽条加固   格栅式加固

▲ 1.采用墩式加固时,一般多布置在基坑周边阳角位置或者跨中区域;

2.长条形基坑考虑采用抽条加固;

▲3•基坑面积较大时,考虑采用裙边加固;

4.地铁车站的端头井宜采用格栅式加固;

5.环境保护要求高或者为了封闭地下水时,采用满堂加固

满勤[]固

▲加固方法

1换填材料加固处理法:适用于较浅的基坑,方法简单,操作方便

(2)采用水泥土搅拌、高压喷射注浆、注浆或其他方法,适用于深基坑。

2.注浆法________________________________________________

注浆方法

适用范围       (

渗透注浆

中砂以上的砂性土、有裂5

劈裂注浆

低渗透性的噬务制'G

—,

压密注浆

? :^^^羅%基中若有排水条件也

3•水泥土搅拌(水泥和土搅拌均匀)

1优点:利用了原土;无振动、无噪声、无污染影响很小;布置灵活;降低造价(无钢筋)

(2)工序:

■■••

86

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

9天基坑的变形控制及基坑的地基加固

3849178

5——£«搅拌上升

9

4.高压喷射注浆(将高压水泥

鼠伞y

▲ (1)按形状分为:旋看 (2)按介质不同窮/<巍

爆盘就)、定喷(壁状)、和摆喷(扇状)等三种基本形状 (水泥浆液)、双管法(水泥浆液和压缩空气)、三管法(髙

压水流、压缩空

冰泥浆)

(3)工序:钻机就位一钻孔一置入注浆管一高压喷射注浆一拔出注浆管

预定深度

旋喷 开始

边旋喷

边提升

旋喷 结束

【答案】B

[本题答疑]本题考的是地基加固处理方法中的注浆 法。渗透注浆法,只适用于中砂以上的砂性土和有裂隙 的岩石,适用于碎石土、砂卵土夯填料的路基。

软土路基。

注意每种加固方法的的适 用范围。

解答

基坑内被动区加固平面布置常用的形式()。

A.墩式加固      B.岛式加固

C.裙边加固       D.抽条加固

E.满對1口固

墩式加固、裙边加固、抽条加固、格栅式加 固、满堂加固。

•.….

87

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

基坑内地基加固的主要目的有()。

A.提高结构的防水性能

B.减少围护结构位移

C.提高土体的强度和侧向抗力

D.防止価土体级破坏

E.弥补围护墙体插入深度不足

基坑内加固的目的:

(1)提高土体的强度及土体的侧向抗力

2减少围护结构位移,从而保护基坑周 边建筑物及地下管线

3防止坑底土体隆起

4防止坑底土体渗流破坏

5弥补围护结构体插入深度不足等

对于浅基坑软土地基,能提高地基承载力且方法简 单操作方便的是()。

A.水泥土搅拌法   B.压密注浆法 )席急6

C.换填材料加固法  D.格盟∏^" *

6 换##料¾≡用于浅≡,雌简单,操作 ^^。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

10天 浅埋暗挖法隧道施工

10天浅埋暗挖法隧道施工

考纲要求

核心考点

核心素养聚焦

L浅埋暗挖法施工方法

2.工作井施工技术

3•超前预支护及预加固施工技术

4.盾构法施工技术

1.工作井施工技术

2.超前小导管注浆加固

了解学习掘进方法的特点;小导管及管 棚的数据记忆

命题分析预测

浅埋暗挖法的掘进方式蹲•%呈,工作井施工技术是可以考案例。

0

>1» ( 经/典/例/题 )VVV

・・♦

89

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

(2)断面分成环形拱部、上部核心土、下部台阶

上台阶环形 开挖预留核 心土法

3方法的主要优点:

①因为开挖过程中上台阶留有核心土支承着开挖面,能迅 速及时地建造拱部初期支护,所以开挖工作面稳定性好。 ②核心土和下台阶开挖都是在拱部初期支护保护下进行 的,施工安全性好。

单侧壁

(1)适用于断面跨度大,地表沉降难以控制的软弱松散围

岩中的隧道施工。              [?

(2)开挖顺序1 (导坑)T (上台阶)⅛⅛

2

导坑法

双侧壁 导坑法

(眼镜工法)

(!)当隧道跨度駛鹏後Ii坑法无法保证的时候,可 采用双侧壁导坑爵

(2)速度较慢,成本较高;

(3)防水效果差。

中洞法、侧 洞法、柱洞 法及洞桩法

1.核心思想是变大断面为中小断面;

2.防水效果差。

浅埋暗挖法开挖方式中,将结构断画呼辱济工作 面、分步开挖的是3。    镇參

台雌是将雌断面分虹下多个工作 面、分步开挖。

下列喷锚暗挖开挖方式中,防水效果较差的是()。

A.全断面法

B.环形开挖预留核心土法

C.奴中隔壁CRD)

D.双侧壁导坑法

答案:D

双侧壁导坑法的。

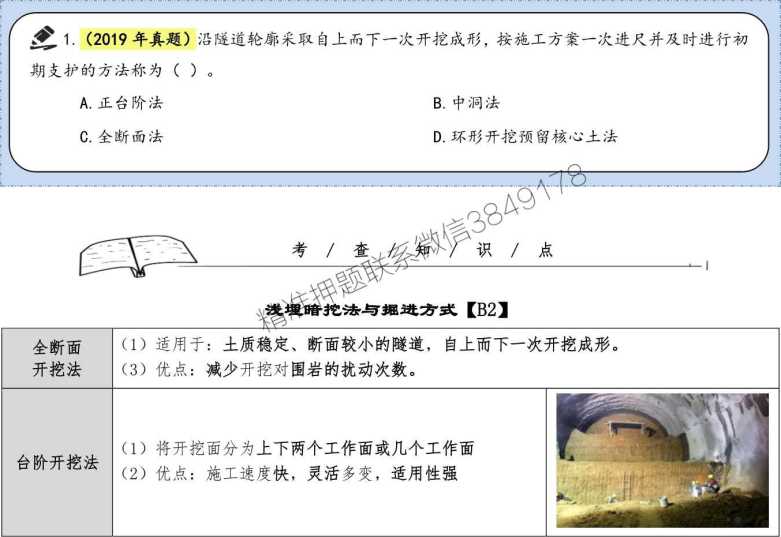

关于隧道全断面暗挖法施工的说法,错误的是()。

答案:D

90

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

10天浅埋暗挖法隧道施工[■

A∙ W^^M围岩的扰动變

B围岩必须有足够的自稳能力

C.自上面下一次开挖成形并及时进行初期支

D.适用于地表沉降难于控制的隧道施工

适用于土质稳定、断面较小的隧道,全 断面开挖是全部开挖,对土质的要求高。

>1» ( 、经/例/题 <|«

<-7                                                    A

£1.(经典习题)工作竖井施工和出土,施工安排各竖井同时施作,隧道相向开挖,以满足工期

要求。

【问题】简述隧道相向开挖贯通施工的控制措施。

考/查/知/识/点

工作井与马头门施工技术比2

施工准备

1竖井施工前,应对竖井及隧道范围内的地下管线、建(构)筑物进行调查,并应会同产 权单位确定保护方案;施工中,应加强对重要管线、建(构)筑物等的保护和监测。

(2)竖井施工范围内应人工开挖十字探沟,确定无管线后再产率8

3竖井井口防护应符合下列要求:竖井应设置防雨网&脑余M竖井应设置安全护栏,护 栏高度不应小于l∙2m;竖井周边应架设安鱷^^

锁口圈梁

⑵ 锁口圈梁处土方不得超挖,考嬲夢竅

(3)圈梁混凝土强度应达繆蕊簟矗力0%及以上时,方可向下开挖竖井。▲

4)锁口圈梁与格栅寝掺障求进行连接,井壁不得出现脱落。

提升系统

1竖井应设置一套起重吊装设备作为提升系统,起重吊装设备应由具备资质的单位安装、 拆除;安装完成后,应进行安全检验,合格后方可使用。

(2)竖井提升系统制作、安装应符合现行国家或行业标准的有关规定。

▲竖井开 挖与支护

(1)井口应设置挡水墙,四周地面应硬化处理,并应做好排水措施。

2)应对称、分层、分块开挖,每层开挖高度不得大于设计规定,随挖随支护每一分层的开 挖,宜遵循先开挖周边、后开挖中部的顺序。

3)初期支护应尽快封闭成环,按设计要求好格栅钢架的竖向连接及采取防止井壁下沉的措施。 喷射混凝土应密实、平整,不得出现裂缝、脱落,漏喷、露筋、空鼓和渗漏水等现象。

91

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

(4)施工平面尺寸和深度较大的竖井时,应根据设计要求及时安装临时支撑。

(5)严格控制竖井开挖断面尺寸和高程,不得欠挖,竖井开挖到底后应及时封底。

(6)竖井开挖过程中应加强观察和监测。当发现地层渗水,井壁土体松散、裂缝或支撑出现 较大变形等现象时,应立即停止施工,采取措施加固处理后方可继续施工。

马头门施 工技术

1.竖井初期支护施工至马头门处应预埋暗梁及暗桩,并应沿马头门拱部外轮廓线打入超前小 导管,注浆加固地层。

2•马头门的开挖应分段破除竖井井壁,宜按照先拱部、再侧墙、最后底板的顺序破除。隧道 掘进方式为环形开挖预留核心土法时,马头门施工步序如下:▲

3•马头门处隧道应密排三楊格栅钢架隧道格栅主筋应与格栅主筋、连接筋焊接牢固;隧道纵 向连接筋应与竖井主筋焊接牢固。         /Q

4.马头门开启应按顺序进行,同一竖井内的马惨亦歸同时施工。一侧隧道掘进15m后,方 可开启另一侧马头门。马头门标高不彦吸修遵循"先低后高”的原则。▲ 5•施工中严格贯彻“管超前、,嚟淞\寿挖、强支护、勤量测、早封闭"的十八字方针。

6.停止开挖时,应及肿堂婿絕封闭掌子面,因特殊原因停止作业时间较长时,应对掌子 面采取加强封闭措超

【答案】相向开挖的两侧相距约2倍管(隧)径时, 停止一侧开挖面作业,进行封闭;从另一侧开挖面作 贯通开挖。

[本题答疑】本题考查的是隧道贯通的要求。

窃考试时也许会这样问)

圈礴度应达到设计强度()及以上时,方可向下 开挖。

同一竖井内有南北两个马头门需要施工, 头门的施工要求有哪些?

70% O

2

后高的原则,不得同时施工,一W掘进 15m后,方可开启另一侧马头门。

■■••

92

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

10天浅埋暗挖法隧道施工[■

知识点

超前预支护及预加固施工技术

θ

〉〉〉( 经/典/例/题 )«]<

£l. (2016年真题)施工方案中开挖方法选用正台阶彳 检测长度仅为2m,两排小导管沿纵向搭接长度卷

Io超前小导管支护长度不足,

起到有效的超前支护作用。

【问题】小导管长度应该大于多?、參喘

、、黎爾隔导管纵向搭接不小于多少米?

考/查/知/识/点

超前预支护及预加固施工技术

①超前小导管应沿隧道拱部轮廓线外侧设置,根据地层条件可采用单层、双层超前小导管;其 环向布设范围及环向间距由设计单位根据地层特性确定。

③超前小导管应从钢格栅的腹部穿过,后端应支承在已架设好的钢格栅上,并焊接牢固,前端

嵌固在地层中,前后两排小导管的水平支撑搭接长度不应小于山。

技术 要点

⑥注浆材料可采用改性水玻璃浆、普通水泥单液浆 ⑧注浆施工应符合下列要求:

a.在砂卵石地层中宜采用渗入注浆法; 劈裂法等。

b.注浆顺序:应由下而上

d.注浆速度应不大于

双液浆等注浆材料。

、渗透注浆法;在黏土层中宜采用

相邻孔位应错开、交叉进行。

e.注浆施工期应进行监测,监测项目通常有地(路)面隆起、地下水污染等,特别要采取必要 措施防止注浆浆液溢出地面或超出注浆范围。

管棚 支护

2)技术要点

①工艺流程:测放孔位f钻机就位f水平钻孔f压入钢管f注浆f封口。 ②管棚应根据地层情况.施工条件和环境要求选用,并应符合以下要求: a.宜选用加厚的¢80C180ππn焊接钢管或无缝钢管制作;

b.钢管间距应根据支护要求予以确定,宜为300500mm;

c.双向相邻管棚的搭接长度不小于3mo

…・・

93

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

⑦管棚就位后,应按要求进行注浆;钢管内部宜填充水泥砂浆,以增加钢管强度和刚度。注浆 应采用分段注浆方法压力达到设定压力,并稳压5min以上,注浆量达到设计注浆量的80% 时,方可停止注浆。

初期 支护 施工

D格栅加工及安装

(2)首楊格栅拱架应进行试拼装,并应经建设单位、监理单位、设计单位共同验收合格后方可 批量加工。

(3)格栅拱架、钢筋网片应分类存放、标识,并应采取防锈蚀措施;运输和存放过程中应采取 防变形措施。

(7)在自稳能力较差的土层中安装格栅拱架时,应按设计要求在拱脚处打设锁脚锚管,以防止 拱架下况,锁脚锚杆(管)应与格栅焊接牢固,打入后耳密时注浆。

2)喷射混凝土                  汉/\ I

1喷射混凝土时,应确保喷射机供料用号喻户

2)喷射混凝土应分段、分片、缪跚行依次进行。分层喷射时,后一层喷射应在前一层 混凝土终凝后进行。、

3初期支护背后注浆整

(2)注浆管应与格栅拱架主筋焊接或绑扎牢固,管端外露不应小于100mm

3)背后回填注浆应合理控制注浆量和注浆压力,当注浆压力和注浆量出现异常时,应分析 原因,调整注浆参数。

4)注浆结束后,宜经雷达等检测手段检测回填效果,并应填写和保存注浆记录

二次 衬砌 施工

二次衬砌混凝土浇筑可采用组合钢模板或模板台车模板体系,施工前应编制专项方案。 混凝土浇筑采用泵送模筑,两侧边墙采用插入式振动器振捣,底部采用附着式振动器振捣。 混凝土浇筑应连续进行,两侧对称,水平浇筑,不得出现水平和倾斜接缝。

二次衬砌施工完成后应进行二次衬砌背后回填注浆施工,注浆应密实,可采用雷达探测进行 空洞检测。

喷射混凝土必须采用的外加剂是()。

因为喷射混凝土需要初凝时间近5min;终凝时间 ≤10min,凝固的越早,越安全;所以是速凝剂。

二次衬砌混凝土浇筑可采用()体系,施工前 应编制专项方案。

组合钢模板或模板台车模板

.•…

94

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

10天 浅埋暗挖法隧道施工

盾构法施工技术

0

考/查/知/识/点

盾构法施工[B2J

盾构机 选型

目前常用的盾构机类型分为土压平衡式和泥水平衡式两种。

按盾构的断面形状划分,有圆形和异型盾构两类,其中异型盾构主要有多圆形、马蹄形、类 矩形和矩形,目前在国内轨道交通建设中,已有矩形和类矩形盾构应用。

盾构选型 依据与 原则

1•选型依据

(!)工程地质和水文地质勘察报告。

(2)隧道线路及结构设计文件。

(3)断面大小。

(4)施工安全、工程环境风险因素、场地条件、环保要求。η(2)

(5)施工环境及其保护要求。

(6)工期条件。               彥次

(7)辅助施工方法。        七亥密

(8)类似工程施工经验。  q绯金S

2•基本原则:适用性囈磔麻涙性原则、经济合理性原则。

盾构接收 施工技术 要点

⑶ 当盾构到达距接縫幾 IOOm时,应对盾构姿态进行测量和调整。

(4)当盾构到达距接收工作井IOln内,应控制掘进速度和土仓压力等。

(5)当盾构到达接收工作井时,应使管片环缝挤压密实,确保密封防水效果。

(6)盾构主机进入接收工作井后,应及时密封管片环与洞门间隙。

土压平衡 盾构掘进 施工要点

(1)设定合理的土仓压力并保持土仓压力稳定。

(3)掘进中应监测和记录盾构运转情况、掘进参数变化和排出渣土状况,并应及时分析反馈, 调整掘进参数和控制盾构姿态。

(4)应根据工程地质和水文地质条件,实时向刀盘前方及土仓注入改良剂改良渣土状态。

95

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

泥水平衡 盾构掘进 施工要点

泥水平衡盾构掘进过程中,一边用泥浆维持开挖面的稳定,一边用机械开挖方式来开挖。渣 土由泥浆输送到地面。

(I)泥浆压力与开挖面的水土压力应保持平衡,排出渣土量与开挖渣土量应保持平衡,并应 根据掘进状况进行调整和控制。应根据工程地质条件,经试验确定泥浆参数,掘进中对泥浆 性能进行检测,并实施动态管理。

壁后注浆

管片壁后注浆分为:同步注浆、二次注浆、堵水注浆

盾构姿态 控制

1.线形控制的主要任务是通过控制盾构姿态,控制中心线误差

3.纠偏时应控制单次纠偏量,应逐环和小量纠偏,不得过量纠偏;“勤纠、少纠、适度"的 原则

【答案】C

[本题答疑】本题考查的是壁

温馨提示:

盾构考核多数为选择题的形 式出现,注意选择题考点即可。

W^ 考情预测 IllHlll

1.浅埋暗挖加固与支护技术、盾构法施工。(选择题)

2•竖井的施工要求。(选择题/案例题)

■■••

96

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

11天城市给水排水处理厂站工程[■

考纲要求

11天城市给水排水处理厂站工程

核心考点

核心素养聚焦

1.给水处理工艺

2.污水处理工艺

3.构筑物施工技术

4.功能性试验

1•各处理方法处理的杂质一一对应

2.各处理工艺流程对应的水质一一对应

3.无粘结预应力施工

4.水池的功能性试验

V(

理解学习给水处理方法及工艺,重点掌 握水池的功能性试验

命题分析预测

给水处理方法、处理工艺流程以选臀檢

察案例题    /山謬

IB居结预应力施工和水池功能性试验可以考

知识点

给水处理工艺

0

»[> ( 经 /典/ 例/题 二)VVV

£l. (2022年补考真题)下列属于一般地表水处理厂广泛采用的常规处理流程的是()。

A.沉淀一混凝一过滤一消毒          B.混凝一沉淀一消毒一过滤

C.混凝一沉淀一过滤一消毒          D.过滤一沉淀一混凝一消毒

▲常用给 水处理方 法

处理方法

去除物质

自然沉淀

用以去除水中粗大颗粒杂质

混凝沉淀

使用混凝药剂沉淀或澄清去除水中胶体和悬浮杂质。

过滤

去除经沉淀或澄清后剩余的细微杂质;或不经过沉淀,原水直接加 药、混凝、过滤去除水中胶体和悬浮杂质。

消毒

病毒和细菌,常用效度手段有加氯消毒、臭氧消毒和紫外消毒等。

…・・

97

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

软化

降低水中钙、镁离子含量,使硬水软化,常用方法主要有离子交换 法和药剂软化法。

除铁除猛

去除地下水中所含过量的铁、毓和氟,使水质符合饮用水要求,除 铁、鎰的常用方法有自然氧化法和接触氧化法。除氟的方法有化学 沉淀和吸附交换。

除臭、除味

有机物来源的臭、味可通过吸附、氧化或曝气等方法去除;藻类造成 的臭、味可通过微滤、气浮或投加除藻剂等方法去除。

▲常用给 水处理工 艺流程及 适用条件

工艺流程

适用条件________

2步:原水一简单处理(如筛网隔滤萝挚6

4涼较好(地下水)

3步:原水f接^

一般用于处理浊度和色度较低的湖泊水和 水库水,进水悬浮物一般小于IOONTU,水 质稳定、变化小且无藻类繁殖。

4步:原水f混凝一沉淀或澄清f过滤一消 毒

处理厂广泛采用的处理流程,适用于浊度 小于3NTU的河流水。

5步:原水f调蓄预沉f混凝f沉淀或澄清

-过滤f消毒

高浊度水二级沉淀,适用于含沙量大,沙 峰持续时间长的情况。

预处理和 深度处理

(1)按照对污染物的去除途径不同,预处理方法可分为氧化法和吸附法,其中氧化法又可 分为化学氧化法和生物氧化法。

①化学氧化法包括:氯气预氧化、高様酸钾氧化、紫外光氧化、臭氧氧化等预处理;生物 氧化预处理技术主要采用生物膜法。

②吸附技术有粉末活性炭、黏土吸附。

(2)深度处理。应用较广泛的深度处理技术主要有活性炭吸附法、臭氧氧化法、膜过滤、 光催化氧化法、臭氧一一活性炭、高猛酸钾一一活性炭联用法等。

1S

【答案】C

[本题答疑】一般地表水处理厂广泛采 程,适用于浊度小于3NTU的河簪,

温馨提示:

主要记忆两个表格左右的 意 对应。

・・・・

98

为考试时也许会这样问]

鉢解答 ]

下列饮用水处理方法中,属于深度处理的是O

A.活性炭吸附洪    B.臭氧活性炭法

C.氯气预氧化法    D.光催化氧化法

E.高毓酸钾氧化法

答案:ABD

深度处理方法有:臭氧氧化法、臭氧活 性炭法、活性炭吸附法、生物活性炭法、氧 化法、光催化、吹脱法等。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

11天城市给水排水处理厂站工程[■

当水质条件为水库水,悬浮物含量小于IOOmg / L时应 采用的水处理工艺是O

A.原水T筛网隔滤或消毒

B.原水->接触过滤一>消毒

C.原水-混凝、沉淀或澄清Ti滤一消毒

D.原水一调蓄预沉一混凝、沉淀或澄清TMMf消毒

^M: B

湖泊水和水库水,悬浮物小IoOmg/L, 三步:原水T接触过滤一消毒。

考/查/知/识/点

处理目的与方法、工艺【B1

处理目的

将输送来的污水通过必要的处理方法,便之达至啜型函水质控制标准后回用或排放。污 水中有机物浓度一般用生物化学需氧量y0陳姦享需氧量CoD)、总需氧量(TOD)和总 有机碳(TOO表示。 不咪分

▲处理方 法分类

1•物理处理方法:筛滤襄、贬竇翁2、离心分离等;处理设备主要有格栅、沉砂池、沉淀 池、离心机等。   、窿产

2.化学处理方法:中和、混凝、电解、氧化还原、汽提、萃取、吸附、离子交换和电渗析等。

3.生物化学处理方法:活性污泥法、生物膜法等。

4.污泥的处理方法:污泥厌氧消化、好氧消化,污泥脱水与干化以及最终处置(焚烧、填地 投海、制造建筑材料等)。

工艺流程

一级处理:主要针对固体悬浮物,常用物理法。

二级处理:主要针对胶体、溶解有机污染物,常用生物处理法,具体方式有活性污泥法和生 物膜法。

••… 99

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

深度处理:主要目的脱磷除氮;

深度处理使用的方法:混凝、沉淀(澄清、气浮)、过滤、消毒、必要时可采用活性炭吸附、 膜过滤、臭氧氧化和自然处理等工艺。

下列污水处理方法中,属于生物处理法的有()。

A.重力分离法     B.活性污泥法

C∙生物膜法      D.氧化塘法

E.紫外线法

答案:BCD

选项A为物理方法;选项E不是污水处理 雌。

污水处理方法中,属于物理处理法的是()。

A.氧化还原法     B.沉淀法

C.生物膜法      D.活性污泥法

答案:B

沉淀是S≡Λ沉淀,是物≡⅛⅛

£.1. (2018年真题)水池主体结构施工工艺流程如下,水池边线和与桩位测量定位T基坑支护与  :

降水TAT垫层施工TBT底板钢筋模板安装与混凝土浇筑TCT顶板钢筋模板安装与混凝土浇筑T D (功能性实验)

【问题】写施工工艺流程中工序ABCD的名称。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

11天城市给水排水处理厂站工程

考/查/知/识/点

构筑物施工[B2J

1)施工方案与流程

(1)整体式现浇钢筋混凝土池体结构施工流程

测量定位f土方开挖及地基处理一垫层施工f防水层施工f底板浇筑一池壁及柱浇筑f顶板浇筑f功 能性试验。.8]

3)单元组合式现浇钢筋混凝土水池工艺流程:测量定位一麦核挖及地基处理一中心支柱浇筑一池

底防渗层施工f浇筑池底混凝土垫层f池内防水层施工与 防水层施工f功能性试验。

2)施工技术要点

:浇筑一底板分块浇筑一底板嵌缝一池壁

模板、 支架施 工

③采用穿墙螺栓平衡験土浇筑对模板的侧压力时,应选用两端能拆卸的螺栓或在拆模板时可 拔出的螺栓,并应符合下列规定:

a.两端能拆卸的螺栓,中部应加焊止水环

b.螺栓拆卸后混凝土壁面应留有40-50mm深的锥形槽。

c.螺栓拆除后形成的螺栓锥形槽,应采用易密实、无收缩、具有足够强度、与池壁混凝土颜色 一致或者接近的材料封堵,封堵完毕后不得有收缩裂缝和湿渍现象。您间

e∙池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预 留操作窗口的施工方法。分层安装模板,每层层高不宜超过1. 5m分层留置的窗口的层高不宜 超过3m,水平净距不宜超过1.5m

技术要求

无粘结预应力筋施工需采用I类锚具

①施工工艺流程:

钢筋施工一安装内模板-〉铺设非预应力筋-安装托架筋、承压板、螺旋筋一铺设 无粘结预应力筋一外模板一混凝土浇筑一混凝土养护f拆模及锚固肋混凝土凿毛 -割断外露塑料套管并清理油脂一安装锚具一安装千8顶一同步加压一量测一回 油撤泵一锁定一切断无粘结筋(留IOomm)-整国縊线防腐一封锚混凝土。

无粘结 预应力 施工

张拉^

锚固肋锚固及封锚

无粘结预应力筋

布置安装

a∙锚固肋数量和布置;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m, 且锚固肋数量为双数。

b.安装时,上下相邻两环无粘结预应力筋锚固位置应错开一个锚固肋;应以锚固肋 数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长 度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。

d.无粘结预应力筋不应有死弯,有死弯时应切断。

101

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

e.无粘结预应力筋中严禁有接头。

张拉

a.预应力筋长度小于25m时,宜采用一端张拉;预应力筋长度大于25m而小于50m 时,宜采用两端张拉;预应力筋长度大于50m时,宜采用分段张拉和锚固。

b.安装张拉设备时,对直线的无粘结预应力筋,应使张拉力的作用线与预应力 筋中心重合;对曲线的无粘结预应力筋,应使张拉力的作用线与预应力筋中心 线末端重合。

c.无粘结预应力筋张拉时,混凝土同条件立方体试块抗压强度应满足设计要 求;当设计无具体要求时,不应低于设计混凝土强度等级值的75%o

封锚要求

a.凸出式锚固端锚具的保护层厚度不应小于J b.外露预应力筋的保护层厚度不应小孟翩驚

1mm

混凝土 施工

止水带 的安装

•…

102

③混凝土浇筑后的12h以内 养护剂等方式。

封锚混凝土强度等级不歴型儀:_______ 曇協這盖保湿养护

构混凝土强度等级,且不得低于C40

,保湿养护可采用洒水、覆盖、喷涂

后浇带浇筑应在两侧然土养护不少于42d后进行。后浇带混凝土的养护时间不应少于14d: 地下室底层墙、柱和上部结构首层墙、柱,宜适当增加养护时间。

大体积混凝土应进行保温保湿养护,保湿养护的持续时间不得少于14d。混凝土养护,控制浇 筑混凝土内外温差不大于25o

混凝土强度达到L2MPa前,不得在其上踩踏、堆放物料或安装模板及支架。

②塑料或橡胶止水带:采用热接,不得采用叠接;T形接头、十字接头和Y形接头,应在工厂 加工成型。

⑥止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。 不得穿孔或用铁钉固定就位。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

11天城市给水排水处理厂站工程[■

⑦混凝土结构中,止水带、遇水膨胀止水条和预埋注浆管可组合应用,以提高施工缝的防 水质量。

施工缝 设置

(1)混凝土底板和顶板,应连续浇筑不得留置施工缝;设计有变形缝时,应按变形缝分仓浇筑。 2)构筑物池壁的施工缝设置应符合设计要求,设计无要求时,应符合下列规定:

a.池壁与底部相接处的施工缝,宜留在底板上面不小于20OInm处;底板与池壁连接有腋角时, 直留在腋角上面不小于20Omm处;

b.池壁与顶部相接处的施工缝,直留在顶板下面不小于200ι≡处;有腋角时,宜留在腋角下部。 c.构筑物处地下水位或设计运行水位高于底板顶面8m时,施工缝处宜设置高度不小于200mm, 厚度不小于3∏∏∏的止水钢板。

拆模强 度要求

②采用整体模板时,侧模板应在混凝土强度能保睛荷贪棱角不因拆除模板而受损坏时(P46 桥梁2.5mpa),方可拆除;其他模板堂軍崩条件养护的混凝土试块达到表4. 2-2规定 强度,方可拆除。         献GVɔ

整体现浇混凝土底模板拆磐隸镰囂凝土强度___________________

构件类型

构曝度m)

达到设计的混凝土立方体抗压强度标准值的百分率(%)

≤2

≥50

2V跨度W8

≥75

>8

>100

梁、拱、壳

≤8

≥75

>8

≥100

悬臂构件

2100

塑料或橡胶止水带接头应采用()。

塑料或橡胶止水带应采用热接,不得 采用叠接。

下列施工工序中,属于无粘结预应力施工工序的有()。

A预留管道      B.安装锚具

C.张拉          D •压浆

E.封锚

答案:BCE

无粘结预应力施工没有管道,也无需 吸

……. 103

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

关于防水构筑物变形缝处橡胶止水带施工技术要求,错误 的是()。

A.填缝板应用模板固定牢固

B.止水带应用铁钉固定牢固

C.留置垂直施工缝时,端头必须安放模板,设置止水带

D.止水带的固定和安装,必须由项目技术员、质检员验收

#m: b

严禁在止水带上穿孔或用铁钉固定

1. (2021年真题)现浇混凝土水池满水试验应具备的条件有()。

A.混凝土强度达到设计强度的75%       B.池体防水层施工完成后

0.池体抗浮稳定性满足要求          D.试验仪器已检验合格

E.预留孔洞进出水口等已封堵

考/查/知/识/点

1试验必备条件与准备工作

1满水试验前必备条件

②池体的混凝土或砖、

构筑物满水试验【B2

③现浇钢筋混凝土池体的防水

计强度要求;池内清理洁净,池内外缺陷修补完毕。

防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封

锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。

④设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。

⑥池体抗浮稳定性满足设计要求。

⑦充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。

2)水池满水试验与流程

••…

104

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

11天城市给水排水处理厂站工程

Il

试验流程

试验准备f水池注水一水池内水位观测-蒸发量测定(注意:无盖水池测

-整理试验结论。

;有盖水池不測)

试验要求

①水池注水

向池内注水宜分3次;每次注 施工缝以上,检查底板抗渗质-注水时水位上升速度不宜超过 相邻两次注水的间隔时间不应, ②水位观测

利用水位标尺测针观测、记录: 水位测针的读数精确度应达1/ 测读水位的初读数与末读数之 测定的渗水量符合标准时,需二 ③蒸发量测定

池体有盖时可不测,蒸发量忽I 时,同时测定水箱中蒸发量卷

→Sit⅛⅛ι

j间隔2j -第一次注水3m⅛5≡5≡J≡ξg≡

水至设计水济 量,当无明显 2m∕do

小于24h。每

主水时的水位 IOmmo注水且 同的间隔时间 在续测定两次

间隔24h

[的1/3;对中、大型水池,可 渗漏时,再继续注水至第一次

次注水宜测读24h的水位下降1

值。应采用水位测针测定水位 E设计水深24h后,开始测读水 应不少于2做。测定时间必须二

宪盖时,需作蒸发量测定。每

一电十水位9m   4h后初读数

->第二)欠注水6mI

->第一次注水3m处£

先注水至池壁底部 注水深度。【2。"】

直,计算渗水量。

:位测针的初读数。

至续。

次测定水池中水位

~~»水池高12m

卜T•第三次注水9m处 卜•第二;欠注水6m⅛ 卜› 第一次注水3

▲满水试 验

(1)水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。

(2)渗水量合格标准。钢筋混凝土结构水池不得超过2L/ (m2 ∙ d)砌体结构水池不得超过 3L∕ (m2 ∙ d) o

2.构筑物气密性试验

试验必备 条件与准 备工作

(1)

(2)

(3)

(4)

需进行满水试验和气密性试验的池体,应在满水试验合格后,再进行气密性试验。

工艺测温孔的加堵封闭、池顶盖板的封闭、安装测温仪测压仪及充气截门等均已完成。

所需的空气压缩机等设备已准备就绪。

试压仪器精度符合要求。

试验要求

(1)测读池内气压值的初读数与末读数之间的间隔时间应不少于用h

气密性试 验标准

(2)每次测读池内气压的同时,测读池内气温和池外大气

(1)试验压力宜为池体工作压力的1.5倍。

(2) 24h的气压降不超过试验压力的20%.

[答案]CDE

[本题答疑】满水试验前必备条件:

(1)池体的混凝土或砖、石砌体的砂浆已达到设计强 度要求;池内清理洁净,池内外缺陷修补完毕。

(2)现浇钢筋混凝土池体的防水层、防腐层施工之 前;装配式预应力混凝土池体施加预应力且锚固端封锚 以后,保护层喷涂之前;砖砌池体防水层施工以后,石 砌池体勾缝以后。

(3)设计预留孔洞、预埋管口及进出水口等己做临时

建成池内气压相同的单位。

温馨提示:

况井下沉和箱涵顶进非常

105

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

封堵,且经验算能安全承受试验压力。

(4)池体抗浮稳定性满足设计要求。

(5)试验用的充水、充气和排水系统已准备就绪,经 检查充水、充气及排水闸门不得渗漏。

(6)各项保证试验安全的措施已满足要求;满足设计 的其他特殊要求。

(7)试验所需的各种仪器设备应为合格产品,并经具 有合法资质的相关部门检验合格。

窩考试时也许会这样问I

中水处理系统的配水井为矩形钢筋混?

构,平面尺寸为17.6 × 14.1,IlJ

9米。

【问题】配水井满水试验至少应分几次?分别列出每次 充水高度。

•“••

106

解答

答案:分三次,第一次3m处;第二次 6m处;第三次9m处。

3m 考情预测 ilium

1.给水处理工艺。(选择题)

2•污水处理方法及工艺。(选择题)

3•现浇水池。(选择题/案例题)

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

12天开槽管道施工

12天开槽管道施工

考纲要求

核心考点

核心素养聚焦

1•开槽管道施工技术

L沟槽开挖及管道回填

I掌握开槽管道施工的整个流程

命题分析预测

开槽管道施工技术选择题与案例题,考点密集。

( 经 /典/例/题 )«<]

/1. (2019年真题)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管; ④管道安装;⑤管道基础与垫层;⑥沟槽回填;⑦闭水试验。施工工艺流程:TA-►-►-►T

B→Co

【问题】写出施工方案中管道施工工艺流程中ABC的名称。

ʌ√

考/查/知/识

开槽楼道施工:

开槽管道施 工流程

测量放线一沟槽开挖一验槽飞氯囈後N普道安装一检查井砌筑f压力管道管节回填夯

实f功能试验一填毬______________________

沟槽底部开 挖宽度

l.B=D0+2× (bι+b2W'v^

式中B——管道沟槽底部的开挖宽度(mm)

Do..管外径mm);

bɪ——管道一侧的工作面宽度mm)

b2一一有支撑要求时,管道一侧的支撑厚度,可取150-

200mm

b3——现场浇筑混凝土或钢筋混凝土管渠一侧模板厚 度mm)

b^^^I *-------_.

B

……. 107

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

▲分层开挖 及深度

(1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m

2)人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0. 8m,直槽时不应小于0. 5m, 安装井点设备时不应小于1. 5m□

沟槽 开挖规定

▲ (1)机械开挖时槽底预留200-30Onim 土层,由人工开挖至设计高程,整平。険闾32。] 地面

× A

回填T-  -r

. 5OOmm                     tΠM开摺

回填

一 J   __        7 :二Q 2OO~3OOmm.人工开挖

(2)槽底不得受水浸泡或受冻,槽底局剪粗蕤遥泡时,宜采用天然级配砂砾石或石

灰土回填。         声吩

(3)槽底土层为杂填土、殿明爺 应全部挖除。

4)在沟槽边坡稔畛隊擁施工人员上下沟槽的安全梯。

支撑与支护

钢板桩和支撑长热规格根据开挖深度、宽度、土质情况和槽边荷载等经计算确定。沟槽 拉森钢板桩支护断面图如图5. 1-1所示。

拉森钢板桩

「             I        地面线

泰K     钢管支撑

≡≡f      杂填土

下水位

钢碓n      粉砂土

排水

^λ^ 砂土

、出承*沟槽拉森钢板桩支护断面图

1拉森钢板閣蔡钱艺:

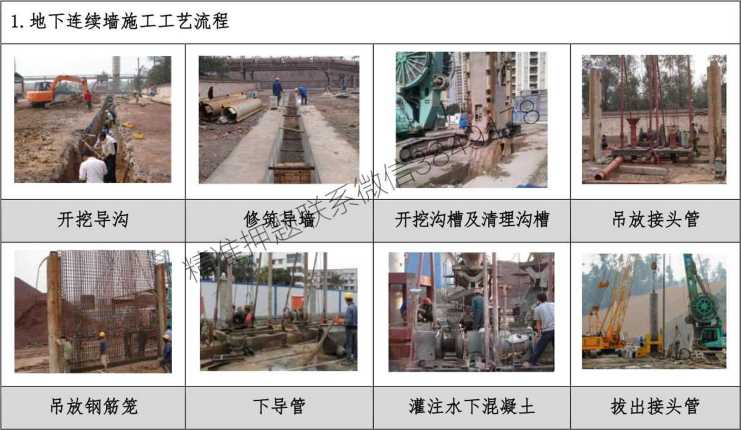

桩机就位f打设拉森钢板桩一沟槽开挖和支撑安装f管道基础一管道安装f沟槽回填和 支撑拆除一拉森钢板桩拔除一桩孔回填。

支撑体系拆除:支撑体系应分层、分段拆除,沟槽回填到一定高度后,方可拆除相应支撑 2)支撑与支护的一般要求:

①采用钢板桩等支护体系、规格尺寸应满足设计要求。

②支撑应随着挖土及时安装。

③应对支撑体系受力、沟槽及周边建(构)筑物变形进行监测。雨期及春季解冻时应加大 监测频率。

④施工人员应由安全梯上下沟槽,不得攀登支撑。

108

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

12天开槽管道施工

⑤钢板桩拔除后应及时回填粧孔且填实。采用灌砂回填时, 沉;有地面沉降控制要求时,宜采取边拔桩边注浆等措施。

非湿陷性黄土地区可冲水助

▲地基处理

(1)槽底局部超挖或发生扰动时,超挖深度不超过150mm时, 可用挖槽原土回填夯实,其压实度不应低于原地基土的密 实度;

(2)排水不良造成地基土扰动时,扰动深度在IOomm以内,宜 填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下 部坚硬时,宜填卵石或块石,并用砾石填充空隙找平表面。

(3)柔性管道地基处理宜采用砂桩、搅拌桩等复合地基。

(4)原状地基为岩石或坚硬土层时L管道工变難簪■层。

管道安装

(1)管节及管件下沟前准备工作。管宪津4⅜⅛Γ,必须对管节外观质量进行检查,排 除缺陷,以保证接口安装的密裁㈱

▲ (2)采用焊接接口时礁弊施向焊缝处齐平,内壁错边量不宜超过管壁厚度的20%, 且不得大于2mm膚道篩位置不得有十字形焊缝。

(3)采用电熔连鳖热熔连接接口时,应选择在当日温度较低或接近最低时进行;

(4)金属管道应按设计要求进行内外防腐施工和施作阴极保护工程。

▲刚性管道 沟槽回填的 压实作业符 合下列要求

(1)管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实 面的高差不应超过300mm

(2)分段回填压实时,相邻段的接槎应呈台阶形。采用轻型压实设备时,应夯夯相连;采 用压路机时,碾压的重叠宽度不得小于200mm

柔性管道 回填

(1)回填前,检查管道有无损伤或变形,对于有损伤的管道应修复或更换。

(2)管内径大于800≡的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。

(3)管基有效支承角范围应采用中粗砂填充并捣固密实,与管壁紧密接触部位,不得用土 或其他材料填充;管道中心标高以下回填时应采取防止管道上浮、位移的措施。

▲ (4)沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;管

50Omm以上部位,可用机械从管道轴线两侧同时夯实;绯顆填高度应不大于200mm

_________________________________户 C_______________

▲开槽施工 管道主要控 制项目

(1)原状地基的承载力;混凝土基础的强度;嗖簪硒JE实度。

(2)管道敷设:管道埋设深度、轴梦践譌緜■要求,无压力管道不得倒坡;刚性 管道应无结构贯通裂缝和明駿趣鹼、凄性管道的管壁不得出现纵向隆起、环向扁平 和其他变形情况;管鵰嶼緑率不得超过要求;管道铺设安装应稳固,管道安装后应 线形平直。唾/

【答案】A:⑤管道基础与垫层;B:⑦闭水试验;C: ⑥沟槽回填

[本题答疑】本题考查的是开槽管道施工的施工流程。

……. 109

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

實考试时也许会这样问I

解答

关于沟槽开挖的说法,正确的是()。

A.机械开挖时,可以直接挖至槽底高程

B.槽底土层为杂填土时,应全部挖除

C.沟槽开挖的坡率与沟槽开挖的深度无关

D.无论土质如何,槽壁必须垂直平顺

槽底土层为杂填土时,应全部挖除。

质量员发现个别管段沟槽胸腔回填存在采用推剪呢 沟槽Ti推土入槽不当施工现象,立即责令梦喋凝京

改。            味"

问:分析事件中施工队不当羅可能产生的后果,并 写出正确做法。

可能产生的后果:管道位移、破坏;正确 做法:应从沟槽两侧对称回填。

w^ 考情预测 ilium

1.开槽管道施工技术。(选择题/案例题)

•••••

IlO

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

13天不开槽管道施工

13天不开槽管道施工

考纲要求

核心考点

核心素养聚焦

1.不开槽管道施工方法

1•不开槽施工方法的选择

掌握不开槽施工方法的优缺点,管道

3.给水排水管道试验及管道修复

2•水压试验、严密性试验的要求

试验的项目以及管道修复方法的名称

命题分析预测

不开槽管道施工给水排水管道试验以輦题为主。

0

»!> ( 经/典/例/题 )VVV

.1.(经典例题)关穿越某城镇道路的燃气管道,管道材质为钢管,最适合的不开槽施工方法是()。

A.顶管法                        B.夯管法

C.盾构法                        D.定向钻

★不开槽施工 方法与适用 条件

施工工法

密闭m

4

盾构

浅埋暗挖

水平定向钻

夯管

优点

精度高

速度快

适用性强

速度快

速度快、 成本低

缺点

成本高

成本高

速度慢、成 本高

精度低

精度低

适用范围

给水排水管 道、综合管道

给水排水 管道、综 合管道

给水排水管 道、综合管 道

钢管、PE

钢管

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

适用管径 (mm)

300-4000

3000以上

1000以上

300-1200

200-1800

施工距离

较长

较长

较短

适用的 地质

各种土层

除硬岩外 的相对均 质底层

各种土层

砂卵石地层 不适用

含水地层 不适用、 砂卵石地 层困难

(1)当周围环境要求控制地层变形或无降水条

顶管顶进方法 的选择

衡顶管机施工;

(2)小口径的金属管道,当无.

宜采用封闭式的土压平衡或泥水平

ι Aq

2制要求且顶力满足施工要求时,可采用一次顶

盾构机选型

进的挤密土层顶管法X出务

:I干管道工程,直径一般在300Omm以上。

盾构法施工用

浅埋暗挖施工 方案的选择

在城区地下障碍物较复杂地段,采用浅埋暗挖施工管(隧)道会是较好的选择。

应根据管径、钢管力学性能、管道长度,结合工程地质、水文地质和周围环境条件,经 过技术经济比较后确定,并应有一定的安全储备;夯管法在特定场所有其优越性,适用 于城镇区域下穿较窄道路的地下管道施工。

夯管锤的 锤击力

顶管施工法分为人工顶管和机械顶管,机械顶管设

顶管施工法

顶管。

1)工作井、接收井施工

工作井、接收井常用的施工凝 沉井的组成部分包括羌負處霜

泥水平衡顶管和土压平衡

112

難強挖法、倒挂井壁法、沉井法等。

、隔墙、梁、底板,沉井法结构示意如图5. 1-4所示。

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

13天不开槽管道施工

安全护栏 /

5.1-4工作井沉井法结构示意图

(1)基坑准备:

①地下水位应控制在沉井基坑以下0∙ 5m,基坑内的水应及时排除;采用况井筑岛法制作 时,岛面标高应比施工期最高水位高出0∙ 5m以上

(2)沉井预制:

①结构的钢筋、模板、混凝土工程施工应符合设计要求;混凝土应对称、均匀、水平连 续分层浇筑,并应防止沉井偏斜。

②分节制作沉井:设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模 板或浇筑后节混凝土。

(3)下沉施工分为:排水下沉和不排水下沉。

(4)沉井封底分为:干封底和水下封底。     人9

2)顶管施工技术           多2^

(1)顶管进、出工作井时根据工程咿轍瓷地质条件、埋设深度、周围环境和顶进方

法,选择技术经济合理的技杳礴峰符合下列要求:

①工作井洞口封门拆鬱統蘇列要求

a.钢板桩工作井,廳龍或切割钢板粧露出洞口,并采取措施防止洞口上方的钢板桩下落。 b.采用沉井作为工作井结构时,应先拆除洞圈内侧的临时封门,再拆除井壁外侧的封板或 其他封填物。

c.在不稳定土层中顶管时,封门拆除后应将顶管机立即顶入土层

(2)管道顶进:

①管道顶进过程中,应遵循"勤测量、勤纠偏、微纠偏”的原则,控制顶管机前进方向 和姿态,并应根据测量结果分析偏差产生的原因和发展趋势,确定纠偏的措施。

②钢管顶管的中继间闭合焊接完成后,应对焊接部位进行100%的无损检测。

(3)顶管纠偏符合下列要求:

…….

113

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

▲起重设备或 垂直运输系统

①顶管过程中应绘制顶管机水平与高程轨迹图、顶力变化曲线图、管节编号图,随时掌 握顶进方向和趋势。

②在顶进中及时纠偏。

③采用小角度纠偏方式。

④纠偏时开挖面土体应保持稳定;采用挖土纠偏方式,超挖量应符合地层变形控制和施 工设计要求。

⑤刀盘式顶管机应有纠正顶管机旋转措施。

①起重设备必须经过起重荷载计算。

②使用前应按有关规定进行检查验收,合格后方可使用。

③起重作业前应试吊,吊离地面Iooinm左右时,耳好重 物捆扎情况和制动性能,确认安全后方可養(电2输工 作井内严禁站人,当吊运重物侵据施面底部小于

50OnIm时,操作人员方工吸瓣F

④严禁超负荷使用

⑤工作井上、礴Ik时必须有联络信号。

【答案】B

[本题答疑]本题考查的是不开槽施工方法与适用 条件。

••…

114

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

13天不开槽管道施工

知识点二

给水排水管道功能性试验

0

>»C

£.1. (2020年真题)关于给水排水管道功能性试验的说的年编是()。

A.给水管道的功能性试验分为闭水试触弊

B.压力管道水压试验采用内尊嗓/

C.无压管道的闭水试疇鑫段进行闭水试验

D.管道内径大于70Ornm时,可抽取1/3井段试验

考/查/知/识/点

给水排水管道功能性试验

1.基本规定

水压试验

(1)压力管道分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗 水量值,按设计要求确定。设计无要求时,应根据工程实际情况,选用其中一项值或同时 采用两项值作为试验合格的最终判定依据。

(2)压力管道水压试验进行实际渗水量测定时,宜采用注冲辞行。

(3)管道采用两种(或两种以上)管材时,宜按爾便3务由进行试验;不具备分别试验 的条件必须组合试验,且设计无具体要求时様期朱同管材的管段中试验控制最严的标 准进行试验。 ,

严密性 试验

(1)管道的严密性试验?^^⅛⅛■箱闭气试验

(2)全断面整体现轉髒囂皂无压管道处于地下水位以下时,或不开槽施工的内径大 于或等于1500Inmq編½凝土结构管道,除达到设计要求外,管渠的混凝土强度等级、抗 渗等级也应检验合格,可采用内渗法测渗水量,符合规范要求时,可不必进行闭水试验。

特殊管道严 密性试验

大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试 验合格,且设计无要求时,压力管道可免去预试验阶段,而直接进行主试验阶段。

管道的试验 长度池9]

(1)试验管段应按井距分隔,带井试验;若条件允许可一次试验不超过5个连续井段。

(2)当管道内径大于70Omm时,可按管道井段数量抽样选取1/3进行试验;试验不合格 时,抽样井段数量应在原抽样基础上加倍进行试验。

……. 115

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

2.管道试验方案与准备工作

压力管道 试验准备 工作

(1)试验管段所有敞口应封闭,不得有渗漏水现象;开槽施工管道顶部回填高度不应小于 0.5m,宜留出接口位置以便检查渗漏处。

2)试验管段不得用闸阀作堵板,不得含有消火栓、水锤消除器、安全阀等附件;

(3)水压试验前应清除管道内的杂物;

4)应做好水源引接、排水等疏导方案

无压管道 闭水试验 准备工作

1管道及检查井外观质量已验收合格;

2)开槽施工管道未回填土且沟槽内无积水;

3)全部预留孔应封堵,不得渗水;

4)管道两端堵板承载力经核算应大于水压力的角汽導预留进出水管外,应封堵坚固,

不得渗水;              J胎'

(5)顶管施工,其注浆孔封堵且用品痛謳求处理完毕,地下水位于管底以下;

6)应做好水源引接、排玄苗寥④

闭气试验 适用条件

1)适用于混凝土赞无鑫謚回填土前进行的严密性试验。

(2)闭气试验时,城早水位应低于管外底150mm,环境温度为一15-50(

3)下雨时不得进行闭气试验

管道内注 水与浸泡

1应从下游缓慢注入,注入时在试验管段上游的管顶及管段中的高点应设置排气阀,将 管道内的气体排除。

(2)试验管段注满水后,宜在不大于工作压力的条件下充分浸泡后再进行水压试验,浸泡 时间要求:

①球墨铸铁管(有水泥砂浆衬里)、钢管(有水泥砂浆衬里)、化学建材管不少于24h ②内径大于Iooomm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管 不少于72h

③内径小于Ioool≡的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管 不少于48ho

3.试验要点与合格判定

水压试验

1.试验过程:                           人[名

预实验阶段     !         呈義阶段

实验压力30分钟)    U丿勲匾p(15分钟)   工作压力30分钟):

:期间有压力降可注水补氏忠多唯力降在允许范围内     无漏水

:_________一吏渗亜要攀齡一________________________________________

2.补充:水压试验时,修籲补缺陷;遇有缺陷时,应做出标记,泄压后修补

闭水试验

(1)试验水头的确定方法:试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上 游管顶内壁加2m计;试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计 水头加2m计;计算出的试验水头小于Ion1,但已超过上游检查井井口时,试验水头应以上游 检查井井口高度为准。

(2)从试验水头达到规定水头开始计时,观测管道的渗水量,直至观测结束,应不断地向试 验管段内补水,保持试验水头恒定。渗水量的观测时间不得小于30min,渗水量不超过允许 值试验合格。

♦・・

116

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

13天不开槽管道施工

闭气试验

(1)将进行闭气试验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在 规定闭气时间测定管道内气体的压降值。

(2)管道内气体压力达到2000Pa时开始计时,满足该管径的标准闭气时间规定时,计时结 束,记录此时管内实测气体压力P,P21500pa则管道闭气试验合格,反之为不合格。

【答案】D

[本题答疑】本题考查的是给排水管道功能性试验。 给水管道功能性实验是水压试验;选项B无压管道的 严密性试验条件均需的情况下,可以采用内渗法;选 项C, 一次不超过5个井段。

自考试时也许会这样问]

温馨提示:

S 无压管道试验项目是严密 性试验,严密性试验闭水试验 和闭气试验两种试验方法。

解答)

关于无压管道功能性试验的说法,正确的是()。

A.当管道内径大于70Omm时,可抽取1/3井段数量进行试验

B.污水管段长度30Omm时,可不作试验

C.可采用水压试验

D.试验期间渗水量的观测时间不得小于20分钟

当管道内径大于70Omm时,可 抽取1/3井段数量进行试验。

”\N 考情预测 Iiiiiiii

1.不开槽管道施工方法(案例题)

2.给水排水管道功能性试验(选择题)

117

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

第14天城镇燃气管道工程

考纲要求

核心考点

核心素养聚焦

1城镇燃气管道工程施工

L燃气管道的安装要求

2.燃气管道的分级

3功能性实验

掌握燃气管道施工的整个流程,掌握燃气 管道的实验项目,了解燃气管道的各附件 名称。

命题分析预测

燃气管道的实验及回填选择题与案撅.管道的施工及分级以选择题为主。

B

»[> ( 经/典/例/题 )VVV

1. (2023年两天考三科)工作压力为0.2MPa的城镇燃气输配管道属于()。

A.高压燃气管道

B.次高压燃气管道

C.中压燃气管道

D.低压燃气管道

考/查/知/臥

装镇燃气F^^^^⅛⅜B2]

燃气管 道的 分级

压力(MPa)

高压燃气管道

A

2. 5<PN≤4. 0

B

1. 6<PN≤2. 5

次高压燃气管道

A

0.8<PN≤1.6

B

0. 4<PN≤0. 8

中压燃气管道

A

0. 2<PN≤0. 4

B

0. 01<PN≤0.2

•…

118

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

14天城镇燃气管道工程

低压燃气管道

PN≤O. Ol

一般由城市高压B燃气管道构成大城市输配管网系统的外环网。高压B燃气管道也是给大 城市供气的主动脉。

燃气管 道穿跨 越施工 技术

水平定向钻

水平定向钻是指使用水平定向钻机、控向仪器等设备,按预先设计的轨迹进行 导向孔钻进、扩孔和拉管,完成地下管道铺设的施工方法。

1一般要求:

①施工前,应勘察施工现场,掌握施工地层的类别和厚度、地下水分布、现场周 边的建(构)筑物与地下管线的位置以及交通状况等。

②施工单位应根据设计人员的现场交底再含程设计图纸,对设计管线穿越段进 行探测,核实施工现场既有地下發料編埋深和位置,并编制该工程的施工 组织设计,涉及危险性餐右喚感盍要部位、关键环节等还应编制专项方案。 ▲③钻进设备进磐礫施9、调试,钻进设备进场后应对设备包含钻具、仪 器进行验收。喷後2应在标定的检验期内。

④钢管健看应进行外观检验和射线检测,并进行防腐处理。

⑤施工工作坑位于道路内时,应按管理部门的要求进行申报,路面恢复处理应 符合道路管理部门的要求。

▲ (2)导向孔钻进轨迹的施工设计:定向钻施工应对钻孔轨迹进行监控,应保 证铺管的准确性和精度要求符合设计要求。在理想状态下的轨迹为"斜直线段一 曲线段f水平直线段-曲线段f斜直线段"组合。

夯管施工

夯进的管道应为钢管,在燃气管道铺设中,夯进管道一般作为钢套管使用。夯管 长度一般不超过80mo

管道敷

设技术

管道安装基 本要求

①地下的燃气管道不得在建筑物和大型构筑物下面穿越。

▲②覆土厚度的要求:机动车道20.9m人行道及田地下的最小直埋深度扌 0. 6m o

③地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越, 并不宜与其他管道或电缆同沟敷设。当需要同沟敷设时,必须采取有效的安全防 护措施。                       n

▲a.穿越铁路的燃气管道,其外应加套管,吏押(為口下要求:

套管埋设的深度应符合铁路管理部9的聘21宜采用钢管或钢筋混凝土管;内 径应比燃气管道外径大10缨∕雌您矗与燃气管的间隙应采用柔性防腐、防 水材料密封,其一電脑降若;端部距路堤坡脚外的距离不应小于2. Onu

对口焊接

①通常采殿帽鑑眩手动萌芦吊管找正对圆的方法,不得强力对口。

②对口時編擁纵向焊缝(螺旋焊缝)相互错开,间距应不小于IOOmm弧长。

③对口完成后应立即进行定位焊,定位焊的焊条应与管口焊接焊条材质相同。

④定位焊完毕拆除对口器,进行焊口编号,对好的口必须当天焊完。

管线回 填及警 示带 敷设

沟槽 回填

(1)管道两侧及管顶以上0.5m内应采用砂土或素土,回填土,不得含有碎石、 破块等杂物,且不得采用灰土回填。

2)回填土应分层压实,每层虚铺厚度宜为0∙2s0∙3m,管道两侧及管顶以上 O. 5m内的回填土必须采用人工压实,管顶O. 5m以上的回填土可采用小型机械 压实,每层虚铺厚度宜为0.25s0.4m

・・・・・・ 119

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

(3)回填土压实后,应分层检查密实度,

并做好回填记录。

钢管警示带 敷设

1埋设燃气管道的沿线应连续敷设警示带。警示带敷设前应将敷设面压平,并 平整地敷设在管道的正上方且距管顶的距离宜为0. 3-0. 5m,但不得敷设于路基 和路面里。

(2)警示带宜采用黄色聚乙烯等不易分解的材料,并印有明显、牢固的警示语, 字体不宜小于IOOmmXloOmn1

(3)埋地管道沿线应设置里程桩、转角桩和警示牌等永久性标志。

燃气管 道附属 设备安 装

阀门

阀门是用于启闭管道通路或调节管道介质流量的设备。

1方向性:要求介质单向流通,如安今机减压阀、止回阀等。截止阀为了便 于开启和检修,也要求介质由下泸

补偿器

①补偿器常安装在阀门菖至够漆爲方向),利用其伸缩性能,方便阀门的拆 卸和检修。斗。

②安装电老通同籲不得偏斜;不得用补偿器变形调整管位的安装误差。

绝缘接头与 绝缘法兰

焊接后的绝缘接头、绝缘法兰与管线应按管线补口要求进行防腐

凝水缸

凝水缸的作用是排除燃气管道中的冷凝水和石油伴生气管道中的轻质油。管道 敷设时应有一定坡度,以便在低处设凝水缸,将汇集的水或油排出。

放散管3

[2022]

专门用来排放管道内部的空气或燃气的装置。在管道投入运行时,利用放散管 排出管内的空气;在管道或设备检修时,可利用放散管排放管内的燃气,防止 在管道内形成爆炸性的混合气体。放散管应装在最高点和每个阀门之前(按燃 气流动方向)。放散管上安装球阀,燃气管道正常运行中必须关闭。

阀门井

为保证管网的安全与操作方便,燃气管道的地下阀门宜设置阀门井。井筒结构 可采用砌筑、现浇混凝土、预制混凝土等结构形式。

功能性 实验

燃气管道安装完成后,应依次进行清扫、强度试验、严密性试验。采用水平定向钻施工的管 道,在回拖前对预制完成的管道进行强度试验,回拖完成后按照汽计要求进行严密性试验。 进行强度试验和严密性试验时,所发现的缺陷必须待试验A丸耳呈次气压后方可进行处理, 处理后应重新进行试验。

L吹扫:气体吹扫或清管球清扫。     ,m3

▲气体吹扫每次吹扫钢质管道长度至寒锋僦,聚乙烯管道每次吹扫长度不宜大于IOOOmo 2•强度试验,试验压力为设计^^S⅜倍。

3.严密性试验,稳压2憾圈麻记录不应少于1次,修正压力降小于133Pa为合格。

【答案】C

[本题答疑]本题考查的是城镇燃气输配管道输配压 力(表压)分类。

120

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

14天城镇燃气管道工程

暫考试时也许会这样问I                 W:解答

安装后需进行管道吹扫,强度试验和严密性试验的是

OWo

A.供热          B.供水

C.燃气          D.排水

燃气管道。

下列设备中,应用于城镇燃气管网的有()。

A.排水器        B.排潮管             公

C.放散管     D辛联器     道

E.除污器         味务®

9遍扇管道附属设备:阀门、补偿器、排 院器(凝水器、凝水缸)、放散管。

下列燃气和热水管网附属设覇[属于燃气管网独有的 是()。

A.阀门         B才噜装置

C.凝水缸        D.排气装置

凝水缸。

高压和中压A管道用哪种()。

A.钢管          B.铸铁管

C.聚乙烯管       D.聚氯乙烯管

钢管。

考情预测 Iiiiiiii

1•燃气管道的施工。(选择题/案例题)

2.燃气管道的试验。(选择题)

……. 121

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

15天城镇供热管道工程

考纲要求          核心考点            核心素养聚焦

1 •城镇供热管道工程施工

1.供热管道分类

2.供热管道焊接及供热管道的试验

3.支架及补偿器的特点

掌握管道焊接及供热管道试验要求;支架 与补偿器了解其特点、优缺点即可

命题分析预测

管道焊接、试验选择题与案例题,支架,『愕了解其特点、优缺点以选择题为主。

[»[> ( 经 /典/ 例/题 )<]«]

1.(经典例题)某供热管网的设计压力为1.6MPa,其严密性试验压力应为(MPao

A. 1.4                                             B. 1.6

C. 1.8                                             D. 2.0

供热管道 分类

按热媒 种类▲

高压、中压、低压蒸汽热网

热水热网

高温热水热网(t>100oC)

低温热水热网(t≤100oC)

按所处 位置

一级管网

由热源至热力站的管网

二级管网

由热力站至热用户的管网

按敷设 方式▲

管沟敷设

可分为:通行、半通行、不通行管沟(隧道)

架空敷设

可分为:高支架、中支架、低支架

♦“… 122

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

15天城镇供热管道工程

直埋敷设

管道直接埋设在地下,无管沟

按供、 回

供水管(汽网时:供汽管)

向热力站或热用户供给热水的管道

回水管(汽网时:凝水管)

从热用户或热力站回送热水的管道

管道安装 与焊接

①在管道中心线和支架高程测量复核无误后,方可进行管道安装。

▲②管道安装顺序:应先安装主线,再安装检查室,最后安装支线。

③管道安装坡向、坡度应符合设计要求。

▲⑤管道两相邻环形焊缝中心之间的距离应大于钢管外径,且不得小于150mm

⑥套管安装要求:

a∙当穿墙时,套管的两侧与墙面的距离应大G

20mm;当穿楼板时,套管高出楼板面磐獎灭¥

50mm o                / 己

b.套管与管道之间的空隙嚇離窿材料填塞。

(三)不合格焊縫的津杳篇*下列要求:

d.部缺陷只允许返修二次。

e.同一部位的返修次数不应超过两次。

支架、 吊架

名称

作用

支 架

固定支架

固定支架主要用于固定管道,均匀 分配补偿器之间管道的伸缩量,保 证补偿器正常工作。

多设置在补偿器和附件旁。固定 支架承受作用力较为复杂

滑动支架

能使管道与支架结构间自由滑动的 支架,其主要承受管道及保温结构 的重量和因管道热位移摩擦而产生 的水平推力。

形式简单,加工方便,使用广泛

滚动支架

滚动支架是以滚动摩擦代替滑动摩 擦,以减少管道热伸缩时的摩擦力。 可分为滚柱支架及滚珠支架两种C∕

滚柱支架用于直径较大而无横向 位移眼道;滚珠支架用于介质 幽感畲、管径较大而无横向位 篤的管道。

导向支架

导向支架的作席巒置能支架上 滑动編线。

一般设置在补偿器、阀门两侧或 其他只允许管道有轴向移动的地 方。

吊 架

普通刚性 吊架

遍吊架由卡箍、吊杆、支承结 构组成,主要用于伸缩性较小的管 道。

加工 安装方便,能承受管道荷载 的水平位移。

弹簧吊架

弹簧吊架适用于伸缩性和振动性较 大的管道。

形式复杂,在重要场合使用。

另:1•管道支架、吊架处不应有管道焊缝。

2.有补偿器装置的管段,补偿器安装前,管道和固定支架之间不得进行固定。

・・・• 123

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

补偿器

设置于管道上的补偿器的作用:补偿因供热管道升温导致的管道热伸长,从而释放温度变 形,消除温度应力,避免因热伸长或温度应力的作用而引起管道变形或破坏,以确保管网 运行安全。

名称

补偿来源

特点

自然补偿

利用管路几何形状所具有的弹 性来吸收热变形。

最常见的是将管道两端以任意角度相接, 多为两管道垂直相交。自然补偿的缺点是 管道变形时会产生横向位移,而且补偿的 管段不能很大。

I ^ð________________________

波纹管 补偿器

靠波形管壁的弹性律吸2 热胀或冷缩,吃胖0

班发百构紧凑,只发生轴向变形,与方 形补偿器相比占据空间位置小;缺点是制 造比较困难,耐压低,补偿能力小,轴向推 力大。

球形补偿器

利竊体的角位移来补偿管道 的热伸长而消除热应力的,适 用于三向位移的热力管道。

优点是占用空间小,节省材料,不产生推 力;但易漏水、漏汽,要加强维修。

套筒式 补偿器

内外管的间隙用填料密封,内 插管可以随温度变化自由活 动,从而起到补偿作用。

安装方便,占地面积小,流体阻力较小, 抗失稳性好,补偿能力较大;缺点是轴向 推力较大,易漏水漏汽,需经常检修和更 换填料,对管道横向变形要求严格。

方形补偿器

利用刚性较小的回折管挠性变 形来消除热应力及补偿两端直 管部分的热伸长量。

其优点是制造方便,补偿量大,轴向推力 小,维修方便,运行可靠;缺点是占地面积 较大。

阀门

名称

特点

闸阀

全启或全闭操作的阀门;分为明杆式和暗城古;承封性能好;当管径大于

DN50mm时宜选用闸阀。        C   '

_______________,nf)_________________

截止阀

安装时应注意方向性[老簿球玉得装反

柱塞阀

用于密封要姦使用在水、蒸汽等介质上;特点是密封性好、

寿命较高。________________________

止回阀

阀前阀后介质的压力差进行自动启闭的阀门;它的作用:使介质只做一个 定方向的流动,而阻止其逆向流动。

蝶阀

全开全闭操作;带传动机构的蝶阀,必须垂直安装;启闭方便、迅速且较 省力。

球阀

启闭迅速,结构简单,密封性能好

安全阀

安全保护性的阀门;安全阀分为杠杆式、弹簧式、脉冲式。

*•■…

124

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

15天城镇供热管道工程

减压阀

主要用于蒸汽管路,靠开启阀孔大小对介质进行节流而达到减压的目的

疏水阀

疏水阀安装在蒸汽管道的末端或低处,主要用于自动排放蒸汽管路中的凝 结水。

平衡阀

作用:对供热系统管网的阻力和压差等参数加以调节和控制。

供热管道 功能性 试验

一级管网及二级管网应进行强度试验和严密性试验;

强度试验的试验压力为1.5倍设计压力,且不得低于0.6MPa

严密性试验的试验压力为L 25倍设计压力,且不得低于0.6Mpa

【答案】D

【本题答疑】供热管道功能性试验,电

;验

压力为1.5倍设计压力,且不嗨FiiPa;严密性 试验的试验压力为1.25倍设计压力,且不得低于

0.6MPao

1•供热管道的焊接。(选择题/案例题)

2•供热管道支架及补偿器的特点。(选择题)

125

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

16天城市综合管廊、生活垃圾填埋处理、海绵城市建设

考纲要求

核心考点

核心素养聚焦

1•城市综合管廊分类与施工方法

2.城市综合管廊施工技术

3•生活垃圾填埋处理工程

4•海绵城市建设施工技术

1.综合管廊类型及布置要求

2•综合管廊防水技术

3.HDPE膜铺设要求

4•渗透技术

掌握综合管廊的类型与布置要求

命题分析预测

海绵城市建设是今年新增收IJ

啜&以选择题为主。

考/查/知/识/点

▲综合管廊 类型

1.干线综合管廊(独立分舱)机动车道、道路绿化带下;

2.支线综合管廊(单舱或双舱)道路绿化带、人行道或非机动车道下;

3.缆线综合管廊(浅埋沟道)人行道下。

▲管线的布 置要求 【B1

(1)天然气管道应在独立舱室内敷设;

(2)热力管道采用蒸汽介质时应在独立舱室内敷设;

(3)热力管道不应与电力电缆同仓敷设(温度高太高,电缆会燃烧);

(4) IlOkV及以上电力电缆不应与通信电缆同侧布置。

5)给水管道与热力管道同侧布置时,给水管道宜布置在热I甘道下方。

⑹进入综合管廊的排水管道应采取分流制,雨水纳衣卷备協可利用结构本体或采用管 道方式;污水应采用管道排水方式,宜设咼底部。(防止污染其他管线)

管廊施工

1•综合管廊主要施工方法:明挖射项磁构法、浅埋暗挖法等。

2.主要材料宜选用高性能勲蓊瀟發度钢筋;地下工程部分宜采用自防水混凝土。

3.混凝土底板和叫麴樽微敏筑不得留置施工缝。_________________

竇考试时也许会这样问I

:龍解答 )

O综合管廊(独立分舱)机动车道、道酶化带下

干线

给水管道与热力管道同侧布置时,给水管道宜布置在热力

WMO

下方

*•■…

126

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

16天城市综合管廊、生活垃圾填埋处理、海绵城市建设

知识点二

城市综合管廊施工技术

考/查/知/识/点

现浇钢 筋混凝 土结构

(1)综合管廊模板施工前,应根据结构形式、施工工艺、设备和材料供应条件进行模板及支架 设计。

(2)混凝土的浇筑应在模板和支架检验合格后进行。Yq龜应防止离析;连续浇筑时,每层浇 筑高度应满足振捣密实的要求。     。白胎'

(3)先浇筑混凝土底板,待底板混耗由^^学5MPa,再搭设满堂支架施工侧墙与顶板。

预制拼 装钢筋 混凝土 结构

(I)构件堆放的场地应平整意。审法具有良好的排水措施。

(2)构件的标识应朝您布[/▲

(3)构件运输及吊装侖,混凝土强度应符合设计要求。当设计无要求时,不应低于设计强度的

75%o

综合管 廊防水 技术

(1)综合管廊防水等级为二级以上,结构耐久性要求100年以上。

(2)综合管廊现浇混凝土主体结构采用防水混凝土进行自防水。

(3)在结构自防水的基础上,辅以柔性防水层。柔性防水层一般以防水卷材和涂料防水层为主。

(4)止水带埋设位置准确,其中间空心圆环与沉降缝及结构厚度中心线重合

基坑 回填

(1)基坑回填应在综合管廊结构及防水工程验收合格后进行。回填材料应符合设计要求。

(2)回填高度符合设计要求;基坑不得带水回填,回填应对称分层夯实。

(3)回填时不得损伤管廊主体、管廊无沉降和位移。

(4)综合管廊两侧回填应对称、分层、均匀。管廊顶板上部IOOOlnm范围内回填材料不得使用 重型及振动压实机械碾压。

运营 维护

(1)综合管廊建成后,应由专业单位进行日常维护。

(2)综合管廊内的各专业管线单位应配合综合管廊日常管理单舉僧,确保综合管廊及管线的 安全运营。                     d及

(3)综合管廊投入运营后应定期检测评定,对泉縫瞬体、附属设施、内部管线设施的运行 状况应进行安全评估,并应及时处理健貿蒙

■考试时也许会督鹹产             :能解答 ]

先浇筑混凝土底板,待底板混凝土强度(),再搭设满堂 支架施工侧墙与顶板。

大于5MPa

综合管廊两侧回填应对称、分层、均匀。管廊顶板上部 ()回填材料不得使用重型及振动压实机械碾压。

IOOOmm范围内

・・• 127

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

^■11 21天通关秘笈I

综合管廊投人运营后应(),对综合管廊本体、附属设 施、内部管线设施的运行状况应进行安全评估,并应及时处理 安全隐患。

定期检测评定

生活垃圾填埋处理工程施工

[>» ( 经 / 自初 / 题   )VVV

L........#^----------------ʌ^

£l. (2022年补考真题)关于膨涧土防水毯施工的说法,正确的有()。

A.发现缺陷,修补范围宜大于破损范围30Omm «                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                 i

B.必须在平整场地上铺设

C.现场铺设的连接应采用搭接

D.下雨时尽快铺设

!       E.铺设时,搭接宽度为250±50mm                                           ?

I                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                          i

考/查/知/识/点

生活垃圾填埋处理工程施工

膨润土防 水毯

膨润土防水毯施工           彦啰以

(1)膨润土防水毯应贮存在防水、防潮身憂埶的库房内,并应避免暴晒、直立与弯曲。 膨润土防水毯不应在雨雪天气下旗^^

(2)膨润土防水毯施工>^^易■定:

1)应自然松弛与基础隱陵 不应折皱、悬空。

2)应以品字形分布,不得出现十字搭接。

3)边坡施工应沿坡面铺展,边坡不应存在水平搭接。

(3)施工时当边坡铺设膨润土防水毯时,严禁沿边坡向下自由滚落铺设。坡顶处材料应埋入 锚固沟锚固。

(4)膨润土防水毯的连接应符合下列规定:

1现场铺设的连接应采用搭接。搭接膨润土防水毯应在下层膨润土防水毯的边缘15Omm处 撒上膨润土粉状密封剂。

2)搭接宽度为250 + 50mmo

♦“… 128

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

16天 城市综合管廊、生活垃圾填埋处理、海绵城市建设

5)在膨润土防水毯施工完成后,应采取有效的保护措施,任何人员不得穿钉鞋等在上面踩 踏,车辆不得直接在上面碾压。验收以后,应做好防水、防潮保护。

HDPE膜铺 设要求

HDPE膜应存放在干燥、阴凉、清洁的场所,远离热源并与 其他物品分开存放。贮存时间超过两年以上的,使用前应 进行重新检验。HDPE膜铺设时应符合下列要求: 1铺设应一次展开到位,不宜展开后再拖动 2)应为材料热胀冷缩导致的尺寸变化留出伸缩量 3)应对膜下保护层采取适当的防水、排水措施

4) HDPE膜铺设过程中必须进行搭接宽度和焊缝质量控 制,并按要求作好焊接和检验记录。

5)车辆不得直接在HDPE膜上碾压     λO)^

HDPE 膜焊接

1•焊接工艺分为双缝热熔焊接、精瞧'镰

2.焊缝非破坏性检测:双替磯轟海气压检测;单封挤压焊缝用真空、电火花

3.每个焊接人员和穗较籥天在进行生产焊接之前,应在监理的监督下进行HDPE膜试验 性焊接,检查焊接飛富是否达到焊接要求。

4•试验焊接完成后,试块测试撕裂强度、抗剪强度。

垃圾填埋 场环境 保护

1.垃圾填埋场选址、设计、施工及运行都与环境保护密切相关

2.生活垃圾填埋场场址的位置及与周围人群的距离应依据环境影响评价结论确定,并经地方 环境保护行政主管部门批准。

3•垃圾填埋场选址,应考虑地质的结构、地理水文、运距、风向等

(1)垃圾填埋场必须远离饮用水源,尽量少占良田,利用荒地和当地地形。一般选择在远离 居民区的位置,填埋库区与敞开式渗沥液处理区边界距居民居住区或人畜供水点等敏感目标 的卫生防护距离,应通过环境影响评价确定。

(2)生活垃圾填埋场应该设在夏季主导风向的下风处

【答案】ACE

【本题答疑】A正确;当发现缺陷时,应及时采取修补 措施,修补范围宜大于破损范围300mmB错误;膨网 土防水施工应符合下列规定:       族*

1)应自然与基础层贴实,不应折皱、悬羲鬱於∕ 2)应以品字形分布,不得出现十識修科

3 )边坡施工应沿坡面铺展,边坡福存在水平搭接。故 不必须平整场地上铺设。

C正确;现场铺设的连接应采用搭接。D错误;膨润土 防水毯不应在雨雪天气下施工。E正确;搭接宽度为250 50mmo

・・

129

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

甯考试时也许会这样问]                 ' ?:解答 )

生活垃圾填埋场填埋区防渗系统结构层,自上 而下材料^序,正确的是()。

A±X布、GCL 垫、HDPE

B.±X布、HDPE 膜、GCL

C.HDPE 膜、±X布、GCL

D.HDPE 膜、GCL 垫、±X

答案:B

±X布主要起到保护HDPE膜的作用,HDPE膜 在中间,是最重要的防渗层。

HDPE膜铺设工程中,不属于挤压焊接检對时 目的是()。           味笋Z

A.观感检测      B.%酶J

C∙真空检测      D.破坏性检测

^^: B

气压检测是用于双缝热熔焊。

生活垃圾填埋场应设在当地()季主导方向的 下风处。

夏季,因为夏季垃圾填埋场的污染最严重。

生活垃圾填埋场一般应选在()。

A.直接与航道相通的地区

B.石^及岩区

C.当地夏季主导风向的上风向

D.远离水源和居民区的荒地

答案:D

垃圾填埋场会污染地下水,污染空气,会吸引鸟 类,AB选项错的非常离谱,选项C应该是下风侧。

知识点四

工技术

渗透技术 [B21

透水铺装

透水铺装是指可渗透、滞留或渗排雨水并满足一定要求的地面铺装结构。

1一般要求

(1)透水铺装地面材料宜首选材料本身透水的透水砖进行铺装。

(2)透水路面自上而下宜设置透水面层、透水找平层和透水基层,透水找平层 及透水基层渗透系数应大于面层。

2)施工要求

(1)透水何路面一般应用于城市人行道、建筑小区及城市广场人行通道。

・・…

130

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

16天城市综合管廊、生活垃圾填埋处理、海绵城市建设I

(2)存在冬季冻融风险的城市,应慎重选择透水铺装。透水铺装对道路路基强 度和稳定性的潜在风险较大时,可采用半透水铺装结构。

(3)当土壤透水能力有限或容易出现地质灾害时,应在透水基层内设置排水 管或排水板,及时排除雨水。透水铺装结构与不透水铺装结构之间应采用防 渗措施。

(4)透水铺装位于地下室顶板上时,顶板覆土厚度不应小于600mm,为避免对 地下构筑物造成渗水危害时,应设置排水层,及时排除雨水。

下沉式 绿地

①应尽量采用本地的、耐淹、耐旱、耐污种类的植物,宜采用草本植物。

②与路面、广场等硬化地面相连接的绿地,宜低于硬化地面IoOS200mm,进水 口拦污设施应正确设置,以初期净狱恥

③绿地内溢流口(雨水口)g^^^}商于绿地50Sloomm,以确保暴雨时溢

流排放。   / Pk

④在地下水底篤耀仅,应在绿地低洼处设置出流口,通过出流管将雨水缓 慢排噌下籥水管渠。

生物 滞留带

复杂型生物滞留设施的施工应符合以下要求:

(1)砾石排水层铺设厚度应符合设计要求,砾石应洗净且粒径不小于穿孔管 的开孔孔径。

(2)穿孔排水管钻孔规格应符合设计要求;种植土层厚度应符合设计要求。

(3)为防止换土层介质流失,换土层底部应铺设透水土工布隔离层,或厚度不小 于IOOmm的砂层。

储存与调 节技术

湿塘、雨水 湿地

湿塘指具有雨水调蓄和净化功能的景观水体,雨水同时作为其主要的补水水 源。一般由进水口、前置塘、沼泽区、出水池、溢流出水口、护坡及驳岸、维 护通道等构成。

蓄水池

蓄水池指具有雨水储存功能的集蓄利用设施,同时也具有消减峰值流量的作 用,主要包括钢筋混凝土蓄水池,砖、石砌筑蓄水池及塑料蓄水模块拼装式蓄 水池,用地紧张的城市大多采用地下封闭式蓄水池。

调节塘

调节塘也称干塘,以消减峰值流量功能为专、容⑥进水口、调节区、出口设 施、护坡及堤岸构成,也可通过合理確莒雇■食有渗透功能,起到一定的补充 地下水和净化雨水的作用;,沟良5

调节池

调节池主要用于手城摑毓g渠峰值流量,减少下游雨水管渠断面。

截污净化 技术

植被 缓冲带

植物缓)费蕊的植被区,经植被拦截及土壤下渗作用减缓地表径流流 速,并義糜9流中的部分污染物。

初期雨水弃 流设施

初期雨水弃流装置及其设置应便于清洗和运行管理,宜采用自动控制方式。

初期雨水弃流形式一般有自控弃流、渗透弃流、弃流池、小管弃流、雨水管弃 流等。

人工土壤 渗滤

人工土壤渗滤是一种人工强化的生态工程处理技术,它充分利用在地表下面的 土壤中栖息的土壤动物、土壤微生物、植物根系以及土壤所具有的物理、化学 特性将雨水净化,主要作为雨水存储设施的配套雨水净化设施,属于小型的污 水处理系统。

・・• 131

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

考试时也许会这样问I

解答I

透水砖路面一般应用于城市人行道、()及城市广场人行 通道。

建筑小区

绿地内溢流口(雨水口)顶面标高应高于绿地(),以确 保暴雨时溢流耳璇。

50—10Omm

()以消减峰值流量功能为主          C

\'调节塘

"m   考情预测 ilium

L综合管廊管线的布置要求。(选择题/案例题)

2.HDPE膜铺设要求。(选择题)

3海绵城市建设施工技术(选择题)

♦•“••

132

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

17天城市基础设施更新工程[■

17天城市基础设施更新工程

考纲要求

核心考点

核心素养聚焦

1 •城市基础设施更新工程

1•道路改造施工技术

2.桥梁改造施工技术

掌握旧路加铺沥青混合料面层工艺

命题分析预测

城市基础设施更新工程,今年教材新增,主要以选择题备考,重点掌握基底处理的要

求,可以考案例。           .η¾

考/查/知/识/点

道路改造施工技术【B2

沥青路 面病害 及微表 处理

坑槽处理

①坑槽深度已达基层,应先处治基层,再修复面层。

②修补的坑槽应为顺路方向切割成矩形,坑槽四壁不得松动,加热坑槽四壁,涂 刷粘层油,铺筑混合料,压实成型,封缝,开放交通。槽深大于50Inm时应分层摊 铺压实。

③当采用就地热再生修补方法时,应先沿加热边线退回IOonɪm,翻松被加热面层, 喷洒乳化沥青,加入新的沥青混合料,整平压实。

微表 处理工艺

②微表处理基本要求:               a

a.对原有路面病害进行处理、刨平或补缝,集咨/Z袈求。

b.改性乳化沥青中的沥青应符合道堂油敏标%。

c∙采用的集料应坚硬、耐磨、遼球球密粗糙、不含杂质,砂当量宜大于65

③施工程序和技术应髮糠^K

a.常温施工可签用半W富姦空,施工期间不中断行车。

b∙采用专礴讎具摊铺稀浆混合料,摊铺速度1.5s3.0km/h

c∙不需碾压成型,摊铺找平后必须立即进行初期养护,禁止一切车辆和行人通行。

d.通常,气温25s3(TC时养护30min满足设计要求后,即可开放交通。

e∙微表处理施工前应安排试验段,长度不小于200m,以便确定施工参数

水泥混 凝土路 面病害 处理

旧路加铺 沥青混合 料面层 工艺

旧路加铺沥青混凝土面层时,应注意原有雨水管以及检查井的位置和高程,为配 合沥青混凝土加铺应将检查井高程进行调整。

①旧沥青路面作为基层加铺沥青混合料面层时,应对原有路面进行调查处理、整 平或补强,符合设计要求。

②填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm

•…• 133

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

基底 处理要求

[Bll

①基底处理方法有两种:一种是开挖式基底处理,即换填基底材料;另一种是非 开挖式基底处理,即注浆填充脱空部位的空洞。

②开挖式基底处理。工艺简单,修复也比较彻底,却对交通影响较大,适合交通 不繁忙的路段。

③非开挖式基底处理。对于脱空部位的空洞,采用注浆的方法进行基底处理,通 过试验确定注浆压力、初凝时间、注浆流量、浆液扩散半径等参数。这是城镇道 路大修工程中使用比较广泛和成功的方法。处理前应采用探地雷达进行详细探查, 测出路面板下松散、脱空和既有管线附近沉降区域。

桥梁改造施工技术

新、旧桥 梁上部结 构拼接的 构造要求

(I)钢筋混凝土实心板和预应力混凝土空心板桥,新、旧板梁之间的拼接宜采用较接或近似 于较接连接。

(2)预应力混凝土 T梁或组合T梁桥,新、旧T梁之间的拼接宜采用刚性连接。

(3)连续箱梁桥,新、旧箱梁之间的拼接宜采用较接连接。

桥梁粘接钢板加固法施工技术

1一般要求                    ʃlʊ

1当加固钢筋混凝土受弯、受压及受拉构件时,記鋼余钢板加固法。

2)粘贴钢板外表面应进行防护处理。表國塚巒侖%胶粘剂应满足环境和安全要求。

3当粘贴钢板加固混凝土结构*、嚼承敏1计成仅承受轴向力作用。

施工安全

控制要点

在管道检查、清通、更新、、k^^^沿过程中,项目部应执行有限空间作业的相关规定,加 强管道通风、有毒有禱睡测和各项安全防护工作,做好现场各项防护措施,严格管理,确 保作业安全。

1作业人员必须接受安全技术培训,考核合格后方可上岗。

2)作业人员必要时可穿戴防毒面具、防水衣、防护靴、防护手套、安全帽、系有绳子的防 护腰带,配备无线通信工具和安全灯等。

(3)针对管网可能产生的气体危害和病菌感染等危险源,在评估基础上,采取有效的安全防 护措施和预防措施,作业区和地面设专人值守,确保人身安全。

•“••

134

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

17天城市基础设施更新工程

竇考试时也许会这样问

解答

钢筋混凝土实4板和预应力混凝土空心板桥,新、旧板梁之 间的拼接宜采用()连接。

较接或近似于较接

当加固钢筋混凝土受弯、受压及受拉构件时,可采用()

粘贴钢板加固法

X^ IW预测  川川H,

2.基底处理要求(案例题)

••…• 135

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

18天施工测量与施工监测

考纲要求

核心考点

核心素养聚焦

L施工测量与施工监测

1 •常用仪器

2.监测技术

掌握监测技术

命题分析预测

监测技术考察案例题时,要结合案例背景作答,常用仪器每年都会考察一个选择题。

1»|> 经/典/例/题 <«1

/1.(两天三科22年真题)用于市政工程地下隧道精确定位的仪器是()。

A.平板仪                     B.激光指向仪

C.光学水准仪                  D.陀螺全站仪

考/查/知/识

施工测量与施工.

准备 工作

(1施工前,建设单位应向施工单球^#忍兼供导线控制点、高程控制点的资料。各方签 署交接粧文件纪要。       勸

2)接桩后,施工单位、斗^⅛⅜对建设单位提供的导线控制点、高程控制点进行复测,确定 合格的桩点,施工单位需■进行桩点保护,并定期或根据实际需求进行巡视和复测。

3)施工测量前,应依据设计图纸、施工组织设计和施工方案,编制施工测量方案。

(4)定期对仪器进行检校,保证仪器满足规定的精度要求,所使用的仪器必须在检定周期之内, 应具有足够的稳定性和精度,适于测量工作的需要。

作业 要求

(1从事施工测量的作业人员,应经专业培训、考核合格、持证上岗。

2)测量记录应做到表头完整、字迹清楚、规整,严禁擦改、涂改,必要时可斜线划掉改正, 但不得转抄。

3)应建立测量复核制度。

•“••

136

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

18天施工测量与施工监测

4)工程测量应以中误差作为衡量测绘精度的标准,并应以2倍中误差作为极限误差。

1.全站仪及经纬仪:全站仪是一种采用红外线自动数字显示距离和角度的测量仪器。在特定条 件下,市政公用工程施工选用全站仪进行三角高程测量和三维坐标的测量。常用的经纬仪主要 有光学经纬仪和电子经纬仪,一般用来测量水平角和竖直角。

2.水准仪:1)常用的水准仪主要有光学水准仪、自动安平水准仪和电子水准仪,现场施工多用 来测量构筑物标高和高程,适用于施工控制测量的控制网水准基准点的测设及施工过程中的高程 测量。

b=L+a-Hb

常用 仪器

3.激光准直(指向)

S 8. 1-1高程测设示意图

1激光准直(指向)仪主要由发射、接收与附件三大部分组成,现

场施工测量用于角度测量和定向准直测量,适用于长距离、大直径隧道或桥梁墩柱、水塔、灯

柱等高耸构筑物控制测量的点位坐标传递及同心度找正测量。

4.卫星定位仪器GPSBDS)该技术可实时获得测量点的空间三维坐标,适合管线、道路、桥 隧、水厂等工程的施工测量,可直接进行现场实时放样、中桩测量和点位测量。定位精度可达 厘米级。

5.陀螺经纬仪:陀螺经纬仪是由陀螺仪、经纬仪和测距仪组合而成的一种定向用仪器,在市政

公用工程施工中经常用于地下隧道的中线方位校核,可有效提升隧道贯通测量的精度。

6.激光铅锤仪:激光铅垂仪是由激光管、精密竖轴、发射望远镜、水准器、激光电源和基座组 合而成的一种专供垂直定向的仪器,它可以用在高层建筑物施工过程中,取代挂垂线或经纬仪 方法垂直测量,也可用于市政工程垂直定向,地面向井下传递平面坐标和方向。

▲ 1.施工监测按照监测单位的不同可分为施工单位自行监测以及建设单位委托具备相应资质的 第三方单位监测。

▲2•基坑支护结构和周围土体监测项目(主要记忆,一级应测项目入

监测 技术

检测项目

i⅛检测等级

3

二级

三级

支护桩(墙)、边坡顶部水平件修么翳

应测

应测

应测

支护桩(墙)、边坡顶苗

应测

S≡

Sii

支护桩(墙义您羅平

应测

应测

选测

支护桩(墙)结构应力

选测

-Sii-

选测

立柱结构竖向位移

应测

S^

«j

立柱结构水平位移

应测

S^

«

立柱结构应力

选测

选测-

选测

支撑轴力

应测

S^

oii

顶板应力

选测

Sii

½

锚杆拉力

应测

应测

应测

••…• 137

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

竇考试时也许会这样问]

解答

采用水准仪测量工作井高程时,测定高程为3.460m,后视读数为 1.360m,已知前视测点高程为3.580m,前视读数应为(

A.0.960m             B.1.120m

C.1.240m              D.2.000m

^^C

3.460 + 1360-3.580=1.240o

下列基坑工程监控量测项目中,属于一级基坑应测的项目有(改及

A.孔隙水压力    B. 土压力         ,观患

C.坡顶水平位移   D.周围建筑物水平解烽N

E地下水位     逐产

答案CE

注意周围建筑物水平位移是 ^^项目。

3m 考情预测 Iiiiiiii

1•常用仪器(选择题)

2•监测技术。(选择题/案例题)

♦“… 138

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

19天企业资质与施工组织、招投标与合同、进度管理

19天企业资质与施工组织、招投标与合同、进度管理

考纲要求

核心考点

核心素养聚焦

1.企业资质与施工组织

2.招投标与合同管理

3.施工进度管理

1•需要专家论证的工程范围

2.施工招标投标

3.施工总承包合同管理

4.双代号网络图

掌握招投标的具体要求以及专家论证的工 程范围;双代号网络图。

命题分析预测

市政公用工程招投标、合同、

P知识点一

,专家论证的范围每年案例题必考,

用工程企业资质与施工组织

0

〉〉〉(   经/典/例/题 )«<

ɪ                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                 I

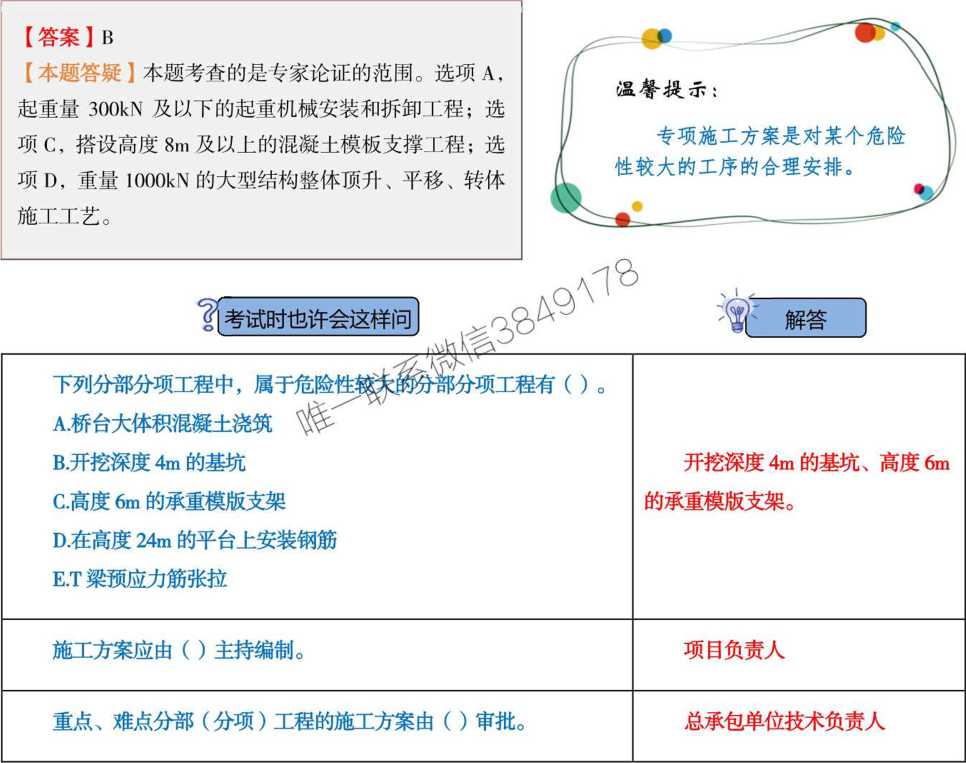

±1. (2019年真题)根据《危险性较大的分部分项工程管理规定》,下列需要进行专家论证的是()。

A.起重量200kN及以下的起重机械安装和拆卸工程

B.分段架体搭设高度20m及以上的悬挑式脚手架工程

C.搭设高度6m及以下的混凝土模板支撑工程

D.重量80OkN的大型结构整体顶升、平移、转体施工工艺

1.项目经理职责

(1)项目经理是施工企业法人的代理人,代表企业对工程项目全面负责。

施工项目管 理机构

(2)项目经理是项目质量与安全生产第一责任人,对项目的安全生产工作负全面责任。

(3)遵守国家和地方政府的政策、法规,执行有关规章制度和上级指令,代表企业履行与 业主签订的工程承包合同。

(4)组织和调配精干高效的项目管理团队,确定项目部各管理人员、班组长及作业人员的 岗位职责和权限。

・・

139

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

施工组织设 计应包括的 内容

1•工程概况;2.施工总体部暑;3.施工现场平面布置; 主要施工保证措施。

【锦囊妙记:方总被保险魂】

4.施工准备;5.施工技术方案;6.

施工方案编 制与管理

一般要求

①施工方案应包括工程概况、施工安排、施工准备、施工方法及主要施工保 证措施等基本内容。②危险性较大的分部(分项)工程施工前,应根据施工 组织设计单独编制专项施工方案。

施工方案的 主要内容

施工方法、施工机具、施工组织、施工顺序、现场平面布置、技术组织措施、 应急预案。

施工方案的 管理【B1

施工方1 ^r 制与审

1施工方案应由项鹤姒主持编制。

2)由专业承空準隨上的分部(分项)工程,施工方案应由专 业承 .}^^¾负责人主持编制。

缈嬢苗海由项目负责人审批。重点、难点分部(分项)工程 籥笳工方案由总承包单位技术负责人审批。

(4)施工方案应报送项目总监理工程师,没有实行监理的项目报 送建设单位的项目负责人或企业技术负责人;由总监理工程师、 建设单位项目负责人或建设单位企业负责人批准后签字并实施。 (5)由专业承包单位施工的分部(分项)工程,施工方案应由专 业承包单位的技术负责人审批,并由总承包单位项目技术负责人 核准备案。

施工方 案的变 更

1施工方案更改后需要重新报审。

2)变更流程:①提出工程变更申请报告。②填写变更因素、有 关图纸和变更工程量、造价等。③监理公司审查核验工程变更必 要性和可行性,审查核验工程变更造价合理性,审查核验工程变 更对工期的影响,并签署审查核验意见;设计单位审查核验工程 变更图纸是否满足设计规范和原设计要求,并签署审查核验意 见。④建设单位按有关规定的审批权限进行申报或批复

施工方 案的交 底

施工方案实施前,编制人员或者測t术负责人应当向施工现场 管理人员进行方案交底。蹟阑)4⅜理人员应当向作业人员进行 安全技术交底,施憾薪›项目专职安全生产管理人员共同签字

超过一定规 模的危险性 较大的分部 分项工程范 围[Bll

工程名称遥呼

西顕斎要专项方案

需要专项方案和专家论证

基坑的土方开挖、囈’ 护、降水工程

开挖深度23m

开挖深度25m

工具式模板工程

滑模、爬模、飞模、隧道模

混凝土模板支撑工程 (支架)

1•搭设高度25m

2.搭设跨度210In

3.总荷载210kN∕m2

4.集中线荷载N15kN/m

1•搭设高度28m

2.搭设跨度218m

3.总荷载215kN∕m2

4■集中线荷载N20kN/m

・・… 140

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

19天企业资质与施工组织、招投标与合同、进度管理

承重支撑体系:满堂 支撑体系

全部

单点集中荷载N7kN

起重吊装及起重机械 安装拆卸工程

1•非常规起重设备、方法,且 单件起吊重量在2IOkN的起 重吊装工程。

2.采用起重机械进行安装的 工程。

3.起重机械安装和拆卸工 程。

___________Y

1•采用非常规起重设备、方法, 且单件起吊重量在'10OkN的起 重吊装工程。

2.起重量N300kN°

3.搭设总高度2200m

4.搭设基础标高与200m

脚手架工程、)

l:224m的落电声鎗显3 3麒尊籬脚手架工程。 該蠱式脚手架工程。

4.高处作业吊篮。

5•卸料平台、操作平台工程

6.异型脚手架工程。

1. 250m的落地式钢管脚手架。

2•提升高度215Om的附着式升 降脚手架工程或附着式升降操 作平台工程。

3.分段架体搭设高度22Om的悬 挑式脚手架工程。

拆除工程

可能影响行人、交通、电力设 施、通讯设施或其它建、构筑 物安全的拆除工程。

L码头、桥梁、高架、烟囱、水 塔或拆除中容易引起有毒有害 气(液)体或粉尘扩散、易燃易 爆事故发生的特殊建、构筑物的 拆除工程;

2•文物保护建筑、优秀历史建筑 或历史文化风貌区影响范围内 的拆除工程。

暗挖工程

采用矿山法、盾构法、顶管法施工的隧道、洞室工程

其它

建筑幕墙安装工程

曼界N50m的建筑幕墙安装

钢结构、嬲煽

牆构安

1.跨度236m的钢结构安装工程。

2.跨度26Om的网架和索膜结构安 装工程。

人工挖孔桩工程

216In的人工挖孔桩工程

水下作业工程

装配式建筑混凝土预制构件 安装工程。

重量2100OkN及以上的大型结 构整体顶升、平移、转体等施工 工艺。

采用新技术、新工艺、新材料、新设备可能影响工程施工安全, 尚无国家、行业及地方技术标准的分部分项工程。

••…• 141

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

♦…

142

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

19天企业资质与施工组织、招投标与合同、进度管理

工程招标投标

工程招标 原则

工程招投标应遵循公开、公平、公正和诚实信用的原则。依法必须招标的工程,其招投标活 动依法由招标人负责。任何单位和个人均不得将依法必须进行招标的项目化整为零或以其他 任何方式规避招标。依法必须进行招标的项目,其招投标活动不受地区或部门的限制。

工程施工 招标程序

(1)招标文件编制。介绍招标项目的工程概况、说明招标标段的划分、确定合同的主要内容 与计价方式;

2)编制招标清单及工程控制价;         afl ʊ

3确定开、竣工日期;        Q3

4)确定工程的技术要求和质量标绳整8

5)拟定合同主要条款;族皆®

6)确定招标工作曬/断‘

7)分包项目招标癬的编制要求。

订立合同

1招标人应在接到评标委员会的书面评标报告并公示期满后5d内,依据推荐结果确定排 名第一的中标人,并发出中标通知书。

2)招标人不承诺将合同授予报价最低的投标人。

(3)中标通知书发出30d内双方签订合同文件。

电子招标 投标

[B2]

建设工程电子招标投标与传统纸质招标投标的不同之处

1)招标文件网上下载

投标单位在网上获取招标信息,满足招标文件对投标单位的资格要求后,可自行从网上下载 招标文件,不再需要从招标人或招标代理单位报名或购买招标文件。

2)现场踏勘

招标单位不再组织现场踏勘,投标单位可以根据招标文件上标明的项目地址,去拟投项目的 现场自行踏勘。

3)取消了现场答疑环节

投标单位对招标文件的疑问或在自行踏勘后对项目现场歷产*以在网上向招标方提出问 题,招标单位将以补遗招标文件形式在网上发布,聲瓏/重新下载招标补遗文件。

4)投标文件的提交          25

在招标文件规定的投标截止时间前,識睇廠件的要求在线上提交投标文件,不再需要以 纸质文件的形式提交。、'

5)投标保证金     标3

电子招标中投标保证程要由投标保函体现,开具投标保函有效期与投标有效期一致并满足 招标文件要求;投标保函的开具银行要满足招标文件中的要求。

(6)开标

电子招标投标采取线上远程开标,投标人只需要在开标截止前上传好投标文件,在规定的开 标截止时间后,按照正确的开标流程用本单位的密钥,在规定的解密时间内解密本单位的投 标文件。特别说明:在政府采购建设项目招标投标过程中,开标也在线上进行。

(7)评标

评标工作在线上进行,无纸质文件翻阅,故投标文件必须根据投标模块对照否决评审条款, 逐条仔细编制,以避免违反否决条款的规定导致投标文件不能通过初步评审。

••…• 143

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

知识点三

施工合同管理

考/查/知/识/点

施工合同管理EB2]     J二、

专业工程分包合 同的主要内容

专业工程分包合同示范文本的结构、主要多熒百2施工承包合同相似,包括词语 定义与解释,双方的一般权利与义痴感容的施工进度控制、质量控制、费用控 制,分包合同的监督与管段球野敢,组织与协调,施工安全管理与风险管理等。

专业分包合同管 理要求 ▲

①分包人不得将某展兩瀛三程转包给他人,也不得将其承包的分包工程的全部或 部分再分包给囁则将被视为违约,并承担违约责任。

②分包人经承包人同意可以将劳务作业再分包给具有相应劳务分包资质的劳务分包

企业。

③分包人应对再分包的劳务作业的质量等相关事宜进行督促和检查,并承担相关连带 责任。

劳务报酬

可以采用固定劳务报酬(含管理费);约定不同工种劳务的计时单价(含管理费), 按确认的工时计算;约定不同工作成果的计件单价,按确认的工程量计算。

采用固定价格,则除合同约定或法律政策变化导致劳务价格变化以外,均为一次包 死,不再调整。

144

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

19天企业资质与施工组织、招投标与合同、进度管理

B

认识网 络图

1.定义:用两个节点和一个箭线表示一个工作;

2.此图表达含义:浇筑混凝土工作持续1天;

注意:节点必须由小指向大;可以不连续;但不能重复。

•…• 145

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈I

O

买菜

10min

即是买菜的完成节点,又是剁馅的开始节点

剁馅

30min

O⅛0

^<D

©--->© 痢啲工作是:嫌,噺IOmin

©--->0表示的工作是:剁馅,持续30min

紧前工 作和紧 后工作

1•买菜是剁馅的紧前工作(紧挨着,在前面)箭头指向本工作的开始节点 2.剁馅是买菜的紧后工作(紧挨着,在后面)箭尾在本工作的完成节点 注意:紧前紧后工作的关系-紧前工作完成后,才能开始紧后工作

包饺子的紧前工作有两个,分别是剁馅和擀饺子皮

虚工作

φ⅛0 I I

C   老师骑车

⅜Q^     40mi∩ʌɪ/

÷Θ

轴置吴,有两佇始节点    師J薩吴,①一②軍不i≡≡≡底是哪个工作 師J正确,正确的表撫辑关系

1•虚箭线:实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源

2.作用:工作之间的联系、区分、断路三个作用

★关键 线路及 工期

1•关键线路的定义:从开始节点到完 成节点之间,持续时间最长的线路

2•例:

1)关健线路用节点表示:(不带箭头)(

①一②一④一⑤一⑥

2)关键线路用工作表示:(带彫磁 买菜一剁馅一包饺子一駆欣赞皆

(3)整个包饺子任务需骨觀(工期):10+30+30+20=9Omin (关键线路持续的时间)

标号法

fi 2

O-

2

τ→Θ

方法:把网络图每个节点看成公交车站,我们找出发点到目的地时长最长的线路

1步:依次标注到达每个站点的总时长,如果到达站点有两条线路,在时间短的线路打叉终

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

19天企业资质与施工组织、招投标与合同、进度管理

点节点的标注,就是该网络图的计算工期为15

2步:逆着剪线,

O

5

8/7

τ⅛ 5/4

从⑩走到①没有X的线路就是关键线路

5

8/7 [g)

Γ⅛⅛√^

10/11

15^ τ→Θ

3

关键线路是:①一②一③一⑤一⑥一⑧一⑨一⑩;关键线路有几条:1条;计算工期为:15

【答案】A

【本题答疑]本题考查的是双代号网络图。箭线上方为 工作名称剪线下为工作的持续时间。

?(考试时也许会这样问

下图为某道路工程施工进度计划网络图,总工期和关 雌路正确的有()。

I区基层施工 Q I区中下面层施工

3Q

G)测量放学CjE方工"施工

35

<≡>

In区基层施工 C

38

温馨提示:

双代号网络图题目需多加 练习,保证熟练度。

解答 ——

25

答案:BDE

关键线路分别是D.①-②•③-⑤-⑦-⑧和 E.①~(2MB)-⑥■⑦■⑧;总工期为关键线路的 总持续时间,为125天。

A.总工期113

B.总工期125

Cφ-(D√D~(3)-(2)√≡) D.φ√D-(g)√gμ(2μ ⑧ Eφ-(D√≡‰(g)-(2)√B)

I区基层施工

3

7         52

尸、焉■映 7:方工多人U区恶尿施工

9 7天    45 天^

35

82

87

In区基层施工 9卜、

-^≡~~O

I区中下面层施工 Fi^

103/115/11

口区中下面Jg施工.

3

m区中下面层施工

H5z \        126

I2S

147

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

某市政工程网络计划如下图,其关嶼路是()O

A∙Φ~d)-(2)-(i‰φ-

B.φ-(D~(S)~(S)-(g)~φ~(B) C.---√2)√B) D.α‰d)-(a)-(g)~(2)-

•“••

148

答案:B

Φ-(D~0)~(i)-(g>√2)~(S)

Ik^^考情预测

1.专家论证的工程范围(选磁/案例题)

2.电子招标投标(选择题)

3.网络计划关键线路的确定及工期的计算。(选择题/案例题)

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:

20天施工质量管理与施工成本管理

20天 施工质量管理与施工成本管理

考纲要求

核心考点

核心素养聚焦

1.施工质量管理

2.施工成本管理

1.分项工程控制

2.不合格产品控制

3.施工项目目标成本的确定

4.施工成本核算

了解施工质量管理要求; 重点掌握施工成本管理。

命题分析预测

施工质量管理主要以选择题,施,雙

^κ⅛

多选题的话会难些,考前冲刺建议多背些。

考/查/知/识/点

质量策划及实施[B2]

项目质量 控制流程

(1)实施班组自检、工序或工种间互检、专业检查的"三检制”流程。

(2)明确施工项目部内、外部(监理)验收及隐蔽工程验收程序。

(3)明确试验检测质量控制程序。

(4)确定分包工程的质量控制流程。

5)确定更改和完善质量保证计划的程序。

(6)确定评估、持续改进流程。

项目质量 控制点

1影响施工质量的关键部位、关键环节。        伦

2)影响结构安全和使用功能的关键部位、关键环玄戒7\ ' 3)采用新技术、新工艺、新材料、新设备■瞬嫌节。

4)隐蔽工程验收。        法哆

分项

工程控制

1施工单位必须按照工禺工技术标准施工,不得擅自修改工程设计,不得 偷工减料。   、阂謬

2)施工前应对施工稳人员和作业人员进行技术交底,交底的内容应包括施工作业条件、 施工方法、技术措施、质量标准以及安全与环保措施等,并应保留相关记录。

3)对涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应按规定进行 见证检验。见证检验应在建设单位或者监理单位的监督下现场取样、送检,检测试样应具 有真实性和代表性。

5)施工前应对施工平面控制网和高程控制点进行复测,其复测成果应经监理单位查验合 格,并应对控制网进行定期校核。

6)分项工程施工,应实施样板示范制度,以多种形式直观展示关键部位、关键工序的做 法与要求。

••…• 149

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

7)施工工序间的衔接,应符合下列规定:

①每道施工工序完成后,应先进行自检,并应保留检查记录。

②各专业工种之间的相关工序应进行交接检验,并应保留检查记录。

③隐蔽工程在隐蔽前应通知监理单位进行验收,并应留存现场影像资料,形成验收文件, 经验收合格后方可继续施工。

(8)建设单位应委托具备相应资质的第三方检测机构进行工程质量检测,检测项目和数量 应符合抽样检验要求。

不合格产 品控制

①控制不合格品进入项目施工现场。

②对发现的不合格产品和过程,应按规定进行鉴别、标识、记录、评价和处置。

③不合格处置应根据不合格程度,按返工、返修,冲冊收,降级使用,拒收(报废)4种 情况进行处理。                    Ι

④对返修或返工后的产品,应按嘖至磁行检验和试验,并应保存记录。

⑤进行不合格让步接收时才喽讎福部应向发包人提出书面让步接收申请,记录不合格 程度和返修的情况多耀籥认让步接收协议和接收标准。

⑥对影响建筑主耀构安全和使用功能不合格的产品,应邀请发包人代表或监理工程师、 设计人,共同确定处理方案,报工程所在地建设主管部门批准。

施工质量 检查验收 [Bl ]

2.验收程序

(1)检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。

(2)分项工程应由专业监理工程师组织施工单位项目专业技术负责人等进行验收。

(3)分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。 勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程 的验收,设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分 部工程的验收。

4)单位工程完工后,施工单位应组织有关人员进行自检,总监理工程师应组织各专业监 理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时整改。整改完毕 后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

(5)单位工程中的分包工程完工后,分包单位应对所承包的工程项目进行自检,并应按标 准规定的程序进行验收。验收时,总包单位应派人参加。分界畏位应将所分包工程的质量 控制资料整理完整后,移交总包单位,并应由总包单集歡诵沦C程竣工档案。

6)建设单位收到工程竣工报告后,应由建设晏位您賞负责人组织施工(含分包单位)、 设计、勘察、监理等单位(项目)负逸分鱒播M工程验收。

4.质量验收不合格的处理  次储分'

(1)经返工返修或经更饗藏霜露、设备等的检验批,应重新进行验收。

2)经有相应资质的^^¾检测鉴定能够达到设计要求的检验批,应予以验收。

(3)经有相应资质的霖测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满 足结构安全和使用功能要求的检验批,可予以验收。

(4)经返修或加固处理的分项工程、分部(子分部)工程,虽然改变外形尺寸但仍能满足结 构安全和使用功能要求,可按技术处理方案文件和协商文件进行验收。

(5)通过返修或加固处理仍不能满足结构安全或使用功能要求的分部(子分部)工程、单 位(子单位)工程,严禁验收。

▲工程档 案管理

城市建设工程档案管理要求:

3)列入城建档案管理机构接收范围的工程,建设单位在工程竣工验收备案前,必须向城

・・…

150

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

20天施工质量管理与施工成本管理[.

建档案管理机构移交一套符合规定的工程档案。停建、缓建的建设工程档案,可暂由建设 单位保管。撤销单位的建设工程档案,应当向上级主管机关或者城建档案馆移交。

(4)对改建、扩建和维修工程,建设单位应组织设计、施工单位对改变部位据实编制新的 工程档案,并应在工程竣工验收备案前向城建档案管理机构移交。

5)当建设单位向城建档案管理机构移交工程档案时,应提交移交案卷目录,办理移交手 续,双方签字、盖章后方可交接。

6)城建档案的管理应当逐步采用新技术,实现管理现代化。每项建设工程应编制一套电 子档案,随纸质档案一并移交城建档案管理机构。

7)归档的纸质工程文件应为原件

窃考试时也许会这样

解答

实施班组3的"三检制"流程 嗨务弹"

自检、工序或工种间互检、专业检查

交底的内容应包括施工作业竊I ()质量标准以及 安全与环騎施等,并应保留相关记录。

狂雌、班措施、

检验批应由()组织施工单位项目专业质量检查员、 专业工长等进行验收。

专业监理工程师

停建、缓建的建设工程档案,可暂由()保管。

建设单位

知识点二

施 工 成 本 管 理

管理的组织机构 设置应符合要求

▲1•高效精干;

2.分层统一;、

3.业务系统化;午9

4.适应变化(①实用性、②坚定性、③灵活性、④开拓性。【口诀:时间灵活开】) 【口诀:实务高分】

施工项目成本计 划的类型

D竞争性成本计划; 2)指导性成本计划; 3实施性成本计划。

施工成本控制主 要依据

▲工程承包合同、施工成本计划、进度报告、工程变更

【锦囊妙记:合同计划进攻】

・・・・・• 151

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

项目施工成本核 算的方法

1)表格核算法:表格核算法具有便于操作和表格格式自由的特点,可以根据企业管 理方式和要求设置各种表格,因而对项目内各岗位成本的责任核算比较实用

2)会计核算法:其优点是核算严密、逻辑性强、人为调校的因素较小、核算范围较 大;但对核算人员的专业水平要求很高。

总的说来,用表格核算法进行项目施工各个岗位成本的责任核算与控制;用会计核算 法进行项目成本核算,两者互补,可以确保项目施工成本核算工作的质量。

工程计量的 方法

1)单价合同计量:工程量必须以承包人完成合同工程应予计量的工程量确定。

2)总价合同计量:采用经审定批准的施工图纸及其预算方式发包形成的总价合同, 除按照工程变更规定引起的工程量增减外,总价合同各项目的工程量应是承包人用于 结算的最终工程量。            人

工程竣工结算的 编制依据

工程竣工结算由承包人或受其委托得喜痴会露的工程造价咨询机构编制,由发包人 或受其委托具有相应资质明浜巒海询机构核对。

工程竣工结算编制娥募输:清单计价规范,工程合同,发承包双方实施过程中 已确认的工鴨昼郷的合同价款,发承包双方实施过程中已确认调整后追加 (减)的合同滌等。

?考试时也许会这样问]

管理的组织机构设置应符合要求?

1•高效精干;

2.分层统一;

3.业务系统化;

4•适应变化。

施工成木猴制主要依据?

工程承包合同、施工成本计划、进度报告、工程 变更

••…

152

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天施工安全管理与绿色建造及施工现场环境管理

21天施工安全管理与绿色建造及施工现场环境管理

考纲要求         核心考点            核心素养聚焦

L施工安全管理

2•绿色建造及施工现场环境 管理

1.常见施工安全事故预防措施

2.施工安全管理要点

3.绿色建造

4.施工现场环境管理

了解安全事故预防措施; 重点掌握绿色施工管理。

命题分析预测

教材变化比较大,安全管号瞥攀

碰鬼吉以考案例默写题,冲刺阶段可以多背背。

考/查/知/识/点

常见施工安 全事故预防 措施【B1

L常见事故预防通用措施

(4)在危险性较大的分部分项工程的施工过程中,应指定专人在施工现场进行施工过程中 的安全监督。

(5)进入施工现场的作业人员应逐级进行入场安全教育及岗位能力培训,经考核合格后方 可上岗。特种作业人员应符合从业准人条件,持证上岗。

(6)施工前应逐级进行安全技术交底,交底应包括工程概况、安全技术要求、风险状况、 控制措施和应急处置措施等内容。

(7)施工单位应为现场作业人员配备合格的安全防护用品和用具,并应定期检查。作业人

员应正确使用安全防护用品和用具。           ʌ [ Q)

高处坠落事 故预防措施

(1)开挖深度超过2m的基坑和基槽的周边、边嚟期工平台周边、桥梁结构周边 等临边作业场所,应设置符合相关规范球^^标护栏杆。

(2)桩孔、井口、结构施工洞口 ■空蹴蠲窠取盖板、防护栏杆、警示标志等符合安全 标准的防高处坠落措施。E参盼y

(3)借助登高用具尊發髒龍義务的高处作业,应确保攀登设施安全可靠,搭设脚手架时

应正确佩戴安全带

(4)进行构件吊装、管道安装等悬空作业时,应设置牢固的操作平台、脚手架或吊篮作为 落脚点。

(5)临边防护栏杆应张挂密目式安全网

(6)高处作业应设置专门的上下通道,攀登作业人员应从专门通道

脚手架施工 管理要点

1.一般要求

(1)脚手架应根据使用功能和环境进行设计。架体搭设和拆除作业以前,应根据工程特点编

制专项施工方案,并应经审批后实施;

(2)专项施工方案实施前,应将专项施方案向施工现场管理人员与作业人员进行安全技术

••…• 153

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天通关秘笈

交底。

(3)脚手架搭设和拆除作业应由专业架子工担任,并应持证上岗。操作人员应佩戴个人防 护用品,穿防滑鞋。

2.安全管理要点

1脚手架的搭设场地应平整、坚实,场地排水应顺畅,不应有积水。脚手架附着于建筑 结构处的混凝土强度应满足安全承载要求。

(2)脚手架应按顺序搭设,剪刀撑、斜撑杆等加固杆件应随架体同步搭设,不得滞后安装; 脚手架安全防护网和防护栏杆等防护设施应随架体搭设同步安装到位。

3)雷雨天气、风力超过6级(含6级)应停止架上作业。

4)严禁在作业脚手架上悬挂起重设备。

(5)脚手架在使用过程中,应定期进行检查卷風瀛,脚手架工作状态应符合规定。

8)脚手架使用期间,严禁在脚手參:百終方及附近实施挖掘作业。

3.应急措施        闽急$

⑴脚手架坍塌事故发娥程線告组织专业救援,安排专人及时切断有关闸门、电源, 封锁周围危险区瓶不巢碗塌部位进行抢修、加固或者拆除,防止进一步坍塌。

2)要迅速确定羅发生的准确位置、发生事故的初步原因,可能波及的范围、坍塌范围、 核准人员人数、人员伤亡情况等。

3事故现场周围应设警戒线,严禁与应急抢险无关的人员进入。

起重吊装安 全管理要点

[B1]

L 一般要求

1起重吊装作业前,必须编制吊装作业的专项施工方案。

2)作业前应进行安全技术交底,起重机操作人员、起重信号工、司索工等特种作业人员 必须持特种作业资格证书上岗。严禁非起重机驾驶人员驾驶、操作起重机。

(4)起重设备的通行道路应平整,承载力应满足设备通行要求。吊装作业区域四周应设置 明显标志,严禁非操作人员入内。夜间不宜作业,当确需夜间作业时,应有足够的照明。

竇考试时也许会这样问]                才 解答 )

进入施工现场的作业人员应()进行入场安全教育及岗

位能力培训,经考核合格后方可上岗。      、∕津

施工前应(),交底应包括工程概便承暮风险状况、控制措施和应急处置措嚥瀛

逐级进行安全技术交底

起重吊装作业前,必须编制O O

吊装作业的专项施工方案

••…

154

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天施工安全管理与绿色建造及施工现场环境管理

知识点二

绿色建造及施工现场环境管理

考/查/知/识/点

绿色建造施工管理【B1

节地与土地 资源保护

(1)施工场地布置应合理并应实施动态管理。

(2)施工临时用地应有审批用地手续。     η¾

(4)节约用地应符合下列规定:      λQ∖ '

①施工总平面布置应紧凑,并应體産战。

②应在经批准的临时用型限懒魄工。

③应根据现场条件,受礦歸函内交通道路。

④施工现场临睜籬布置应与原有及永久道路兼顾考虑,并应充分利用拟建道路为施工 服务。

⑤应采用预拌混凝土。

(6)临时办公和生活用房应采用结构可靠的多层轻钢活动板房、钢骨架多层水泥活动板房 等可重复使用的装配式结构。

(8)地下水位控制应对相邻地表和建筑物无有害影响。

(9)钢筋加工应配送化,构件制作应工厂化。

(10)施工总平面布置应能充分利用和保护原有建(构)筑物、道路和管线等,职工宿舍

应满足2//人的使用面积要求。

环境保护

(1)现场施工标牌应包括环境保护内容。

(2)施工现场应在醒目位置设环境保护标识。

(3)施工现场的文物古迹和古树名木应采取有效保护措施。

(4)现场食堂应有卫生许可证,炊事员应持有效健康证明。

(5)资源保护应符合下列规定:               J

①应保护场地四周原有地下水形态,减少地下水抽取。

②危险品、化学品存放处及污物排放应采取摩遅2

(7)扬尘控制应符合下列规定:  /)闽9$

①现场应建立洒水清扫制度,K^^⅛T,并应由专人负责。

②对裸露地面、集中堆在^^^東取抑尘措施。

③运送土方、渣土繽屜扬尘的车辆应采取封闭或遮盖措施。

④现场进出口应设辍池和吸湿垫,应保持进出现场车辆清洁。

⑤易飞扬和细颗粒建筑材料应封闭存放,余料应及时回收。

⑥易产生扬尘的施工作业应采取遮挡、抑尘等措施。

⑦拆除爆破作业应有降尘措施。

⑧高空垃圾清运应采用封闭式管道或垂直运输机械完成

⑨现场使用散装水泥、预拌砂浆应有密闭防尘措施。

(9)建筑垃圾处置应符合下列规定:

①建筑垃圾应分类收集、集中堆放。

②废电池、废墨盒等有毒有害的废弃物应封闭回收,不应混放。

••…• 155

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

I 21天通关秘笈

③有毒有害废物分类率应达到100%

④垃圾桶应分为可回收利用与不可回收利用两类,应定期清运。

⑤建筑垃圾回收利用率应达到30%o

⑥碎石和土石方等应用作地基和路基回填材料。

竇考试时也许会这样问I

解答

施工现场应在O设环境保护标识。

醒目位置

现场进出口应设(),应保持进出现场车辆清洁。

[整池和吸湿垫

废电池、废墨盒等有毒有害的废弃物应()。

"  封闭回收,不应混放

考/查/知/识/点

施工现场环境管理【B2

施工现场 环境管理 要求

1 一般要求

(1)建设单位应履行下列环境管理要求:

⑤督促施工单位落实绿色施工措施。

⑥设置监理单位的,建设单位应在委托监理合同中明确监理单位对绿色施工进行监督的要求。

3.检查与评价

1)施工单位应每月对绿色施工目标指标的完成情况、方案措施的落实情况、新技术的研发 和应用情况以及资料留存情况进行过程检查。

2)绿色施工过程检查内容应符合以下规定:

①绿色施工阶段性目标指标按计划完成。

②绿色施工管理体系和制度健全、策划文件齐全并按责任分工组织落实;

③现场的绿色施工宣传标识清晰醒目。           Ie)

④建立专业培训和岗位培训相结合的绿色施工培训制隣験4记录。

3)施工单位对施工现场绿色施工效果进行扌称驾⑥O每月不少于1次。参建各方应根据绿 色施工检查评价情况,制定改进措叁汩系贸0

施工现场 文明施工 管理

1)施工平面布置

施工总平面图是现场麗桶鏡文明施工的依据。施工总平面图应对施工机械设备、材料和 构配件的堆场、现场遅1场地以及现场临时运输道路、临时供水供电线路和其他临时设施进 行合理布置,并随工程实施的不同阶段进行场地布置和调整。

2)现场围挡、标牌

1施工现场必须实行封闭管理,设置进出口大门并制定门卫制度,严格执行外来人员进场 登记制度。沿工地四周连续设置围挡,市区主要路段和其他涉及市容景观路段的工地设置围 挡的高度不低于2. 5m,其他工地的围挡高度不低于1. 8m,围挡材料要求坚固、稳定、统一、 整洁、美观。

2)施工现场必须设有"五牌一图",即工程概况牌、管理人员名单及监督电话牌、消防保 卫(防火责任)牌、安全生产牌、文明施工牌和施工现场总平面图。

・・…

156

名师面授精华、央企内训I、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

21天施工安全管理与绿色建造及施工现场环境管理

(3)施工现场应合理悬挂安全生产宣传和警示牌,标牌悬挂牢固可靠,特别是主要施工部位、 作业点和危险区域以及主要通道口都必须有针对性地悬挂醒目的安全警示牌。

3)施工场地

(1)施工现场应积极推行硬地坪施工,作业区、生活区主干道地面必须用一定厚度的混凝土 硬化,场内其他道路地面也应硬化处理。

(2)施工现场道路畅通、平坦、整洁、无散落物。

(3)施工现场设置排水系统,排水畅通、不积水。

(4)严禁泥浆、污水、废水外流或未经允许排入河道,严禁堵塞下水道和排水河道。

(5)施工现场适当地方设置吸烟处,作业区内禁止随意吸烟。

(6)积极美化施工现场环境,根据季节变化,适当进馁化布置

4)材料堆放、周转设备管理         σʌlʊ

(1)建筑材料、构配件、料具必须按養!奉痺韋面布置图堆放、布置合理。

(2)建筑材料、构配件及其他学精験筱到安全、整齐堆放(存放),不得超高。堆料分 门别类,悬挂标牌、标牌簪务龍标明名称、品种、规格数量等。

(3)建立材料收发鱒磯T⅛库、工具间材料堆放整齐,易燃易爆物品分类堆放,专人负 责,确保安全。'

(4)施工现场建立清扫制度,落实到人,做到"工完、料尽、场地清”,车辆进出场应有防 泥带出措施。建筑垃圾及时清运,临时存放现场的也应集中堆放整齐、悬挂标牌。

久考试时也许会这样问I

闻:解答

施工单位应()对绿色施工目标指标的完成情况、方案措 施的落实情况、新技术的研发和应用情况以及资料留存情况进 行过程检查。

每月

沿工地四周连续设置围挡,市区主要路段和其他涉及市容 景观路段的工地设置围挡的高度不低于()其他工地的围挡高 度不低于()。

2.5:

2•施工现场文明施工管理(选择题/案例题)

••…• 157
