化工固体物料装卸系统设计规定
DeSign regulations for IOadilIg and unloading
SyStem Of ChemiCal Soiid materials
主编单位M化工部第六设计院 批准部门:化学工业部
实施日期,一九九四年十月一日
化工部工程建设标准耸样中心
1994北京
ro. 1J本规定适用于大、中型化工企业新建或扩建的固体物料装, 卸系统的工程设计. .
I- O-2装卸方式应根据物料特性、生产规模、机械化水平及厂外 运输方式确定二...........
顷3应努力提高装卸,系统机械化自动化水平,既要防止不顾投 资效果盲目追求高度机械化、自动化水平的倾向,又要防止片面节 省投资,不顾操作工人劳动条件和强'度而采用大量人工操作的倾 向中
1. 0.4装卸系统的设备应当优先釆用按国际标准和国家标准生 产的优质产品,设备性能应当与物料特性及运行条件(高程、气象 条件、地震、荷载特性等)相适应。设备的选择不仅要考虑投资,也 应考虑运行可靠性、使用寿命和维修费用◎
1. 0.5对于同类货物的装卸,应尽量选择同一类型的定型产品, 便于维修保养及技术管理工作. .
当装卸量不大,货物品种较豪且货物进出厂采用二种以上方
式运输时,有条件的应发挥一机多用功能,扩大机械使用范
,以
适应多种货物的装卸作业,
L 0.6装卸系统设计应统一考虑装卸、运输与贮存的协调关系C)
对于有多种运输方式的化工企业的装卸机械及人员应统一配!
统一设置辅助设施及生活设施十以提高装卸系统的劳动生产率及 节省投资。
L 0.7对于易燃、易爆和具有毒性、放射性或强腐蚀性及易产生
粉尘的化工固体物料装卸系统区域布置及系统设施设计,应符合
《建筑设计防火规范》
《火力发电厂设计技术规程》
《化工企业爆炸和火灾危险环境电力设计规程》
《工厂电力设计技术规程》
《钢铁企业总图运输设计规范》
《港口工程技术规范》(海港总体及工艺设计)
《港口工程技术规范》(河港总体及工艺设计)
《化工机械化运输设计原则规定》
现行的《炼油化工企业设计防火规定》和《建筑设计防火规范》、《危 险品运输规则》、《化工粉体工程设计安全卫生规定》的规定。
I- 0.8本规定如与国家颁发有关标准、规范相抵触时,应按国家
标准规范执行,
I- O- 9本规定所采用的标准:
GBJ 16
SDJ 1
HGJ 21
JBJ 6
YBJ 52
JTJ 211
JTJ 212
HG 20518
2.1 一般规定
2.1.1由铁路运输化工固体(原)燃料的化工企业应当根据与铁 路部门商定的作业要求设置重车线、装卸作业线、空车线和机车审 行线。必要时,还要设置空车列检线、备用车辆存放线、车辆临时… 修、“禁翻”车辆卸车线、轨道衡线和解冻线。条件适宜时,卸车场宜 按“重车线一卸车装置一空车线"串联布置(即“贯通式"布置)。
装卸作业线一般不设在弯道上;坡度不大于2. 5%0o
2. 1. 2装卸装置建(构)筑物应遵守铁路建筑限界(GB 146. 2-83)规定。装卸机械在非工作状态不得侵入机车车辆限界(GB 146.1 亠 83)。
2.1.3原、燃料卸车及成品装车能力,应按厂一路协议中所规定 的一次迸厂铁路车辆数以及车辆允许在厂内停留时间计算确定。 若无厂一路协议时,可参照以下条款确定*一
2. L 3.1铁路车辆进厂数量按下式计算:
TLJr Kb* Qy Md=Ndt Qa. D;
(2∙ L 3)
」≠ ■
式中*Md——铁路一次进厂车辆数,辆(大型厂最大不超过5。
辆);
kb——铁路年运输不均衡系数,一般取1. 2-1.5;
Nd— 日进车次数,一般取]〜2次;
Qa——货车平均净载重,t(一般取50S
Qy——年运输量K;
Dy——年计划运输天数。
2. 1. 3. 2铁路车辆允许厂内停留时间:原、燃料卸车一般为 4h,成品装车一般为4ho
2.L 4当卸车线兼作列检线时,不宜采用蒿栈台,否则应设供列 检人员通行的走道#
2.1.5当机车有可能通过卸车装置时,卸车装置土建结构应考虑 通过机车时的荷重,如果按照不通过机车设计,则应征得铁路部门 同意,并需设置禁止机车穿越卸车装置的明显标志"
2. L 6卸车作业区入口应设置进厂铁路信号,并根据具体情况考 虑是否装设铁路信号与卸车机械的闭锁装置或脱轨器。
2-17确定卸车机械轨道长度时,如果同一轨道上有两台以上卸 车机,则应考虑其中一台卸车机处于检修状态时占用的轨道长度。 2.1.8采用分车组卸车设计卸车栈台或受料槽时,栈台或受料槽 有效长度应比车组长度大6〜7m,以便相邻车组可以错位卸车。
2.2散料卸车桟台
2.2,1卸车栈台尺寸一般应符合下列要求:
2. 2-1.1轨道面应髙出两侧地坪,当两侧地坪同时作为受料场 地时,轨道面至两侧地坪的高度,一次卸车为1. 8m,两次卸车为 2* 5n‰ "
2< 2< 1/2 铁路道床宽度为2.O〜2∙细,用K18DG型底开门车 时应不小于2* 2m0
2. 2.1. 3栈台侧壁与地坪夹角宜为90。,在任何情况下不得小 于 75°o
2. 2.1. 4栈台铁道两侧敷设混凝土地面,每侧宽度各为4〜 5mo
2∙2∙2栈台两侧设地槽受料时,栈台轨面至地槽底面的高度:一 次卸车大于L 8m,两次卸车大于2∙ 5m或根据装卸机械及堆场机 械运行要求确定。地槽底部宽度应比抓斗宽度大l∙5m0
2. 2. 3露天卸车栈台,应根据具体情况考虑犬行道及机械通过的 跨越通道。卸车作业区内的铁路道口和经常有行人通过的铁道处 应设通行天桥或其他安全设施O
2. 2.4严寒地区及特殊物料根据需要可设置解冻设施.
2. 2.5各种装卸机械操作平台上,应设音响和灯光信号开关按 钮。
2∙2∙6装卸装置附近应设置操作工人休息室和工具室,
2.3散料装卸方式的选择
移动式刮板(带式)输送机装车,适用于短距离装车,一般.
2* 3,1
LTJ
单台设备综合生产能力为50〜IOot∕h°
2. 3-2链斗装车机的生产能力为800〜120Ot/丄
2.3.3料仓跨铁路装车适用于厂区有专用线如:硫铁矿渣、锅炉 渣、焦炭等物料的装车。
2. X 4散料卸车方式的选择应按《化工机械化运输设计原则规 定》的规定。- t
2.33 当选用翻车机卸料时•应配备螺旋卸车机或链斗卸车机为 辅助卸车机械。
2. X 6
件。
2: 3* 7
2* X 8
选用底开门车运料的工厂,必须预留装设螺旋卸车机的条
用链斗卸车机卸大块物料时,宜用履带链式链斗卸车机° 当选用螺旋卸车机卸块度比较大、硬度较高的物料时,螺
'旋叶片应采用堆焊耐磨材料。
2.3.9抓斗桥式起重机的选择按《散料堆场及仓库设计规定》的
规定。

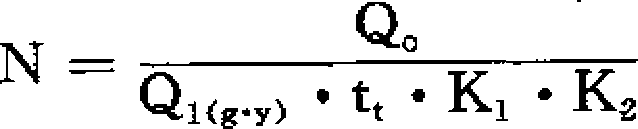

2∙ 3∙ 10装卸机械数量的确定应按本规定附录A进行计算选取。
2;4成件货物装卸方式的选择
2. 4.1大中型化工厂装载25—5Okg的成袋货物,如日(一次)装 车能力大于350t时!,可采用装车机。
装车机的生产能力和数量应根据装车量及列车允许停留时间 确也在选型时应注意装车机的能力与输送系统的能力相匹配。 2- 4∙ 2中小型化工厂装载25〜50kg成袋货物,日(一次)装载能 力在350t以下时,可釆用电动卸包机装车。
2. 4. 3大型厂采用装车机集中装车,根据一次来车车辆数及允许 车辆停留时间,需配备4台以上装车机仍不能达到总装载能力要 求时,可采用移动式带式输送机作为装车机辅助设备。 r
装车量不大的小型厂,为减轻劳动强度,亦可选用移动式带式 输送机装车方案。
2.4 4 装卸500〜IOOOkg集装袋或采用网络成组的成件货物, 可采用桥式吊钩起重机。对于采用露天布置的站台,可采用门式吊 钩起重机。
大中型厂一般采用桥式起重机,小型厂可采用电动单梁起重 机。为节省投资,在有条件几种货物装卸设施共用的情况下,可选 用移动式轮胎起重机。
2. 4. 5采用全自动或半自动码垛机或采用人工在托盘上堆码的 成件货物,宜采用叉车进行运输及装车作业。
=I
i ɪl
I Tr r
l≡
≡∣ I I^1
当允许托盘出厂且装棚车时,若每组货物重量小于或等于It 时,可采用叉车直接装车,直接进入车厢装卸作业的叉车应具有较 小的转弯半径,且起重量一般不超过L 5t°
当托盘不允许出厂或货物只装敞车时,可采用叉车转运与人 54
工装车相结合的作业方式、
2. 4. 6从棚车卸小件袋装、箱装或桶装化工成件货物时,一般可 采用叉车、电瓶车或移动式带式输送机配合人工卸车。叉车的选择 原则同2.4.5。
2. 4.7桶装或箱装小件化工物料装车,应视其装车量、单件重量, 合理选择装车方案O在有条件使用叉车直接装车的情况下,应优先 采用叉车装载方案。
2. 4. 8采用吊钩起重机装卸车时或采用叉车装卸桶装成件货物 时,应配置专用吊具屬具以提高装卸效率。
IyI
2.4.9叉车运送成件货物,水平运距一般不大于150m;远距离运 输宜采用拖挂搬运车。
2. 4.10叉车的选择应按《散料堆场及仓库设计规定》的规定。
2.5工艺布置
2. 5.1 一般规定
2. 5* 1.1工艺布置必须保证流程合理、操作方便、安全。在考虑 设备的操作、管理、安装及检修等因素下,力求紧凑、整齐。
2,5,1.2在建筑物内的过道、平台、梯子等处净空高度一般不
低于 2.2mo U
2. 5.1.3所有设备最外缘与墙间距净空一般不小于Im,布置 有困难时不得小于0. 8me
2. 5,1. 4地下受料槽、地下通廊等长度超.过60m时,应在两端 设楼梯间。
2. 5.1.5凡可能危及操作人员安全外露的转动设备或部件,应 设安全保护罩或栏杆。
■ ■*. r≥≡i
2. 5.1. 6移动设备采用露天滑线供电时,输电线要高出地坪 (或平台)2. 6m以上。地下移动设备一般采用卷电缆供电并设铺
板事接线岀头—般设置在中间<3
2∙ 5.L 7当水位较高或地形合适的情况下'可选用浅地槽,
2. 5. 2翻车机工艺布置应符合下列要求:.
2∙5∙2∙1翻车机及其调车系统应当根据车型、列车编组、所要 求的繭卸能力、地质条件和线路布置等因素进行比选。调车系统应 力求环节少、安全可靠『有条件时尽量避免车辆溜放,釆用溜放调
车方式时,除了必须保证溜敬到位以外,空车联挂速度及重车(或 ,空车)撞止挡器时的瞬时速度均应小于车辆和止挡器允许的安全
23. 2. 2翻车机室一般设15∕3t电动桥式起重机:起重机司机 室宜设在翻车机传动装置一侧。
2.5.2.3翻车机及其调车系统应设置独立的控制室。此外,在 地面的适当位置应设就地按钮站。控制室内及现场适当地点应设
置相互联系的灯光和音响信号#
窩车机控制室一般布置在车辆入口端,要密闭防尘并装设空
• ɪl r.
IW
调(单制冷)装置。
2∙5∙2∙4迁车台宜靠近翻车机室,但是离翻车机室外墙面净空
应不小于1500〜20。Ommn
2. 5. 2. 5调车设备用钢丝绳传动时,钢丝绳及改向轮应加防
护。
2∙ 5. 2. 6
翻车机室应设通至底层的安装孔尊在底层应设起重量
不小于3t的电动单轨行车电动葫芦“
2∙5∙2∙7每台翻车机下设两个受料斗'料斗口沿铁路线总长不
小于14m,总储量约120to料斗仓壁倾角应比翻卸物料静止安息 角大15气对煤应不小于60、受料斗上口必须加设篦子板,篦孔尺
寸为 40Omm X 40OnIm60Omtn × 60Omm O
2.5.3螺旋卸车机工艺布置应符合下列要求:
2. 5> 3∙ 1用于单铁路线料槽的桥式螺旋卸车机轨距一般为
800Omm,用于双铁路线料槽的桥式螺旋卸车机轨距一般为 1350Omtn 或 12500mmo l'
2. 5. 3. 2螺旋卸车司机室应位于电源滑线的对側,司机室门应. 并入安全联锁,谷车时门保持闭锁,司机室应设空调器•
X 5. 3*3视螺旋卸车机台数在料槽一端或两端设置螺旋卸车 机的检修跨,布置起吊设备和起吊孔。检修跨可以适当加高,供检 修螺旋卸车机和吊装叶轮给料机之用。起吊孔应当用钢盖板封闭。
2. 5. 3.4轨道外侧可设置走道,其宽度一般为700mm,柱子处
应不小于4OOmmo ,为
2. 5-4桥式起重机土艺布置J⅛按《散料堆场及仓库设计规定》的 .规定。
2M∙ 5装卸桥及门式起重机布置应按《散料堆场及仓库设计规 定》的规定。
2. 5.6缝隙式料槽工艺布置应符合下列要求:
2∙ & 6.1当采用单线缝式料槽卸料时,料槽的有效长度不宜小 于4节车辆的长度『最大不应大于一次进厂列车长度的l∕2o当釆 用双线缝式煤槽时,每线煤槽长度一般为10节车辆的长度,最大 不应大于一次进厂列车长度的l∕4o
2∙5.6.2根据铁路股旅数量及带式输送机的布置,受料槽剖面 分以下三类: ’
a. 单轨单带式输送机——单线铁路,槽内装有一路带式输送
机及二台叶轮给料机,带式输送机出力按照一台给料机配置,其中 一台作为备用。 "
b. 单轨双带式输送机——单线铁路,槽内巻有二路带式输送 机,每一路带式输送机上装一台给料机,不设备角C
6双轨双带式输送机——双线铁路,同时卸料,槽内装有二'路 带式输送机,每一路带式输送机上装一台给料机,不设备用。
d∙上述三类料槽中,根据给料机配置方式的不同,又分为单侧 ⅞ -
刮料及双侧刮料二种,其基本类型共有六种,参见附录B各类型 料槽剖面图。
2,5. 6.3缝式料槽横断面主要尺寸一般为:单铁路线料槽上口 宽度6500mm,上部建筑跨度900Omm,双铁路线料槽——上口宽 度13000mm,铁路线间距6200〜650Omm.料槽上部建筑跨度 1500OmmO
2. 5. 6.4料槽上部建筑柱距一般为6000mm,有可能用推土机 往料糟内推料时,其柱距一般不小于700OmmO当上部建筑为封闭 式且通过机车时屋顶应设排烟*
2・5. 6.5料槽槽壁的倾角-般不小于6。。,内壁和下部承台面 应当光滑、耐磨,槽内各转角部分应圆滑过渡。叶轮外端与槽壁之 .间的净空可取60mm,料斗平台外缘与叶轮给料机之间的净空可 取IOOnImO料槽内的槽梁顶部应呈三角形断面,铁路纵梁上部应 抹角,尖角斜面与水平面的角度为60。,防止梁顶积料。料槽两个 端壁下部应向槽内倾斜,承台面应伸出两端槽壁下沿约IOOOmm, 以防止料块从料槽两端撒落地面。
2.5.6.6料槽上部应设置走道,单铁路线料槽两侧走道宽度应 不小于800mm;双铁路线料槽中间走道宽度应不小于120Omnu 两侧走道宽度应不小于80Omm,走道面高出篦子面30Omtno
2.5.6.7铁路轨面高出篦子面为40OmmtI
2. & 6. 8料槽上口(包括铁轨之间)应设置可拆卸的篦子。当车 辆需要人工启闭车门和清底时,筐孔尺寸(与土建结构搭接处为有 效尺寸)一般为20&nm,当不需要人工启闭车门和清底时,篦孔尺 寸可根据来料的最大粒度确定。
2. 5. 6. 9料槽地下部分两端应有必要的检修场地并设置垂直 于给料机轨道的单轨行车和起重葫芦。
2. 5. 6. 10料槽下带式输送机的主要运行通道净宽应不小于 15 OOmn1(局部允许不小于7 OOmm ),检修通道净宽应不小于
∖=i
=g
70OmmO两台叶轮给料机处于并列位置时,最小净空距离不小于’ 60Omm o
2. 5.7存仓装车工艺布置应符合下列要求
r≡ι
2. 5. 7.1装车存仓的有效总储量一般应满足1. 2〜L 5设计车 组的净载重量。根据物料性质应设防堵塞、破拱措施。
2. 5. 7. 2存仓仓壁交切线倾角α可用下列经验公式计算; a=φ+ (IOe〜15°) (2. 5. 7. 2)
式中冲——物料与仓底斜壁之间的静摩擦角。
2.S.7.3存仓卸料口的形状和尺寸,应根据物料的块度和含水 量以及所需的装车能力来确定。卸料口的形状一般宜采用正方形, 也可采用矩形或圆形。正方形卸料口的最小尺寸可用下式求出:
a = K(a,+80)tgφ, (2. 5. 7. 3)
式中:a一方形卸料口的边长,mm;
K一经验系数,对于分级物料采用K = 2. 6,对于不分级物 料(如原煤)采用K = 2.4;
物料块度的最大尺寸,mm;
φ-——物料内摩擦角,当φ, <50°时可用物料的静止安息角 代替。
2. 5. 7. 4装车线上的装车设备的能力应满足在规定时间内装 完一组车的要求。从空车对准货位至一组车全部装载,计量完毕所* 需时间.,一般不超过2h°
X 5. 7. 5仓底采用IoO〜20Ot轨道衡进行计量O
l≡.
2. 5. 7. 6装车点数量在保证2. 5. 7. 4前提下,一般采用集中单 点装车,亦可采用多点装车。
2. 5. 8装卸站台工艺布置应符合下列要求:
2.5. 8.1平顶式高站台轨面至站台平面的高度主要根据敞车 的类型来确是门.8m的高站台适用于3Ot敞车放下其上侧板进行 装车;2. 5m、2. 8m、3. 3m各适用于30t、50t、60t的敞车不放下其
上侧板进行装车。一般宜采用L 8m0∙ 5m、2・8m三种’
2. 5. 8. 2平顶式高站台宽度应考虑站台上存放物料,货堆至站 台边缘安全距离IOOOmm,则:
单向站台宽度≈12-18m;
双站台宽度≈19~28mo
2. 5. 8. 3 平顶式高站台'边缘至相邻线路中心线的距离为 185 OmmO
2. 5. 8. 4货物装卸线的长度,应按货运量、货物品种、作业性 质、取送车方式以及一次装卸车数量等条件确定。一般应满足平均 一次送来车组的长度。
2. 5. 8. 5仓库站台的宽度应符合现行的《散料堆场及仓库设计 规定》的规定。
L 卜
汽车运输装卸工艺系统设计,必须保证装卸程序合理
3∙ LI
作方便、安全可靠。尽量提高机械化:⅛动化永平,改善劳动条件, 减轻劳动强度,
3∙ L 2 '采用机械化连续装卸工艺时,除应设置操作场地、停车场 地外,还应设置与装卸机械有关的辅助设施。
3. L 3对于散装物料装卸,应在车辆进厂区大门附近,靠近仓库
或料场区域设置汽车衡,以进行物料计量。
3・L 4多雨地区的汽车装卸站台应设置雨棚,并要采用内排水臼
3.2装卸机械设备选择
X 21汽车运输散装物料装卸机械设备,应根据物料特性及堆存
形式进行选择。
3.2-2在地面堆存的煤炭、焦炭、砂、石、土、炉渣、矿粉等,宜选用
抓斗起重机、装载机、带式输送机等设备进行装车作业G
3.2* 3当采用抓斗起重机时,应按《散料堆场及仓库设计规定》选
择。 1
3- 2,4当采用装载机进行装车时,一般情况下宜选用轮胎式装载
机(J对于铲取阻力较大或大块物料作业,宜选用履带式装载机,
X 2.5对于物料发送量较大、物流稳定且宜釆用仓贮的散状物料
装车,可采用存仓作为装车设备(J
使用散装罐车运输的粉粒状物料的卸车,应采用存仓作为散
料的受卸设备,必要时应配备压缩空气系统,以进行气力卸车, 3.2.6向存仓供料设备的选择,应根据来料的生产方法、运输方 式及地形条件决定.对于易产生粉尘的物料应选用密闭式输送设 备尊 *
3∙ 2* 7装卸成件货物时,当搬运距离较近(一般不超过30m)t-
次装载量在300kg以下时,可选用以人工操作为主的手推小车进 行装卸。
I=J
3* 2,8日装车货物量在IOOt以下,每袋最大重量不超过50kg
时,可采用人工装车。
3・2.9日装车货物量大于IoOj每袋重量不超过50kg时S宜采 用装车机、电动卸袋器、带式输送机等设备进行装车,
3. X 10采用大包装(每袋最大重量不超过IOOOkg)或者网络、集 装袋装车时,宜选用电动单梁起重机、移动式起重机或叉车进行装
卸」 ,
3. 2.11对于箱装、桶装的庆件货物的装卸,当装卸量小、重量轻 时何采用人工装卸。对于装卸量大、品种单一时,可采用吊钩起重 机、叉车或辐道输送机进行装卸作业O
3・3工艺布置
3- 3.1存仓装车工艺布置
ι≡ι
3.3.1.1存仓总容量的大小,应满足生产和装卸作业的要求, 一般情况下应不少于一天装车量的需要。对于粘性大、易结块的物 料存仓容量可酌情减少0
3. 3.1. 2存仓尺寸应按本规定2. 5.7的规定采用。
3. 3.1. 3采用存仓装车时,仓下闸门装置最低点至地坪面净空
高度,必须满足汽车作业要求。一般情况下,应比汽车最高点高
30OtnnIO存仓的跨度也应满足车辆进岀的基本要求,一般不小于
4me L
存仓组的排列方向与车辆通行方向应成横列式布置,以便使 多辆车辆可同时装车,缩短装车停留时间。
3. 3.2装车仓库及站台工艺布置
3. 3. 2.1仓库的跨度和柱间距,应根据工艺要求和土建设计施 工技术合理性进行综合考虑。单层仓库的跨度不应小于18m。
3. 3. 2. 2仓库大门尺寸,应根据进出库装卸机械、车辆的类型 及装卸方式确定。具体尺寸按《散料堆场及仓库设计规定》选取。
3. 3. 2.3仓库站台高度应根据车箱底板高度决定,一般采用 LO〜L 2m。站台边与车尾接触处应设缓冲装置。
3.3.2.4仓库站台宽度应按《散料堆场及仓库设计规定》的规 定。
4∙1 一般规定
4∙ Ll水运装卸工艺设计应根据货物种类及包装形式、年处理
量、港口水位变化情况、码头的型式、船型以及码头至化工厂区的 转运方式等因素,合理确定装卸工艺方案O
4.L2装卸工艺流程应力求减少作业环节,各装卸设备的生产能
力与配套的运输设备能力应协调一致事并力求减少船舶调档而造 成作业中断时间。
4* L 3装卸工艺设计应保证作业安全,改善劳动条件,减轻劳动 强度。
4∙ L 4为确保作业质量,设计装卸工艺时,应根据货物性质选择 适当的机型和装卸机具「并全盘考徳必须在港口进行的计量、除 尘、保温、鮮冻、拆缝包、过筛等辅助作业。
4. L 5 '码头的岸电设施及上水设施应尽量靠近码头外侧布置。并 应考虑岸电的防雨措施…
4.16应根据船型选择装卸设备,所选设备应尽可能卸取船舶或
驳船外侧的物料,以减少船舱外侧的物料剩余量和降低清舱工作 量"
4.1. 7选择装卸设备时,应满足在最高水位和最低水位时均能正 常工作的要求.
4∙ L 8码头设施应尽可能满足全天候作业的要求,对于年作业周
期内可能出现4级风以上的地区•应考虑船舶避风停泊的安全泊
KO
4. L 9浮动式码头及斜坡式码头的窟船及转运带式输送机系统 应考虑设置防雨措施。
i≡
4* 1.10化工厂用于液体化工物料和固体货物装卸的码头应统筹 规划。易燃、易爆液体及腐蚀性强的化工物料装卸码头应單独设置 在其他相邻码头或建(构)筑物的下螫。
4.1.11水运装卸工艺设计除应符春本规定外,还应符合《港口工 程技术规范》的有关规定,并符合《化工机械化运输设计原则规定》 中的有关规定’
4.2码头的泊位及通过能力计算
4. 2. 1海运港口码头的泊位数应根据码头的作业量,按泊位的性
质及其船型计算,码头的泊位数及通过能力应按《海港总体及工艺 设计》的规定计算,
4∙ 2.2河运港口码头的泊位数确定原则同4∙ 2∙ 1规定『码头的泊
位数及通过能力按《河港总体及工艺设计》的规定计算,'
4.3设备选型及工艺布置
4∙ 3∙ 1杂件码头的装卸机械选型和工艺布置应符合下列要求:
4. 3.L 1装卸机械选型应根据工厂货物品种及包装形式选择 适合多种货物的通用机械,并能适应泊位间集中作业和重点舱作 业的需要。在货种包装形式、流量流向稳定的情况下,可适当配置 专用机械设备。
4. 3∙ L 2根据码头型式、船型、货物的处理量情况,杂件货物装
卸船设备通常可采用下列几神配置方式:
水陆联运的码头宜采用门座式起重机。龙门起重机、移动式起 重机适用于中小水位差直立式码头;固定式起重机适用于小位差 直立式码头;浮动式起重机适用于大位差斜坡式码头。装船机可适 用于大宗袋装货物在直立式或斜坡式码头装船。
4.3.1.3采用门座式起重机装卸时,门座式起重机夕卜侧轨(靠 水侧)中心线至码头前沿岸线的距离应为2〜2. 5m°起重⅛l内侧轨 中心线至前沿库、场或道路边缘的距离大于或等于L 5mo对于装 卸成件货物且船舶载重量在500t以上者,一般采用3〜5t起重量 门座式起重机为宜。 .
4. 3. L 4小型河港应尽量选用流动式起重机(船)进行船舶装 卸作业,当条件不具备时也可采用固定式旋转起重机。对于装卸载 重500t以上的船时,设备的起重量一般为3〜5t。当船型较小且采 用固定式旋转起重机时,码头前沿到起重机旋转中心的距离一般 为1. 5〜2. 5m。若采用移动式起重机,其外侧至码头前沿的距离一 般为2〜2.5m°
4. 3.1.5采用龙门起重机装卸船时,应选用有悬臂的起重机, 并根据工艺要求确定采用单悬臂离双悬臂。一般应将大车行走轨 道平行于码头岸线布置,其起重量一般以5t为宜。
在装卸船时应确保其净空高度满足最高水位时的正常作业。 一般情况下,装卸船与装卸车联合作业时,因装卸车要求的净空高 度小,应以船舶装卸时空载船舶最高固定点或堆场作业时货堆的 高度作为确定龙门起重机净空高度的依据。
4- 31. 6对小型河港直立式码头也可采用桥式起重机装卸,当 采用桥式起重机装卸船时,大车行走轨道一般采用垂直于码头岸 线布置,且应满足位于水域内的立柱骨距符合停泊船型的要求,其’ 净空高度确定原则应按本规定4. 3. L 5确定。
4. 3. 1. 7移动式带式输送机一般只用于内河中小港口对小型 船只装卸小件货物。.也可用于装卸前后的倒运作业。其长度应满 足装卸工艺布置要求。
4. 3. 2散装物料码头的装卸机械选型和工艺布置应符合下列要 求:
4.3. Xl化工厂散装物料水运码头装卸船设备应根据船型、运 量、货种、物料特性和水位情况等因素比较确定。专用码头可采用 专用起重机械方案。若条件允许,可考虑采用连续式卸船机。
4∙ 3. 2* 2直立式码头卸800—IOOOt驳船时"一般宜采用门座 式抓斗起重机,其起重量一般为5t。对于在直立式码头卸5000t以 上的船舶,可采用门座抓斗卸船机或桥式抓斗卸船机卸船。若在直 立式码头卸1000~5000t驳船』可釆用锤式抓斗卸船机0
4・3. 2* 3对于直立式码头中小运量的散料'还可采用装卸桥卸 船。若用于斜坡式码头,应验算宣船的稳定性。
4. 3. 2. 4为适应水位差较大的码头装卸,可采用浮式抓斗起重 机作业O进行散料卸船作业的浮式抓斗起重机应配备受料漏斗O布 置时应尽量减少机械作业时的互相干扰和充分发挥起重机的生产. 效率F
4∙ 3∙ L 5河港水位差小的直立式码头装卸小船时,可采用固定 旋转起重机并应配用电动抓斗。
4. 372. 6经技术经济比较合理,品种单一的化工粉状或粒状物 料,若物性许可时,还可采用链斗卸船机或气力卸船机卸船。当采 用这两种设备时,设备布置应尽力满足设备取料机构易于进入船 舱和取尽物料的要求◎
. 4, 3.2. 7对斜坡式码头散货卸船,一般配置皮带车系统作为卸
船机械的转运输送系统,皮带车的具体选型应视水位落差而定•对 于水位差大、斜坡道长的斜坡式码头,宜配用单一式皮带车。对于
•斜坡道长、对陆域纵深要求不高的斜坡式码头,可釆用重叠式皮带 车。
4.3.2. 8对水位变化不大的斜坡式码头,还可采用固定式伸缩 带式输送机或钢引桥带式输送机作为散料卸船转运设备。当釆用
后者时.对风浪不大的中水位差港口,宜采用牛腿式钢引桥与寇船 连接的搭接式•对风浪较大的港口,宜采用钢引桥与建船直接搭接 的方式。
4.3.2.9对岸坡较陡不便采用带式输送机且运量较小的河港 斜坡式码头,可采用缆车作为散料转运的设备,当釆用此设备时, 应满足其输送能力与卸船设备能力相匹配的要求。
4. 3. 2.10大型船舶散料卸船应考虑配备清舱机械,其数量配 备应根据卸船设备的类型及清舱量确定。小型船舶可采用人工清 舱。 、 ,
4.3.2. U 当采用自卸船时,应确保自卸船出料输送机的出力 与陆上输送系统能力相匹配.
4. 3. 2.12抓斗起重机类散料⅛1船设备的布置要求可参照本规
定 4* 3. Io -4∙ 3. 3化工厂用集装箱码头应视其运输量大小和集装箱吨位,正 确选用装卸机械、运输机械及堆场机械。若设计大型集装箱码头, 应按《港口工程技术规范》及《海港总体及工艺设计》有关规定执 行。对小吨位集装箱码头可选用起重机作为卸船设备,其选型和 布置按本规定4. 3.1执行。
4* 4码头设施
码头型式的选择
4. 4. 1.1码头的型式应根据水文、地质、地形、货种、装卸工艺、 船舶的船型尺度及施工条件等因素综合分析,进行技术经济比较 后确定。
4∙4∙L2海运码头有关设计尺度的确定应按《海港总体及T艺
设计》有关规定执行。
4∙4∙L3河港码头可按下列原则选型:
JA
(D当码头面至设计低水位的高差在12m以下、河床稳定、岸 坡较陡且有条件采用起重机械的装卸码头,宜采用直立式。
(2) 当码头面至设计低水位的高差大于ISm或小于12m j⅛岸 坡平缓的装卸码头,宜采用斜坡式。
(3) 当码头面至设计低水位的高差在12〜15m之间时,其码 头型式可根据具体情况决定。
(4) 当水位历时70%〜90%的时间为中枯水期时,可采用下 部为直立、上部为斜坡,或下部为直立且具有装卸平台的双级式码 头。
4* 4.2码头前沿高程
4. 4. 2. 1海运码头的前沿高程应考虑大潮时码头面不被淹没, 便于作业和码头前后方高程'的衔接。码头嵩程应根据泊位性质、船 製、装卸工艺、船舶系缆、水文、气象条件、防汛要求和掩护程度等 因素并参照邻近现有码头高程确定。并应按《海港总体及工艺设 计》有关规定计算选取。 .、
4. 4. 2. 2河港码头的前沿髙程为设计高水位加超高,超高值J 般取0.1〜0∙ 5mo设计高水位按《河港总体及工艺设计》的规定选 取确定。下部为直立上部为斜坡或下部为直立且具有装卸平台的 双级式码头 > 其直立部分码头面的前沿高程仅在中、枯水期内使用 的码头,其码头面的前沿高程的设计标准J般采用多年历时保证 率10%〜30%的水位。
4.4.3设计低水位和水深
4.4.3」海港码头前沿设计水深应能够保证设计船型在满载 情况下安全停靠。其深度应按《海港总体及工艺设计》有关规定进 -行计算并确定C) i
4∙4,3∙2河港港口水域的设计低水位应与所在航道的设计低 水位相适应。一般采用多年历时保证率90%〜98%的水位。进港 航道和码头前沿水域的设计水深,应保证设计船型安全通过0靠离 ■ _
和装卸作业的顺利进行,其水深应按《河港总体及工艺设计》的有 关规定计算确定。
4.4 4码头前水域和港池
4. 4. 4.1海运港口港内水域由船舶制动水域、回旋水域、码头 前沿停泊水域、港池连接水域以及航道、锚地等组成CJ对顺岸码头, 码头前沿停泊水域为码头前沿2倍设计船宽的水域范围。对回淤 严重的港口,根据维护挖泥需要,此宽度可适当增加O ʃ
4. 4. 4. 2河港顺岸码头前沿供船舶停靠和装卸所需水域,不应 占用主航道,其宽度一般为3〜4倍设计船型的宽度。
4∙ 4. 4. 3为便利船舶靠离码头,顺岸码头前沿水域边缘,一般 自船位端部与码头前沿线成30〜45,交角向外扩展,护展部分应 达到设计水深*
4. 4. 4.4顺岸码头前沿港池,如考虑船舶转头的要求,其宽度 应不小于L 5倍设计船长CJ海港港池方向应根据当地的自然条件、 船舶安全进出、水陆联运时的铁路进线、码头岸线的利用和连接水 域挖泥数量等因素综合分析比较确定,掩护条件差的港口应避免 与强浪方向一致。
4. 4. 4.5河网地区挖入式港池的宽度与船舶尺度、泊位数、船 舶靠离码头方式及码头前并列停靠的船舶数等有关,应按《河港总 体及工艺设计》有关规定计算确定。
4. 4- 4* 6装卸化工危险品的码头不应与其他一般货物码头设 于同一港池。 ,
4.4.5泊位长度的統定应满足船舶安全靠离作业和停泊系缆作 业的要求,海港及河港码头的泊位长度应视其布置形式分别按《海 港总体及工艺设计》及《河港总体及工艺设计》有关规定计算确定。 4 4. 6化工厂河运码头若采用斜坡式和浮船式时,一般应选用平 寇船“其平面尺度应根据靠泊的船型、装卸工艺、拟采用的毫船设 备以及是否在其上堆放货物诸因素确定。一般情况下其长度为设 计船长度的0. 7〜0. 8倍,最小不宜小于0. 6倍。窟船的长宽比可 ⅛E 4〜6范围内选取。
4. 4.7码头的前方作业地带宽度应根据码头型式、装卸工艺流 程、道路宽度以及有无临时堆放货物的要求等因素来确定,并应注 意与今后装卸机械的发展相适应。可按下列原则确定;'
4. 4. 7.1直立式小件袋装河港货运码头,当设有前方仓库并釆 用小型流动起重机或固定起重机时,其前方作业地带宽度一般为 20-25m,前沿采用轨道起重机时,前方作业地带宽度一般为25〜
30m° ____________
4. 4. 7. 2斜坡式河港码头前方作业地带宽度,按装卸工艺要求 确定,一般为10〜20m b
4.4.7.3使用门座式起重机装卸的海港码头,前方作业地带的 宽度应根据设备轨距及作业方式等情况确定,一般可取47〜50m° 使用浮式起重机或流动式起重机装卸的海港码头,前方作业 地带应根据水平运输机械的类型及其转弯半径、作业方式等情况 确定,一般取M〜25m。
4. 4. 7. 4码头前沿到轨道起重机最近的钢'轨中心线的距离一 般为2〜2. 5m。到固定起重机旋转中心的距离一般为1. 5〜2. 5mo
4,4∙7,5H前方作业地带的坡度,一般采用0. 5%〜L 0%,如前 方仓库的后方设有装卸站台需加大坡度时,其最大坡度一般不大 于 L5%。
4. 4.8码头前沿及前方库场工艺设计及布置应遵循下列要求:
4. 4. 8.1码头前沿及前方库场应根据码头的陆域条件、铁路进 线条件、货物迸库数量所需的库场面积以及装卸的工艺设计方案 确定。一般可采用顺岸式、垂直式或斜交式三种布置方式。
4/4. 8. 2码头前沿仓库及堆场工艺及布置设计应按《散料堆场 及仓库设计规定》的规定。
*
4. 4.9 .锚地
4∙4∙9.1海港的锚地应选在天然水深适宜•海底平坦,锚抓力 好,水域开阔,风、浪和水流较小,便于船舶出航道,并远离礁右、浅 滩以及具有良好定位条件的水域,必要时应进行扫海测量及底质 取样等工作’锚地的选择和布置应按《海港总体及工艺设计》的有
-L 亠.-
关规定口
4・4・9.2河港锚地一般宜选择在底质为泥质及泥砂质土的河
段,不宜选在走砂、淤砂严重的河段,而且锚地水域应水流平缓、风 浪小并有适宜的水深白锚地应尽量靠近作业区,但不应占用主航道 或影响船舶的装卸作业及调度・锚地的选择和布置及锚位面积的 计算应按《河港总体及工艺设计》的有关规定o
5. 0. 1装卸系统的工作班次,应根据厂方与运输部门的协议确 定。若无协议时,铁路运输一般为三班制。水路和汽车运输一般为 一班制或二班制。
5. 0. 2装卸系统的生产组织机构应视系统的大小、装卸物料品种 及其与贮存系统的衔接形式独立设置或联合设置,机构中应配备 适量的行政和技术管理人员。
5. (L 3装卸机械司机及辅助装卸人员的人数可按表5. 0.3选取。
装卸机械劳动定员表 表5.0.3
I- 机械’ |
名称 |
机械司机(人/台) |
辅助定员 (人/台 •班) |
备 注 | |||||
勤数 每直人 |
班 制 |
二 班 制 |
二一一班制 "- - | ||||||
翻车机 |
2- |
4T |
7. |
1—10 | |||||
螺旋卸车机 |
1 |
1⅛ |
rɪ 3 |
ɪɪ % 2 |
4 | ||||
链斗卸车机 |
1 |
ι⅛ |
zɪ JI |
ɪɪ 2 |
4 | ||||
轨道式起重机 |
2 |
3 |
4A 3 |
7 |
~2≡3 ~T~ |
员子钩的 定分溶机 ttu⅛⅛7s tpfrʌs- | |||
固定式旋转起重机 |
P 1 |
ι⅜ |
rɪ 3 |
¾ -ɪ- 2 |
.2~3 | ||||
流动式 |
25t以下 |
1 |
ι⅛ |
TT 2T |
TT 3T |
~2〜3~ 4 |
分斗的 匸抓机工-牵为重扫一 司母起清 ____- | ||
起重机 |
25t以上 |
2 |
2⅛ |
rɪ 3 |
7 |
Z〜3 ɪɪ |
续表
■ |
机械司机(人/台) |
辅助定员 | |||||
机械名称 |
班勤数 一每直大」 |
班 制 |
g 制 |
三班制 |
(人/台! /班) √∣ |
备 注 | |
单斗装载机 |
中、小型 |
1 |
1 — 6 |
2 — 3 |
3 ɪ 3 2 |
- | |
推土机 |
大型 |
2 |
3 |
~2 3 |
7 |
- |
■ |
叉车及牵引车 |
1 |
rɪ 6 |
rɪ Z 3 |
rɪ 3 2 |
2 |
I | |
装船机 |
500t∕h以下 |
1 |
U- 6 |
2丄 3 |
TT 3T |
2〜4 | |
5OOt∕h以上 |
2 |
zɪ Z 3 |
TT /I 3 |
7 |
4~6 | ||
链斗卸船机 |
1 |
1 ~ 6 |
2T |
J 2 |
2~3 |
L | |
气力卸船机 |
2 |
TT 2T |
TT 4T |
7 |
2〜3 | ||
装车机 |
1 |
rɪ 6 |
Z 3 |
3 ɪ 3 2 |
3〜4 | ||
电动卸袋器(每二台) |
1 |
6 |
2T Z 3 |
ɪɪ S 2 |
3〜4 | ||
移动式带式 |
L^¾ ɪ Om»六台 ____一组 |
1 |
1⅛ |
万 Z 1 |
rɪ 5 2 |
3〜4 |
指每条线 配备的辅 助人员 |
输送机 |
L>10m十三台 '一组 |
1 |
1⅛ |
3 |
3 — 3 2 |
3〜4 | |
每个接头处 |
1 |
1 Tɪ-O |
2⅜ |
rɪ 3 2 |
- | ||
固定式带式 输送机 |
5 OOm以下 |
1〜2 |
1丄 6 |
rɪ Z 3 |
rɪ |
- |
- |
50OnI以上 ....-「 |
3 |
3 ɪ "2 |
4纟 3 |
7 |
注丄轨道式起重机包括桥式、门式、门座式及装卸桥O
2-辅助定员包括司牵人员及清扫人员O
3.单斗装载机大型指L 7m3以上,中小型指L 7m3以下,推土机大 型指73∙5kW以上,中小型指73∙5kW以下』
5. 0.4人工装卸工人数可按下列计算公式计算确定;
N ——Q ♦ Kb JNr~^Y∙Hb-Ks 式中:人工装卸工人数,人/班; •年人工装卸货物总量,t; -每一装卸工人装卸货⅛∣∙的工班效率,t∕人・班;一般 对机械化程度高的辅助装卸可取10-15t∕人・班, •全部人工时可取8~IOt/人•班;
(5∙Q4)
KS——装卸工时利用系数,一般可取0. 85;
Kb——装卸不均衞系数,可取1.2;
- I -
Y——年工作日,天’
6*1生产辅助设施
6∙ L 1固体物料装卸区,应根据生产需要设置卞列生产辅助设 施:小型装卸机械库、材料库、备品备件间、工具间、油品库、装卸办 ,公室、工人交接班室、工人休息室等。各种设施工艺布置应考虑作 业协调有序,并尽量避免各种作业互相干扰及人流交叉干扰。
6.1.2推土机库的设计
6∙ L 2.1推土机库根据推土机的数量相应设停车间、检修间、 工具间、备件间和工人休息室等。
6∙L2∙2推土机库的位置应靠近作业场地,库外需设推土机的, 走行通道β -
6∙ L 2. 3推土机停车间及检修间的跨度和净空高度,应根据停 放推土机的台数及型号确定。检修间可兼作停车间。.
6. L 2. 4检修间内应设置起重设备°1〜3台推土机时,一般采 用起重量为3t的手动单梁桥式起重机,4台以上推土机时,可设
'置起重为3t的手动或电动单梁桥式起重机。
6∙ L X 5检修间内应设一个检修地坑,其深一般为Iooo〜
1200mm,宽为800—IOOOmmo地坑口两侧地面应设两条护面铸铁 板,其宽度为80OmmO铸铁板应与地面齐平,推土机库内地面应采 用高标号的混凝土。
6∙ 1. 2. 6推土机库门前应有宽度不小于18⅛的混凝土地坪, 并应有向外的排水坡度。
6∙L2∙7库内应有电压为36V的照明插座和电焊机用电源开 关,供检修用。
6.L 3装载机库的设计可参照推土'机库,见本章6∙ L 2。
6.. L4汽车衡磅房宜设置在过磅汽车主要货流方向的右侧。磅房 地坪标高应高出周围地坪20Omn1,以防雨水灌进。地磅房进车端 的平直段长度一般为2辆车长,困娃条件下不应小于1辆车长;出 车端的平直段长度不应小于1辆车长;汽车进出地磅房前后弯道、 路面内边缘转弯半径不宜小于12m,困难条件下不应小于9m°
6.1. 5 '装卸办公室的建筑面积按管理人员人数确定,一般每人为 5+0^7∙ Om2o
∣≡
6.1. 6装卸机械驾驶人员值班室(兼作休息、学习用)的建筑面积 可按每人Zn?确定。
6.1.7装卸工人交接班、休息室(兼作学习用)建筑面积可按每人 2π?确定口 ..
6<2生活设施
6. L 1固体物料装卸区,宜单独设置更衣室、浴室、盥洗室、厕所 等设施。当距生产车间较远时,一般还应设置配餐间。
6.2.2装卸工人更衣室应尽量分班设置。更衣室的建筑面积一般
为每人1. Om2o
对环境污染厉害、工人劳动强度大的装卸区可设置车间级 其设施和建筑面积按有关标准规定设计O
在装卸区附近及装卸区办公室、工人值班室内应设置厕
6. 2.3
浴室。
6* 4
IWl
在装卸区办公室、交接班室、检修间、小型机械库等建筑物内, 应设有盥洗室或盥洗设施。
7.1 土建专业
L L 1轨道式行走设备的轨道两端应设置安全尺和阻进器。安全 尺的位置应能保证终点开关动作后,大车的滑行距•离不小于2mo 7.1- 2大型地面行走式装卸设备,如装卸桥、门式起重机、门座式 起重机等,应设防风锚固设施, J
7.1.3装卸场地应有良好的排水条件,堆场的地坪标高应高出周 地坪标高0. 2〜O. 3mo
7, L 4地下建筑应有排水坡度和排水沟,排水坡度为号%。〜 3%o ;对于长条形建筑物亦应有横向排水坡度。纵向丧排水沟通向 集水井,集水井上应设护栏或篦盖。
,7. LS受卸地槽的顶面应高出料场地面地坪椀高5OOmm以上, 其周围地面应有散水坡。 *
ILl
7-1. 6对于较深的地下建筑物,要进行防水处理,不能有渗漏。
7.1.7对于腐蚀性较强的堆场站台和受卸设施应考虑防腐处理。 应按现行国家标准《工业建筑防腐蚀设计规范》执行O
7-1*8混凝土料斗内壁,应根据物料磨球性采取耐磨措施。用于 贮存矿石、焦炭等硬性块状物料,在贮斗斜壁上应储设铸石板或钢 砖。垂直壁上抹铁屑水泥,当贮存密度大的块状物料时,斜壁应作 防冲击的耐磨处理。
IkI
7.1. 9在采暖室外计算温度一IOe以上地区,翻车机室及螺旋卸 车机上部建筑物可釆取半露天式;在采暖室外计算温度一 IOC及 78
以下的地区,翻车机室应采取封闭式:在釆暖室外计算温度等于或 低于一 15IC的地区,卸车建筑物的车辆进出口处应采取防寒措施β
7. b 10进出翻车机室的铁路线,可在紧邻翻车机室的适当范围 内设计为整体道床和混凝土地面。
7∙ L U设有安装孔时,孔上面应设活动盖板或可拆卸的安全栏
l≡i
7. L 12翻车机操作室窗子的布置位置,应能使操作工操作时可 望见室外车辆调动情况,对室内可监视重车就位及空车推出等情 况。 ^
7-1.13翻车机作业系统中,车辆溜放段及辅助设施作业区,应设 置围栅或栏杆。
7.1.14桥式抓斗起重机料棚一般为半封闭结构,潞要时可采取 防止雨水由侧面吹入料棚的措施。
成件物料库棚的结构形式,应根据物料的性质确定, 站台地坪应采用混凝土地面,并应考虑散水坡度。
有流动作业的站台、棚库,柱子下方应设保护措施O
所有大型固定设备的基础螺栓一般应预留孔洞。一般设
备的支腿与基础固定采用预埋钢板煌接固定。
7∙ L 15
7. L 16
7.1. 17
7∙ 1.18
7.2供排水与消防专业
I-
7∙2∙1装卸区内的休息室、盥洗室,应设生活用水*
7- 2.2视物料的性质,在有粉尘厂房楼面、地下设施及隧道设冲
洗地面的水源及除尘水源,每30m装一橡胶支管,作为冲洗地面
I L'« 1
=1
之用,并适当设置地漏统一排水a
7.2.3具有火灾危险的装卸场所,应毎消防设施。
7∙3电气专业
I - — ɪj d
7< Xl装卸货场、码头及仓库、翻车机辅助设施、卸车地槽等设
施,均应有良好的照明。推土机检修间.翻车机室等高空间厂房除 了有棚灯外,还应考虑设置一定数量的壁灯。地下设施与地上设施 照明开关应分开设置。’
7. 3.2露天装卸场、码头、翻车机室、地下受卸料槽(斗)、推土机 库、装载机库、叉车库等应有电压为36V的照明插座和电焊机用
电源开关,供检修用,
7.3.3铁路卸车装置的卸车线,应设置送入重车和牵出空车的音
响信号.
7. 3.4翻车机室运转层与控制室应有往返的音响和灯光信号。
7. 3.5卸车机械均不参加联锁,当系统内设备停车时,应给卸车 机械发机音响及灯光信号。
7, 3.6翻车机自动作业线及连续式卸(装)船机应有联锁装置“
7. 7在同一轨道上有两台及两台以上起重机时,每台起重机应
能单独切断总电源。
7,3∙8受卸斗下部的给料机应与运输系统设备联锁日当叶轮给料
机纳入集中控制时,宜用电缆供电。
7. X 9对于受粉尘浓度影响可能引起爆炸的场所,应有报警装
置(S所用仪表和电气设备应按《化工企业爆炸和火灾危险环境电力
设计规程》(HGJ21 —89)及劳人护(1987)36号《中华人民共和
爆炸危险场所电气安全规程》确定ɔ
7.4电信专业
7∙ 4∙ 1装卸区办公室一般设有行政电话,办公室与各岗位之间设
80 ’
置调度电话,
7. 4.2 讯。
港口码头、货物装卸区各作业点之间,一般设双向扩音通
I=
7-5采暖、通风、除尘专业
7, 5-1采暖地区的装卸办公室、工人值班及休息室、交接班室、更 衣室、浴室、盥洗间、厕所等生活设施均应采暖。其釆暖标准按有关 标准设计,
ILEf
7. 5.2采暖地区的车辆解冻库辅助扃、翻车机室及其控制室、地
I
≡∣
下受卸沟槽等受卸设施均应采暖’翻车机室宜设置热风幕。
7-5-3受卸地下料斗及卸料沟等地下设施应有通风设施•
7. 5*4受卸地下料斗及卸料沟槽的地上和地下部分、翻车机室的 地上部分等扬尘点,应有除尘设施。排放标准应符合现行的《工业 “三废"排放试行标准》及《化工粉体工程设计安全卫生规定》的规 定U
A. 0.1装卸机械生产能力应分别按其所属的作业性质,计算确
定或直接按其技术特性选取(J X
翻车机、螺旋卸车机、链斗卸车机、装车机等连续式装卸设备
的生产能力,可按《化工机械化运输设计原则规定》或厂家提供的
产品技术特性选取。
A. 0< 2
-计算:
期性装卸作业设备即各类起重机械的生产能力按下式
Qg ≡ θ ɪ 4 (A, 0< 2-1)
. 式中:Qg——起重机械连续运转的生产能力,t/h; ,
Gq―起重机械每次装卸货物平均重量,t ,对成件货物按每 次平均起吊重选取,对散料按下式计算:
, Gq — V2h ∙ Yh ∙ Kx ∙ KCh (A. 0. 2-2)
式中:V2h—一抓斗容积,m,;
*一货物堆积密度,t∕m3;
K*-因考虑UR取时压实物料引起的堆积密度修正系数。 对块状物料取L.0;粉状、粒状物料取1.1-1.5;
KCh——抓斗充满系数,对粉粒状物料一般可取0. 8〜0. 9, 块状物料取0. 6-0. 8,煤取1.0;
T--次作业循环时间,min,对桥式、门式、装卸桥等轨道
起重机按下式计算:
I
T = tq + 2(tsh + tr + tj) + ts (A- 0* 2-8)
式中仏一抓取货物时间,min,可取0. 5〜L Omin;
t8h(j)--货物起升或下降时间,min;其值按下式计算:
t⅛d) = --tbι (A* 0* 2-4)
V ShCj)
式中:H——货物的起升或下降高度站台装卸时一般可取
2. 5;地面装卸、船舶装卸及在料堆上作业时,应按实 际运行高度选取;
VShd)
一起升或下降速度,m∕min;应根据设备技术参数选 取,通常可设VShRVj进行计算;
-机械变速时间,min;
货物从车、船移至货位或由货位移至车、船的时间, min O可按下式计算:
(A. 0. 2-5)
ɪɪ ʌr 十 ^1>2
V X
式中丄——货物从车、船移至货位或由货位移至车、船的距离
应根据工艺布置选取;
-起重机大车或小车的运行速度,m∕min ∣ -
-变速时间,min, 一般可取0. 04min;
货物解索、脱钩或松抓时间,min,对成件货物,一般可 取 O* Imin;
83
__=.
对于旋转式起重机,如固定旋转起重机、门座式起重机、移动 式轮胎起重机等,一次作业循环时间T按下式计算:
T=tq+2(t3h+tr+tj)+tχ+ts-∣-4tb (A. 0. 2-6)
式中办——起重机的回转时间*min;可按下式计算:
ts = ⅛+tb
(A. O* 2-7)
式中:Vzh——起重机的回转速度,转/分,按起重机的技术特性选 取;
A.0.3周期性工作水平搬运装卸机械,如装载机及叉车等的生 产能力按下式计算:
Qy = (A. 0. 3-1)
式中:Qy-搬运装卸机械生产能力,t/h;
Gy—设备平均起升或装载重量,t ;对叉车按成组货物每次 叉取重量选取。对装载机按下式计算:
Gy = C* Km * Th (A* 0. 3-2)
式中:C一铲斗容积;m%
Km——铲斗充满系数,对易装载物料取K。〜L 25,较易装
载物料取0. 75〜L 0,难装载物料取CL 45-0.75;
T--次作业循环时间,min。
对叉车和装载机,T按下式计算;
sɪ* 1 =J
T = Jtq + 3t2h 4- 2tx + ts + tj + tf (A* 0∙ 3-3)
tq值对叉车当连托盘直接送达时,可取。・2miv托盘周转使
用时可取0, 5〜CL 6min,对装载机可取0∙ 2min⅛
t⅛1 —转向时间十min;可取0.1—0,15min5
tx--叉车或装载机行走时间*mi項按(A* 0∙ 3-4)式计算;
t"——按公式(A. 0. 3-5)计算;
tf--放下货物时间Jmin;叉车取05〜。.Imm,装载机可取
Ot Imin ð
0. 06S ^vΓ
(A- 0* 3-4)
式中$——行走距离,∏υ一般情况下可取仓库、站台或堆场长度 的一半;
VX——叉车或装载机的平均行驶速度,km/h ?
_ HMj) tsω ^ VMj)
(A. 0+ 3-5)
式中再吟——起升(下降)高度,m;对叉车平均可取K5mo
通常因铲斗提升和下降与其它作业步骤平行进行小⑴可从略 不计。
A∙0∙4装卸机械数量的确定可按下式计算:
(A. OM)
式中:QO ——次来车最大装卸量,t ;
Qmr)——连续性、周期性装卸式搬运机械的生产能力,见
A* 0* 2〜A. 0, 3 ;
Kl
考虑设备完好率的系数,对连续式周期性装卸机械
一般可取0. 9,对搬运机械可取0.75〜S 8;
K2——考虑实际有效装车时间的系数,可在0. 85-O- 90范
围内选取,无调车作业时取高值,有调车作业时取低
Ii
值;
tt--次来车允许停留时间山;按与铁路交通运输部门签
定的协议确定」
+ 7* 20
+5t 20《轨南标高)
±αoo

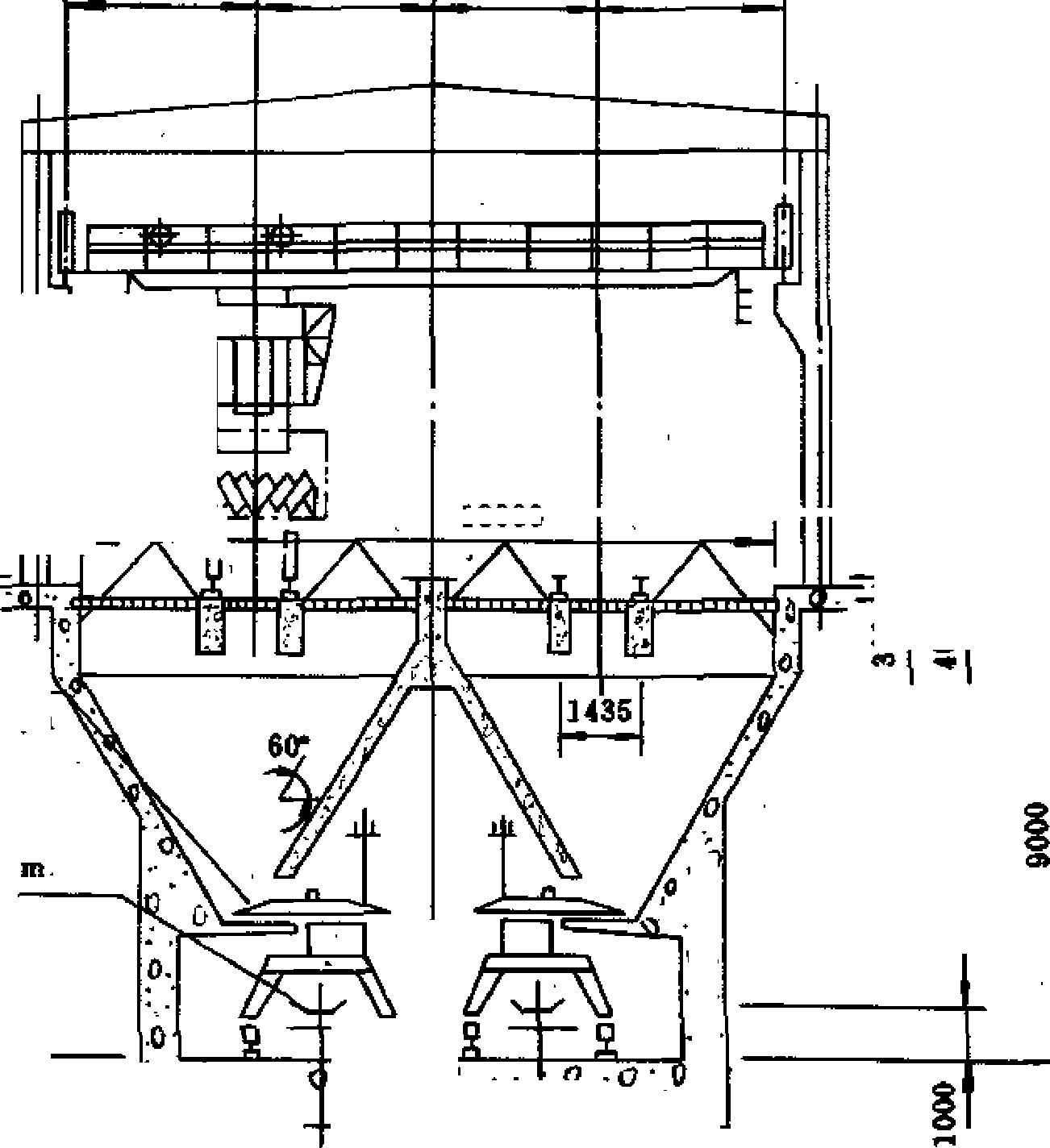

双侧叶轮给煤机Q<500t∕h
JiMIMt 送机B= lθσθmmy=2rn∕>.Q=S5ft∕h k
,—7. 5Q
8000 (轨車)
S
0
2500
2500ι
鼻IK卸车机 Q= 4Wh
I----1
1⅛Y⅛∖⅝λAj 1
5000
B-I煤糟剖面S(DD*S型)
MI > 200
+ 7.20
8000 (ft ≡)
±o*oo
i
—8« 50
坦20qyff标高)
Z⅛__
g
435
o
o g I 8 O OO I
单IS叶轮给煤机皿为壶
q . ■
Q= 100**300t∕h 胶带输送机B=800m In V=2m∕s, Q=355t∕h
彝離卸车机
Q = 400t∕h
UOC
200
1500
J600 τ4800τ
2500
1700

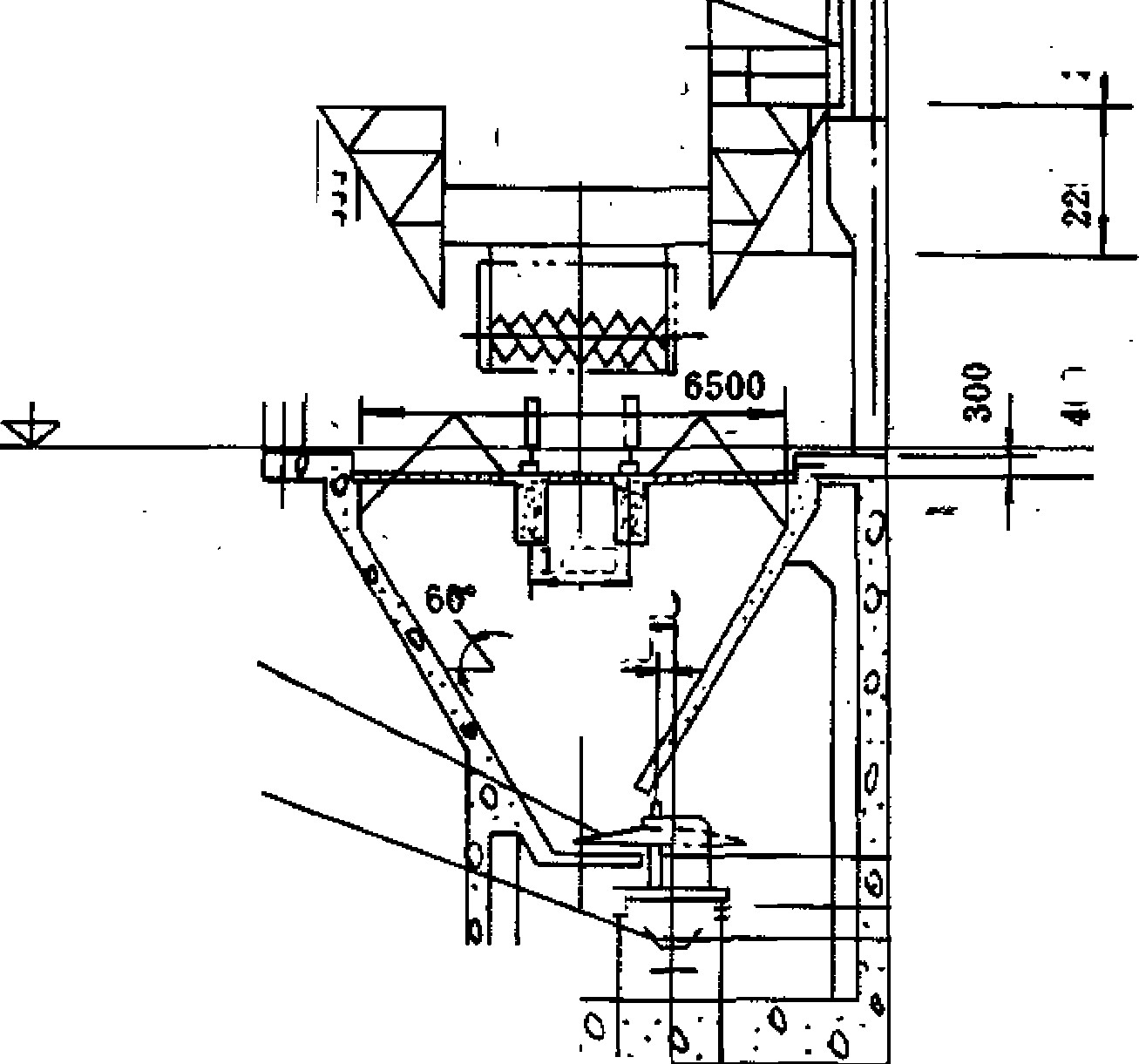

B-2 -煤槽剖面SCDD-D-I型> Ml i 200
+7, 20
±0. 00
单侧叶枪给煤机型* QHloO~3Qft∕h
57
2500
2000
+5.20《瓠面标斎) _
胶帯输送机B-SOOm
V
.V=2m∕st Q=355t∕h
一 8: 00
_
St g
O
I
IKtttt车机 Q≡=40ΛΛ
(-----1
itxφdi O-
B-3
煤槽剖面图(DS-D-I型)
MI ≈ 200
13500(tt⅛)
+8.00
⅛
÷5, 737
(轨面标高)
±0* 00
57
单侧叶轮给應机

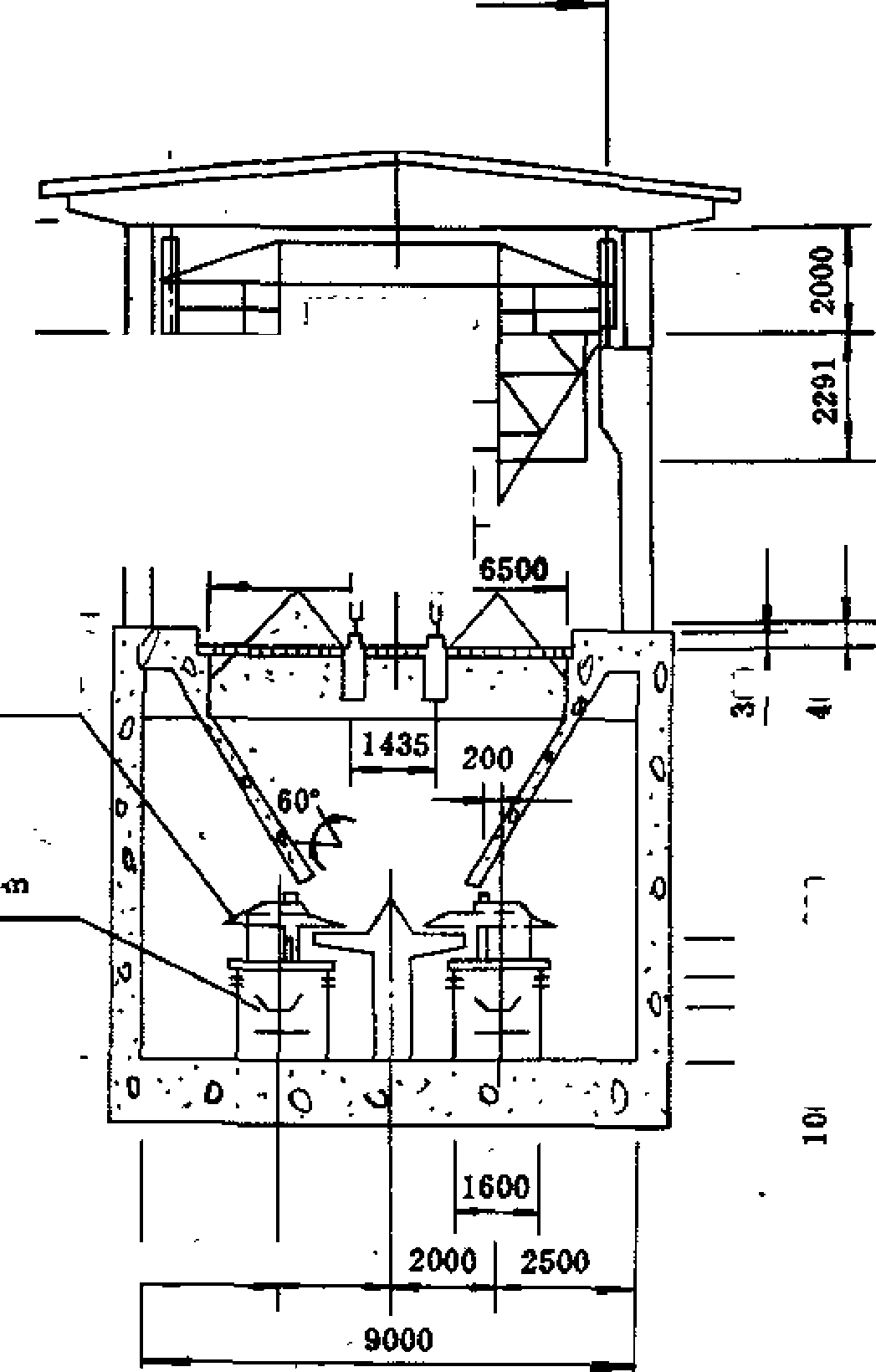

YG300/IOOO a Q= 300-1 OooV⅛
酸叢输送机B=120⅞n V= 2, 5m∕st Q==IOOOtA
—9* 00
3250
3500
3250
o
≡
13000
g
0
0
2600
0:
fl-
20QC
2750
9500
≡B-4 煤槽剖 (SS-D-1-2 型)
Ml J 200
V500(轨距)
3500 3250 3250 3500
+8÷ 00
士 O. OO
单顾勢煤机YG300∕IOOO

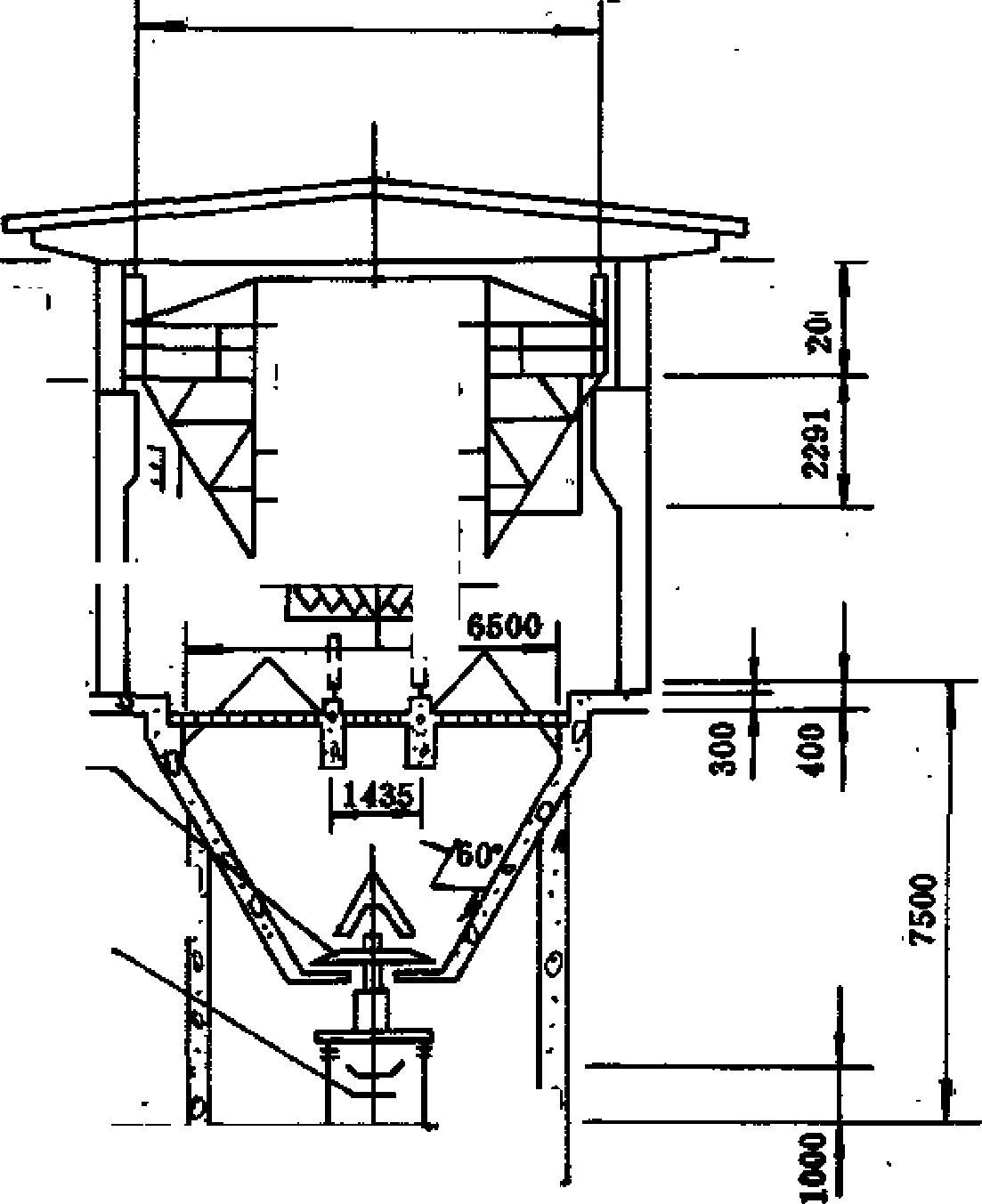

Q= 30。〜IoOot/虹
PX
0
胶带输送机B= 120Om m
+5* 73了(轨面标高)
13000
Qr
0.
Q
Q、
:C *
t O * ■
O g
K)”'
S
V= 2- 5m∕st Q=IOOOt/ii
一 12. 00
Cf
P
fl U
2600
2600
3000 I 3000
3000
3000
12000
煤槽剖面
(SS-D-2*2 型)
MI : 200

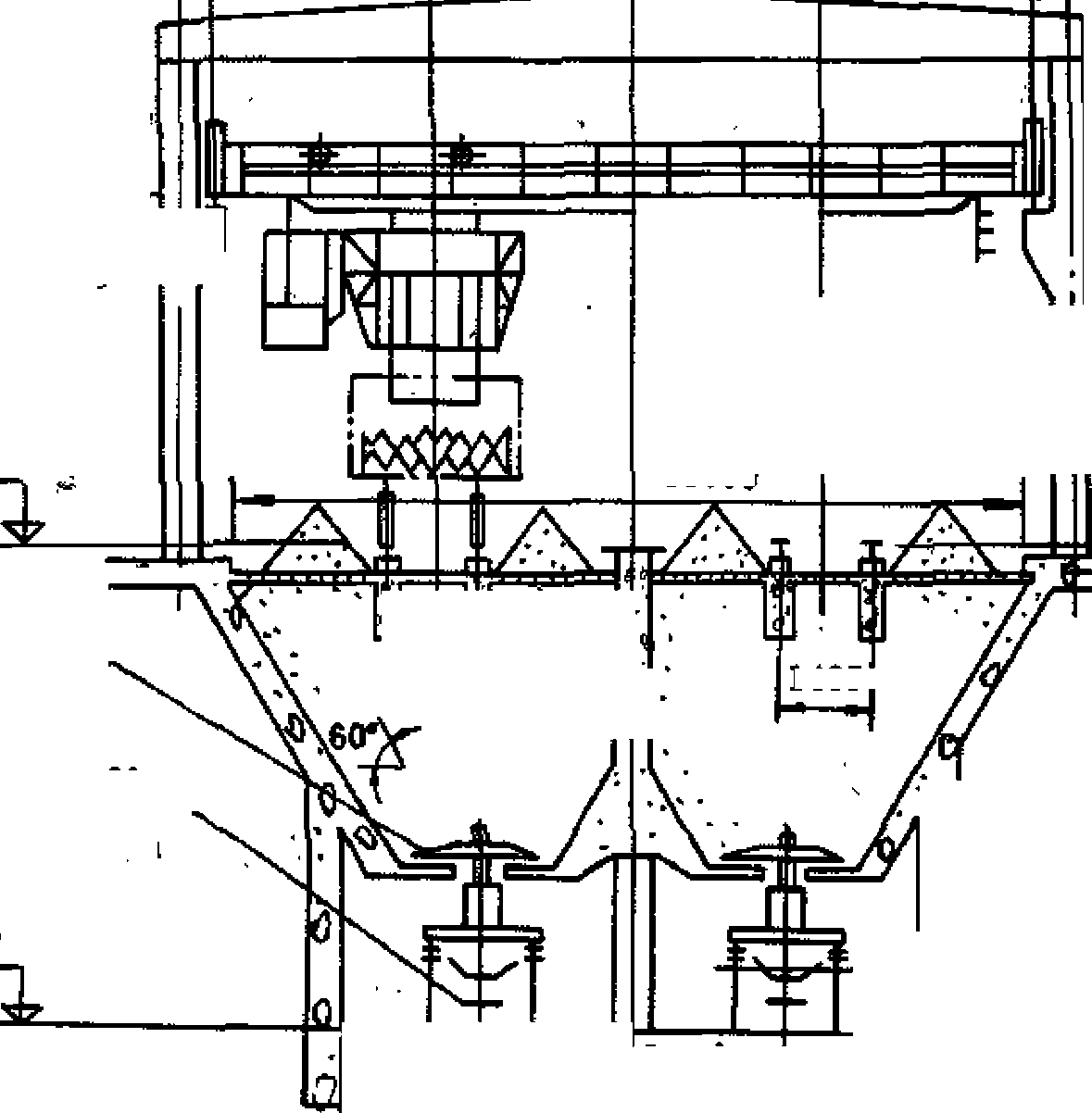

135OoCttm)
3500 3250 T 3250 T一 3500
±G∙00
—8≡ OO
+8∙00
-⅛---
斗5.737(轨面标高)

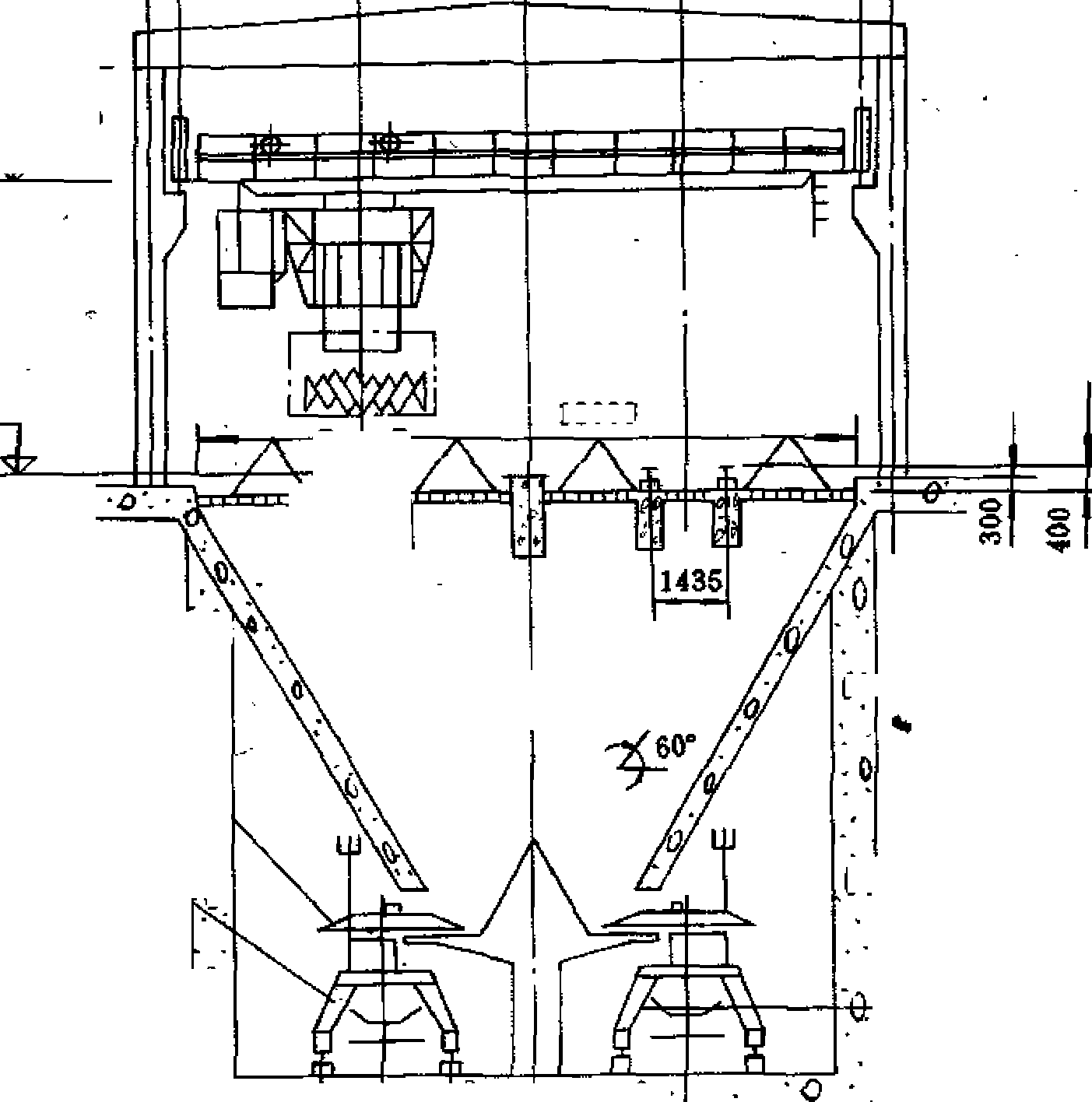

双億叶轮给煤机 ^O<500t∕h
O
0
25g
2250
13∂0θ
1435
g
CO
JR带精送机B= IoQto m V⅛2m∕β∙ Q=555t∕h
:0 ʃθ |
* 'O・ Λ |
?250 |
2S(W --—⅛ |
9500
Bf煤槽剖面图(館・S型)
:ʃɔ
MI : 200
现将本规定条文中,要求严格程度的用词含义说明如下,以便 使用中区别对待•
表示很严格,非这样做不可的用词:
-般采用“必须勺反面词一般采用“严禁气
C 0-2表示严格,在正常情况下均应这样做的用词
正面词一般采用“应七反面词一般采用“不应"或'不得气•
ɑ 0-3表示允许稍有选择,在条件许可时首先应这样做的
用词:
正面词
-般采用*宜”或*
•般七反面词一般采用“不宜七
GO. 4表示一般情况下均应这样「但硬性规定这样做有困
难时,釆用“应尽量七.
C. 0* 5表示允许有选择‘在一定条件下可以这样做的采用 “可气
- C 0.6条文中必须按指定的标准、规范或其它有关规定执 行的写法为“按” 执行"或“符合"……•要求或规定非必须 按所指的标准、规范或其他规定执行的写法为“可参照……七
.
提出单位:化工⅛β起重运输设计技术中心站
主编单位:化工部第六设计院
参编单位;中国成达化学工程公司
中国石油化工总公司兰州石油化工设计院
起草人:张津莅刘瑜洲 容维 沙桂芝
校 审:谢松寿 蒋祖通 应美干 宋锡恒
HG 20535 — 93
EjLl
《化工固体物料装卸系统设计规定》是根据(91)化基标字第 21号文,结合化工部起重运输设计技术中心站关于(85)基础工作 E的规划安排意见,在1992年编制《化工固体物料装卸系统设计规.
定》送审稿的基础上,经广泛征求意见,并经化工部起重运输设计 技术中心站技术委员会审查,修改补充编制而成。
本设计规定编写分工: "
第1章“总则气第2章“铁路装卸”由化工部第六设计院编写。
第3章“汽车装卸"由兰州石袖化工设计院编写。
第4章“水运装卸”由化工部第八设计院编写C)
其它章节由化工部第六设计歸汇总。
' 本规定的编制原则如下:* .
L在《化工机械化运输设计原则规定》的基础上满足工程设计
、的深度;
2.与有关规定(如散料堆场及仓库设计规定)不重复,只说明 按什么标准、规范选用;
3*尽量考虑各设计单位提出的建议多
4. 尽量参考和引用国内外有关部门近年来编制和颁布的标 准、规范和规程中有关条文;
5. 采用统一的名词术语。
L 0. 2大、中、小型企业规模划分按化工部颁发《化工行业工程设 计资格分级标准》附件一:“化学工业基本建设项目夕、中、小型规 模划分表”进行划分。装卸机械的选择及有关参数的选取可按规模 划分表并结合粉、粒体物料的装卸量及具体情况考虑,工厂规模的 划分参见《化工机械化运输设计原则规定》中表Io
LO. 4随着国民经凱的不断发展,劳动生产率、劳动条件< 自动化 和机械化水平普遍得⅛l改善和提高。所以装卸系统机械化、自动化 水平也应有所提高,由于装卸场所的环境比较差,所以在考虑到经 济效益和我国国情的情况下,应努力提高装卸系统的机械化和自
JU
L 0.5设备的选择要选经过使用,实践证明比较好的设备,设备 制造厂家的信誉要好,产品质量要求可靠,
1- 7在一个装卸区内,对装卸、运输及贮存的人员配备办公、休 息等生产、生活设施要统一考虑, -
2. L 3此条按《化工机械化运输设计原则规定》中2+ 0∙ 5. 1和 2∙0∙5∙2 编入,
2. L 4高栈台列检人员行走不方便,检修困难,所以不宜设高栈 台列检线.此条是参考《电力系统设计规定》编写的。
2.1. 6进厂铁路信号,应与总图专业商量确定。
2. 2. 2抓斗的开启方向,可根据场地的大小来确定。场地小时,抓 斗的开启方向可以顺着地槽方向。
X 2.4特殊物料是指那些常温均凝固,如“脂肪醇"、"尊IT等物 ,•料。.解冻站的长度吉化院提出一般考虑两个车位为宜(I
2. 2.6工人休息室和工具室可以与装卸区其它人员统一考虑。
2.3- 2链斗装车机是一种高速度、高效率、连续作业的机械,是散 料装车机械化的有效工具之一,适用于装成组、成列车辆作业,但 由于化工企业的装车量一般都不大,所以只提出有此种装卸方式。
.2,3.6预留装设螺旋卸车机的条件是根据我国国情来定的,主要 防止当原料来源变化时原料卸不下来。 一
2.3.7由于链斗卸车机用于卸大块物料时,链斗链所承受廊冲击 载荷较大,普通链条因强度较低易产生断链情况,使用效果不好. 根据上钢五厂和武汉钢铁公司原料堆场的使用经验,改用履带链 使用情况较好」
2. 4.1在现阶段设计中,装车机的选取宜本着既能改善劳动条 件,解决实际问题,又要节约投资的精神,采用结构简单,操作灵 活,管理方便,运转可靠的装车机。
2. 5. 2.1在空车溜放过程中,由于有难行车、易行车、顺风、逆 风、冬季、夏季等不同情况,所以经常发生车辆溜不到预定位置,或 溜放速度太快,猛烈撞击前车,以致将车撞坏。此外,反驼峰增加了 铁路线的无效区段长度,驼峰较高,施工困难,所以尽量避免车辆
溜放。
2.5.2.3翻车机经过多次改进,自动化程度有很大提高,所用 仪器仪表要求也严。另外为了改善工作环境,控制室要求装设空调 机(单制冷),北方地区要考虑冬季采暧。、
2. 5. 2. 7受料斗内壁在耐磨性上应加衬钢板。
2. 5. 3.1料槽剖面形式参见附录BO附录B的剖面形式的料槽
97
角度均按煤槽提出的。
本章参考资料:[5]、[8]、[9]、口 0]、口 口 (见本标准末页“参考 资料七以下均同),
3. LI汽车的装卸工作量比较小,尤其装车,所以在提高机械化、 自动化水平上不要盲目追求,要考虑我国的国情。
3∙ L 3目前汽车衡有地中衡与电子汽车衡,电子汽车衡为地上式 的,根据地形情况进行选取.
本章参考资料:E9LE11L -
本章参考资料:匚6入[7]工9丄
-本章参考资料:[9丄
6* 1.1装卸区内的生产、生活设施要求统一考虑中 -
6. L 2.1推土机的油库未包括在内,有的工厂在车库旁建一小 贮油间,可根据情况进行处理. '
6.1.4汽车道在有条件的地方设成环形道,以便汽车的进出,主 要还是根据实际情况进行设置。
本章参考资料:C8LM.Eiolc
7.14集水井能自排的就自排,不能自排的则需加一台污水泵排
7. L 17在柱子下方1500〜180Omm高左右四个角需用角钢等
将柱子保护起来「以防止叉车、装载机拖车等撞坏柱子。
参考资料
[口 HGJ21 —89《化工企业爆炸和火灾危险环境电力设计规程》
E2J《中华人民共和国爆炸危险场所电力安全规程》(试行).1987年劳
动部职业安全卫生监察局
[3] JBJ6—8(K《工厂电力设计技术规程》
E4} GBJ16- 87
《建筑设计防火规范》
⑸SDJI-84《火力发电厂设计技采规程》
[6] JTJ211-87《港口工程技术规范》(海港总体及工艺设计)
[7] JTJ212-87《港口工程技术规范》(河港总体及工艺设计)
[8] YBJ52-88《钢铁企业总图运输设计规范》
[9] HG20518-92《化工机械化运输设计■原则规定》
ElO] DLGJl-93《火力发电厂运煤设计技术规定》
[11]《装卸机械选择与配置》,铁道部第一勘测设计院编 r-
100
